VindRen Vindenergi och Rennäring i samverkan

Storlek: px
Starta visningen från sidan:

Download "VindRen Vindenergi och Rennäring i samverkan"

Transkript

1 Vindenergi och Rennäring i samverkan Bygget Det här kapitlet innehåller riktlinjer för bygget av vindkraft i renskötselområdet. Projektstart Samråd Överenskommelse MKB Bygge Drift Vindkraft Rennäring Påverkan Förändring Jobb Konsult: Enetjärn Natur AB, Illustration & Layout Enetjärn Natur AB KAPITEL 4 Version

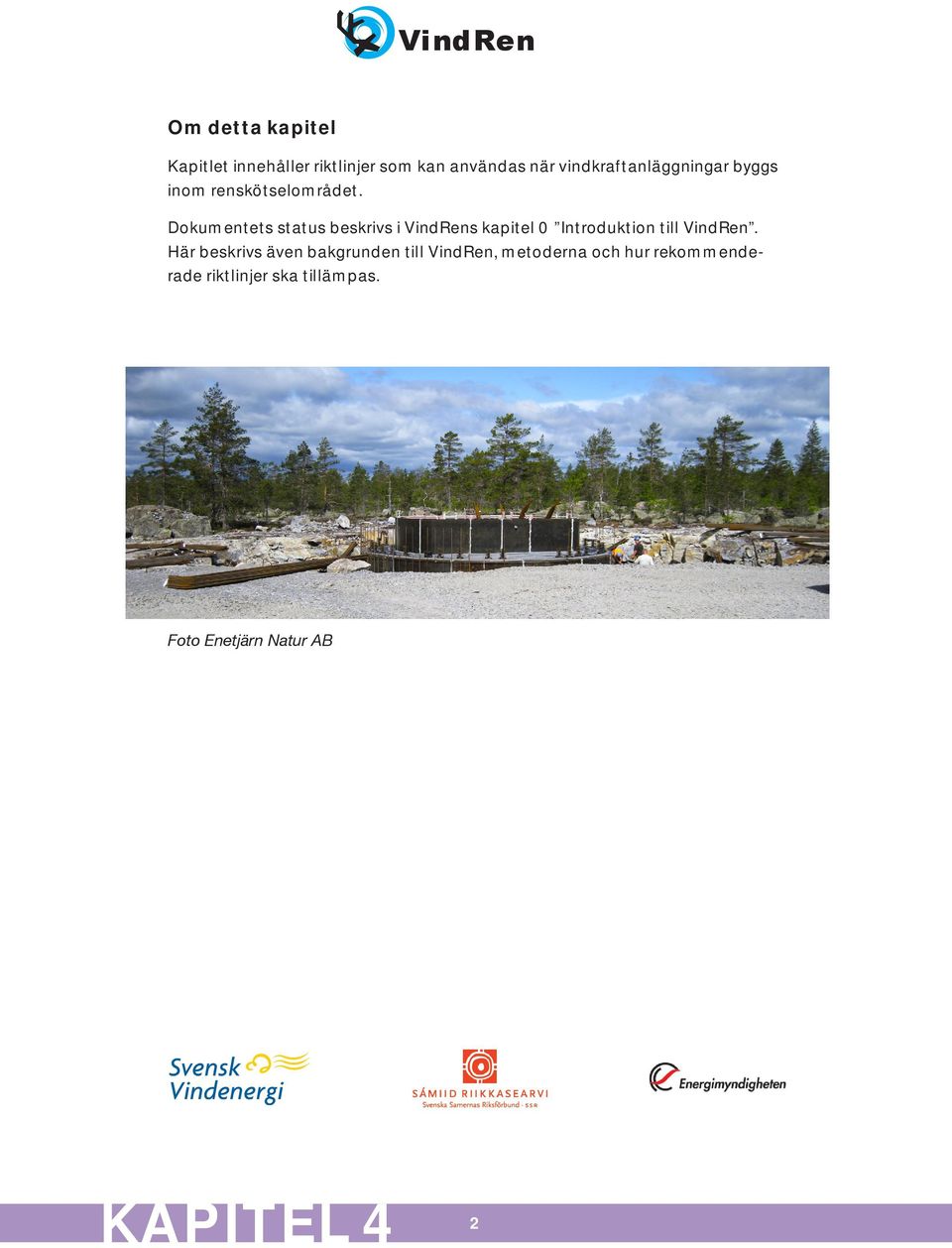

2 Om detta kapitel Kapitlet innehåller riktlinjer som kan användas när vindkraftanläggningar byggs inom renskötselområdet. Dokumentets status beskrivs i VindRens kapitel 0 Introduktion till VindRen. Här beskrivs även bakgrunden till VindRen, metoderna och hur rekommenderade riktlinjer ska tillämpas. Foto Enetjärn Natur AB KAPITEL 4 2

3 Innehåll Riktlinjer 4 Hur går bygget till? Hur lång tid tar det? 12 Hur stor yta tar vindkraftsanläggningen i anspråk? 14 Risker under byggtiden? 16 Referenser 16 Om du vill veta mer? 17 Detta är det fjärde av fem kapitel med riktlinjer som ges ut inom projekt VindRen. December

4 Riktlinjer G. Generella riktlinjer för byggtiden G1. Samebyn och vindkraftprojektören bör utse varsin kontaktperson som ska ha ansvar för alla kontakter mellan parterna under byggtiden. G2. Om parterna är överens om att det finns ett behov av samordning gällande frågor under byggtiden är det viktigt att denna samordning kommer igång i ett tidigt skede, d.v.s. redan vid förberedande byggnadsarbete (exempelvis utstakning av vägar och anläggningsytor) och att samordningen fortsätter under hela byggtiden. G3. Parterna bör överväga hur stort behovet av samordning är under byggtiden. Behovet får styra hur ofta möten bör hållas, om de ska ske med regelbundenhet och om mötena ska ske per telefon, som fysiska möten eller som möten på plats vid bygget. Parterna bör också komma överens om samordningsmötena ska protokollföras. G4. Parternas samordning under byggtiden kan handla om följande frågor; tidplan för aktiviteter under byggnationen, lämpliga och olämpliga tider, planerade transporter och sprängningar, samebyns planer för nyttjande av området. Parterna kan även utvärdera projektets eventuella konsekvenser och åtgärder samt hur kommunikationen fungerar. G5. Parterna bör inom sin samordning ha utformat tydliga rutiner för kommunikation och åtgärder i syfte att snabbt kunna hantera eventuella störningar som uppstår för renskötseln till följd av bygget. Konsekvenser? VindRens sammanställning av vindkraftens konsekvenser på rennäringen under byggtiden beskrivs i VindRens kapitel 8 Hur påverkas rennäringen? Arbetstillfällen? I VindRens kapitel 10 Arbete med vindkraft beskrivs möjligheterna för medlemmar inom samebyn att få arbete i samband med vindkraftsutbyggnaden. KAPITEL 4 4

5 H. Att tänka på för vindkraftprojektören H1. Utifrån vad som utlovats och skrivits fast under arbetet med MKB samt som villkor för tillståndet ska vindkraftprojektören genomföra åtaganden för byggskedet. H2. Den egna personalen bör på plats informeras om renskötseln i området, vilka åtgärder som projektören åtagit sig att genomföra i samband med bygget och hur den i övrigt avser ta hänsyn till rennäringen. Vindkraftprojektören ansvarar för att all personal som berörs får sådan information. Om möjligt kan samebyn medverka i detta. H3. Det är viktigt att vindkraftprojektören tar ansvar för samordning av all kommunikation med samebyn, även om projektören anlitar olika externa aktörer som kan vara på plats i området, t.ex. leverantörer, entreprenörer och nätbolag etc. För samebyn kan det vara värdefullt att veta vilka aktörer/personer som kommer vistas inom vindkraftsområdet, vilket kan redovisas i en enkel tabell (se exempel nedan) H4. Planeringen av vägar ska ha varit föremål för samråd redan i MKB-skedet (se VindRen kapitel 3 MKB ). Också i byggskedet bör samebyns synpunkter finnas med i de avväganden som ska göras kring vägarna, även om vägprojekteringen är förenad med höga tekniska krav. Det är svårt att ge generella rennärings-riktlinjer för vägplaneringen. I områden som används för bete bör man undvika att anlägga nya vägar längs med renens naturliga vandringsriktning eftersom det finns en risk att renarna då nyttjar vägarna och på så vis betar sig snabbare igenom området. H5. Oavsett områdets betydelse för rennäringen bör alltid planering och byggande av vägar och anläggningsytor utföras med inriktningen att så lite na- Vem (kontaktpersion) Vad Tidsperiod ex Kalle Karlsson, Karlssons åkeri AB ( ) Vägbygge 1 sep - 31 dec 2010 Ett exempel på hur vindkraftprojektören kan tydligagöra för samebyn vilka de olika aktörerna är och vad de kommer arbeta med samt under vilken tidsperiod KAPITEL 4 6

6 turmark som möjligt tas ianspråk för anläggningen. Detta innebär bl.a. att schaktning för vägar och anläggningsytor inte ska göras på ytor som inte är nödvändiga för byggandet. H6. Planeringen av ledningsnätet bör ha varit föremål för samråd redan i MKBskedet (se VindRen kapitel 3 MKB ). Också i byggskedet bör dock samebyns synpunkter finnas med i avvägandena. I så stor utsträckning som möjligt bör markförlagda kablar användas för det interna nätet inom anläggningen men om möjligt också för anslutande ledningsnät (se textruta om svårigheten för projektören att bestämma detta i tidigt skede). H7. På känsliga platser för renskötseln bör bygget i första hand genomföras under tidpunkter som inte sammanfaller med renskötselns mest störningskänsliga perioder. Om anläggningen eller anslutningsvägar ligger i närheten av kalvningsområde bör anläggningsåtgärder inte ske under kalvningsprioden som pågår från 20 april till midsommar. Även perioden under mars/april när vårflytten sker kan vara en känslig tid för störning (från t.ex. tunga transporter och arbeten). H8. I det fall det är viktigt att samebyn håller renarna borta från området under byggtiden bör vindkraftprojektören vara beredd att ge samebyn stöd för merkostnader som uppstår till följd av detta (t.ex. extra personal, foder, bygge av tillfällig anläggning, transporter, drivning med helikopter, drivmedel etc.). Forskningsstudier visar att renar är mer störningskänsliga under kalvningsperioden. Foto Enetjärn Natur AB 7

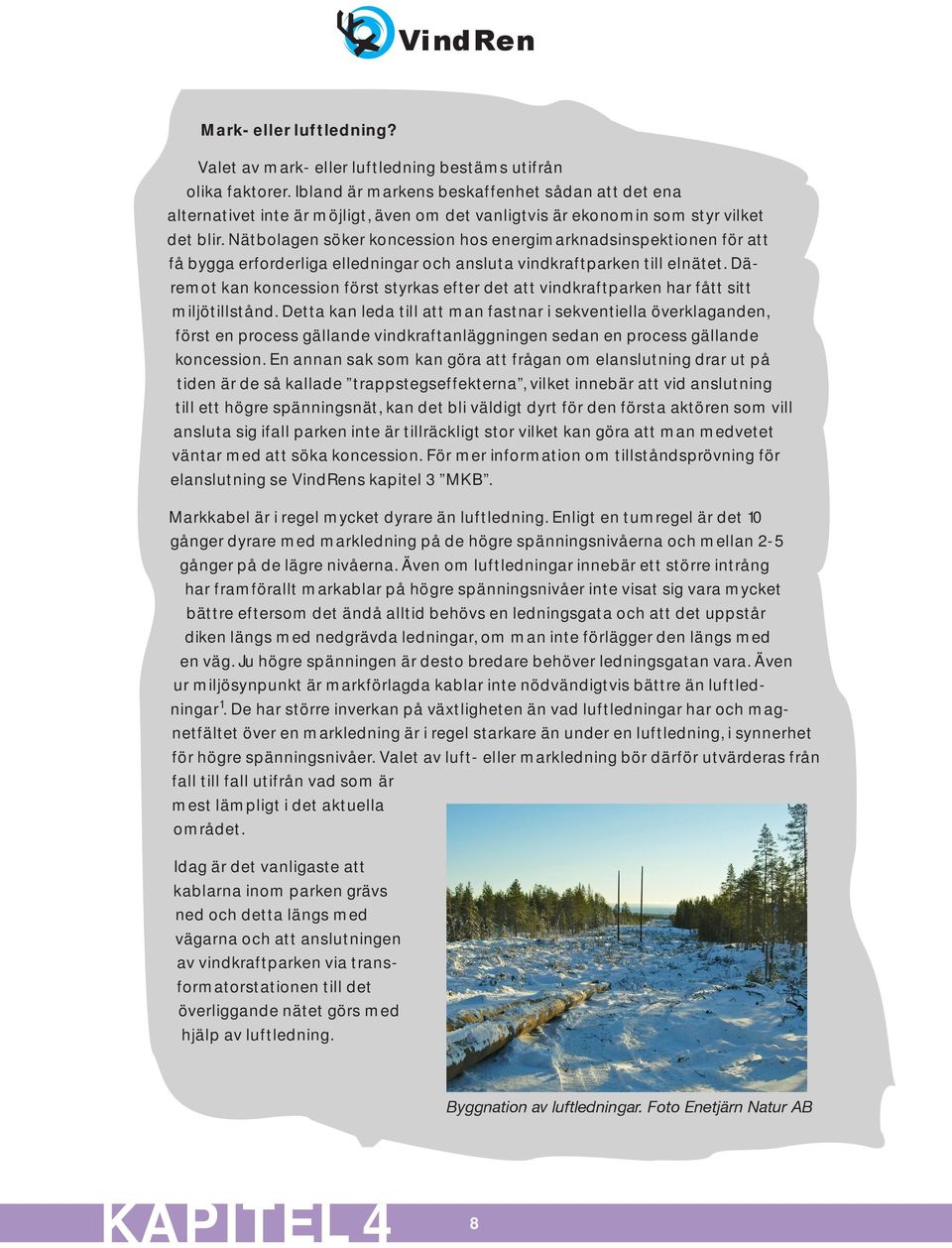

7 Mark- eller luftledning? Valet av mark- eller luftledning bestäms utifrån olika faktorer. Ibland är markens beskaffenhet sådan att det ena alternativet inte är möjligt, även om det vanligtvis är ekonomin som styr vilket det blir. Nätbolagen söker koncession hos energimarknadsinspektionen för att få bygga erforderliga elledningar och ansluta vindkraftparken till elnätet. Däremot kan koncession först styrkas efter det att vindkraftparken har fått sitt miljötillstånd. Detta kan leda till att man fastnar i sekventiella överklaganden, först en process gällande vindkraftanläggningen sedan en process gällande koncession. En annan sak som kan göra att frågan om elanslutning drar ut på tiden är de så kallade trappstegseffekterna, vilket innebär att vid anslutning till ett högre spänningsnät, kan det bli väldigt dyrt för den första aktören som vill ansluta sig ifall parken inte är tillräckligt stor vilket kan göra att man medvetet väntar med att söka koncession. För mer information om tillståndsprövning för elanslutning se VindRens kapitel 3 MKB. Markkabel är i regel mycket dyrare än luftledning. Enligt en tumregel är det 10 gånger dyrare med markledning på de högre spänningsnivåerna och mellan 2-5 gånger på de lägre nivåerna. Även om luftledningar innebär ett större intrång har framförallt markablar på högre spänningsnivåer inte visat sig vara mycket bättre eftersom det ändå alltid behövs en ledningsgata och att det uppstår diken längs med nedgrävda ledningar, om man inte förlägger den längs med en väg. Ju högre spänningen är desto bredare behöver ledningsgatan vara. Även ur miljösynpunkt är markförlagda kablar inte nödvändigtvis bättre än luftledningar 1. De har större inverkan på växtligheten än vad luftledningar har och magnetfältet över en markledning är i regel starkare än under en luftledning, i synnerhet för högre spänningsnivåer. Valet av luft- eller markledning bör därför utvärderas från fall till fall utifrån vad som är mest lämpligt i det aktuella området. Idag är det vanligaste att kablarna inom parken grävs ned och detta längs med vägarna och att anslutningen av vindkraftparken via transformatorstationen till det överliggande nätet görs med hjälp av luftledning. Byggnation av luftledningar. Foto Enetjärn Natur AB KAPITEL 4 8

8 Erfarenheter från samebyar och vindkraftprojektörer Citat från en vindkraftprojektör: Vi utförde ett antal åtgärder för att se till så att renskötseln ska kunna bedrivas på ett fortsatt rationellt sätt. Det blev bra eftersom vi identifierade problemen och löste dem. Det var inte bara en diskussion om pengar. Vi behöver information om lösningar från samebyarna för att kunna planera vindkraftanläggningen på ett bra sätt Citat från en renskötare Rennäringen är komplex och snabbt föränderlig till sin natur och det gör den svår att förklara på ett enkelt sätt. Det som skapar komplexiteten är att renen är ett strövande djur som är beroende av olika beten under olika delar av året. Därför behöver rennäringen stora arealer för att fungera. Många verksamheter som förläggs inom renens naturliga betesområden påverkar möjligheten för renen att nyttja sina områden. Det gör också skogsbruk, rovdjursförekomst, väder och vind samt betesförhållanden. Renen reagerar med flyktbeteende då den utsätts för faktorer som verkar främmande eller hotfullt. Vad som skrämmer renen eller hur den påverkas inför nya verksamheter är mycket svårt att förutse, därför har samebyn ofta stora svårigheter att ge klara och tydliga besked när exploatörer eller andra vill ha uppgifter om hur rennäringen påverkas av olika intrång. Då blir det också mycket svårt att för samebyn i ett tidigt stadium av processen föreslå hur olika skadelindrande åtgärder bör vidtas. Citat från en renskötare: Det är viktigt att försöka få projektörerna att förstå renskötselns komplexitet. Det går inte alltid att ge ett konkret svar på vindkraftprojektörens frågor, exempelvis -när kommer ni befinna er i området? Vi kan bara ge en ungefärlig tidsperiod. Vindkraftprojektören kan planera tiden för bygget men vi kan inte planera för renarna, vi måste hela tiden vara flexibla. Ett exempel från ett vindkraftprojektör där nära och täta kontakter bidragit till att hitta gemensam lösningar. Under anläggningstiden har ett protokollfört möte hållits varje år. Därutöver har veckovis möten per telefon hållits. Detta för att både vi och samebyn ska vara uppdaterade under byggtiden om det händer något som berör renskötseln under byggprocessen. Exempelvis kan samebyn ta kontakt med driftansvarig och fråga om det är mötande trafik på gång på vägen där samebyn ska köra sina rentransporter. Vi kunde då stoppa byggtrafiken så att den inte KAPITEL 4 10

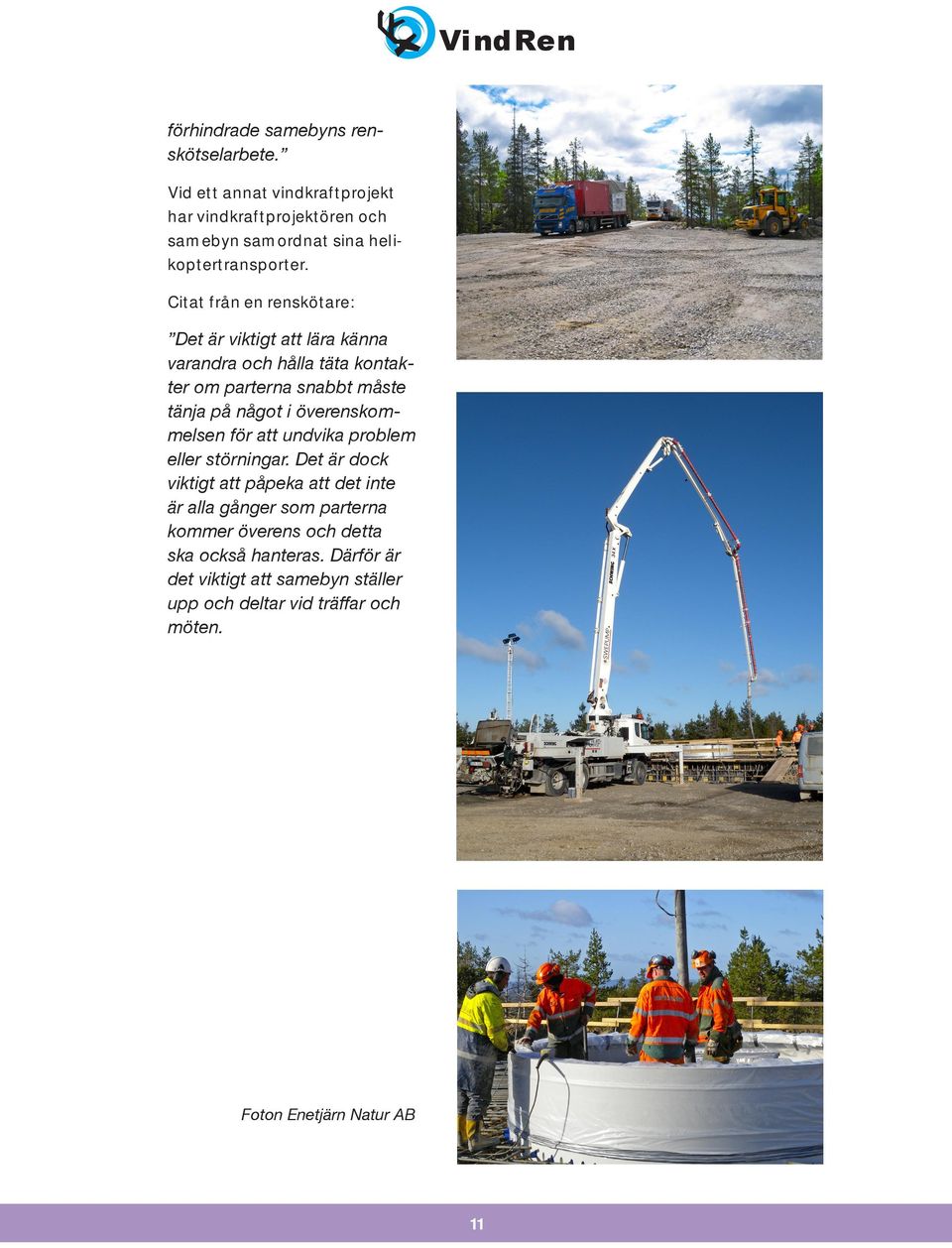

9 förhindrade samebyns renskötselarbete. Vid ett annat vindkraftprojekt har vindkraftprojektören och samebyn samordnat sina helikoptertransporter. Citat från en renskötare: Det är viktigt att lära känna varandra och hålla täta kontakter om parterna snabbt måste tänja på något i överenskommelsen för att undvika problem eller störningar. Det är dock viktigt att påpeka att det inte är alla gånger som parterna kommer överens och detta ska också hanteras. Därför är det viktigt att samebyn ställer upp och deltar vid träffar och möten. Foton Enetjärn Natur AB 11

10 Hur går bygget till? Hur lång tid tar det? Hur lång tid det tar beror naturligtvis på projektets storlek, hur många vindkraftverk som ska byggas och till en del också på var parken ska placeras. För ett projekt med 10 vindkraftverk tar själva byggnationen cirka 6-9 månader, för ett större projekt med 40 vindkraftverk ca 1,5-2 år. Ju större parken är desto mer arbete kan normalt ske parallellt. Förarbetet inleds normalt genom s.k. geotekniska undersökningar. Genom dessa undersökningar tar man bland annat reda på vilken typ av fundament som är mest lämpligt att använda som fot till vindkraftverken. Sedan ska ytor skapas för att göra plats för vägar, fundament och kranplatser utifrån bestämda koordinater. Vissa ytor behövs för att tornen ska kunna sammanfogas med fundamenten och för att vindkraftverken ska kunna monteras och resas på plats. Ibland kan det även senare bli aktuellt med viss kompletterande avverkning av skog ifall t.ex. bladen behöver större svängrum än vad man först uppskattat. Nästa steg är att räta ut och förstärka befintliga vägar, samt bygga till nya vägar in till parken. Normalt sker detta 1-2 månader före det att fundamenten ska gjutas, men det kan även vara så att man arbetar med vägarna upp till ett år innan man börjar med fundamenten. Det beror alldeles på hur stor parken juni år 1 aug år 1 dec år 1 juni år 2 sept år 2 mars år 3 Förarbete Väg & mark Elanslutning Fundament Resning Inkoppling mot nätet, tester mm Drift Exempel på en tidplan för en större vindkraftanläggning. Notera att det inte pågår mycket byggarbeten under perioden november - maj. KAPITEL 4 12

11 är och på markens beskaffenhet. Ibland kan det även bli tal om sprängning ifall man stöter på ett berg som man inte kan runda på grund av restriktioner i miljötillståndet. Väg- och markarbetet utförs vanligtvis med hjälp av hjullastare, grävmaskiner och andra arbetsfordon. I det fall det blir aktuellt med bergsfundament kan det bli nödvändigt att genomföra sprängningar för att göra plats för fundamentet (se VindRens kapitel 6 Detta är vindkraft för mer information om fundamentstyper). När nödvändiga vägar och förberedande markarbeten är färdiga, börjar arbetet med att formgjuta fundamenten. Fundamenten bör gjutas minst en månad innan vindkraftverken monteras för att betongen ska få tid att härda. När fundamentet är besiktat återfylls utrymmet mellan den schaktade gropen innan montage av vindkraftverk kan påbörjas. Vindkraftverken transporteras i olika delar med hjälp av med speciella lastfordon och monteras ihop på plats med hjälp av lyftkranar. Först reser man tornen, därefter lyfter man maskinhuset på plats och slutligen rotorbladen. Att montera ett vindkraftverk tar cirka 2-5 arbetsdagar. Elledningar utförs ibland parallellt med vägbyggnation och i andra fall efter det att vägbyggnationen är slutförd, men det beror alldeles på hur tillgängligt det är. Det vanliga förfarandet är att elledningar förläggs i anslutning till vägen inom parken, vilket ger minst möjliga markpåverkan. Slutligen, när alla vindkraftverk är på plats, genomförs olika tester för att kontrollera att vindkraftverken fungerar som de ska och kan leverera el till nätet på önskat sätt. Dessa utförs av leverantören och eller av vindkraftföretagets egen driftpersonal. För mer information om byggnation av vindkraftsparker se VindRens kapitel 6 Detta är vindkraft. Foto Enetjärn Natur AB Foto Enetjärn Natur AB 13

12 Risker under byggtiden? När en vindkraftpark byggs, betraktas den som en arbetsplats dit obehöriga inte får vistas. En arbetsmiljöplan upprättas av arbetsgivarna som de anställda ska följa under byggets gång. I denna regleras arbetet så att risker för skador minimeras. Om någon obehörig skulle komma in till parken och råka ut för en skada är det rimligt att det är verksamhetsutövaren som bär det yttersta ansvaret. 3 Hittills har inget sådant fall förekommit och skulle det ske, måste det utredas i det enskilda fallet och prövas i miljödomstolen. När samebyn bedriver arbete i anslutning till och har renar vid vindkraftanläggningen är det viktigt att det inte uppstår risker för renskötare och renar till följd av tung trafik. I vissa situationer kan det således vara aktuellt att stänga av byggtrafiken tillfälligtvis. Detta är något som samebyn och projektören bör komma överens om i enlighet med vad som sägs i riktlinje G5. Referenser 1. K. Burges, Brakelman H., Maher M., et al. 2008, Study on the comparative merits of overhead electricity transmission lines versus underground cables, Department of Communications, Energy and Natural Resources 2. Järdrås Vindkraft AB Jädrås MKB Vindkraftpark. 3. Miljöprövningsdelegationen, pers. komm., KAPITEL 4 16

13 Om du vill veta mer? - Tips på hemsidor Statens Energimyndighet Svensk Vindenergi Nätverket för vindbruk Vindlov Om du vill veta mer? - Tips på rapporter Elforsk rapport Nytt och trendigt inom vindkraften. Elforsk rapport 10:49. Trafikverket Transporter till Vindkraftsparker en handbok. Publikation: 2010:033 RenewableUK Guidelines for onshore and offshore wind farms- Health & Safety in the Wind Energy Industry Sector 17

14

Vindkraft i Markbygden ett regionalt industriprojekt inom förnyelsebar energi

Vindkraft i Markbygden ett regionalt industriprojekt inom förnyelsebar energi Det är nu klart att börja bygga vindkraftverk på Gabrielsberget. Svevind har fått bygglov, miljötillståndet är klart och regeringens beslut kring detaljplanen står fast. Under hösten planerar bolaget påbörja

Läs mer

Anslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning

Anslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Anslutning av vindkraft och framtidssäkring av elnätet Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Innehåll Bakgrund 3 Tillståndsprocessen 4 Tillvägagångssätt 5 Projektbeskrivning

Läs mer

Vindkraft og reindrifterfaringer. Bodö 2010-06-08 Anders Blom

Vindkraft og reindrifterfaringer. Bodö 2010-06-08 Anders Blom Vindkraft og reindrifterfaringer fra Sverige Bodö 2010-06-08 Anders Blom Hoten mot rennäringen Gruvnäring Skogsbruk Rovdjur Vattenkraft Vindkraftverk Turism Ifrågasatta rättigheter Klimatförändringarna

Läs mer

Bilaga 3. Teknisk beskrivning

Bilaga 3. Teknisk beskrivning Bilaga 3 Teknisk beskrivning Teknisk Beskrivning Teknisk Data Den planerade vindparken kommer att bestå av maximalt 6 stycken vindkraftverk med en enskild effekt om cirka 2,0 3,5 MW. Vindkraftverkens navhöjd

Läs mer

Hur projekt Högabjär blev Högabjär-Kärsås

Hur projekt Högabjär blev Högabjär-Kärsås Hur projekt Högabjär blev Högabjär-Kärsås Vattenfall har fört en fördjupad dialog med föregående ägare sedan efter sommaren Genom att slå ihop projekten kan flera synergier uppnås - Synergier i upphandling

Läs mer

Jobba i medvind satsa på vindkraftsbranschen

Jobba i medvind satsa på vindkraftsbranschen Jobba i medvind satsa på vindkraftsbranschen 100 000 nya jobb I takt med vindkraftens snabba expansion växer också en helt ny arbetsmarknad fram i Sverige. Enligt siffror från 2012 byggs det ungefär ett

Läs mer

Hjuleberg Vindkraftpark

Hjuleberg Vindkraftpark Hjuleberg Vindkraftpark Hjuleberg vindkraftpark Hjuleberg vindkraftpark byggdes under 2013-2014 och ligger i Falkenbergs kommun i Hallands län. Vindkraftparken består av tolv Siemens turbiner med en effekt

Läs mer

Framtidsbranschen Vindkraft

Framtidsbranschen Vindkraft Framtidsbranschen Vindkraft Exempel på yrken & arbetsuppgifter vid utbyggnad av landbaserade vindkraftparker Nätverket för vindbruk Noden för arbetskraftförsörjning drift & underhåll. Vindkraftbranschen,

Läs mer

VindRen Vindenergi och Rennäring i samverkan

VindRen Vindenergi och Rennäring i samverkan Vindenergi och Rennäring i samverkan Överenskommelsen - att upprätta avtal mellan sameby och vindkraftbolag Det här kapitlet innehåller riktlinjer för hur vindkraftbolag och sameby hittar former för samarbete

Läs mer

Samrådsmöte Skutskär 2011-06-15

Samrådsmöte Skutskär 2011-06-15 Koncessioner och kommunikation 2011-06-21 PROTOKOLL FORSMARK-STACKBO Samrådsmöte Skutskär 2011-06-15 Närvarande från Svenska Kraftnät Anna Meder, projektledare Jenny Stern, ansvarig tillståndsärenden Mikael

Läs mer

Vindkraftprojekt Palsbo, Samråd enligt 6 kap 4 miljöbalken 2011-05-10

Vindkraftprojekt Palsbo, Samråd enligt 6 kap 4 miljöbalken 2011-05-10 Vindkraftprojekt Palsbo, Vaggeryds och Gislaveds kommun Samråd enligt 6 kap 4 miljöbalken 2011-05-10 Agenda: Bakgrund Tillstånd och samråd Tidplan Vägar och markarbeten Elanslutning Natur-, kultur- och

Läs mer

Bygglov, miljötillstånd eller detaljplan? Vägar till beslut. 7 dec 2010

Bygglov, miljötillstånd eller detaljplan? Vägar till beslut. 7 dec 2010 Bygglov, miljötillstånd eller detaljplan? Vägar till beslut. 7 dec 2010 Måns Hagberg Arkitekt SAR/MSA Gotlands kommun: Bygglov för första stora vindkraftverket i Sverige ca 1980 Lst Västra Götaland: Tagit

Läs mer

Slutrapport projekt Biegga 34299-1

Slutrapport projekt Biegga 34299-1 Umeå 2013-01-23 Slutrapport projekt Biegga 34299-1 1 Bakgrund Svenska Samernas Riksförbund har genom det tidigare projektet, VindRen, arbetat med att skapa en ömsesidig förståelse mellan vindkraftprojektörer

Läs mer

Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk.

Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk. VINDKRAFT Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk. Informationen är framtagen i maj 2012. Foto: Filippa Einarsson. I Kristianstads kommun inns det goda förutsättningar

Läs mer

Storflohöjden Bräcke kommun. Projektbeskrivning för etablering av vindkraftverk. Bygglovshandlingar

Storflohöjden Bräcke kommun. Projektbeskrivning för etablering av vindkraftverk. Bygglovshandlingar Storflohöjden Bräcke kommun Projektbeskrivning för etablering av vindkraftverk Bygglovshandlingar Mars 2011 www.jamtvind.se 1 Innehållsförteckning Innehåll Inledning 3 Lokalisering 3 Vägar 4 Vindförutsättningar

Läs mer

Rosenholm, Uppvidinge kommun - fotopunkter

Rosenholm, Uppvidinge kommun - fotopunkter Tillståndsprocessen Miljötillstånd av länsstyrelsen krävs om vindparken består av minst sju vindkraftverk, eller om total- höjden överstiger 150 m Miljöanmälan till kommunen krävs om vindparken består

Läs mer

Vattenfalls vindkraftprojekt

Vattenfalls vindkraftprojekt Vattenfalls vindkraftprojekt Kort om Vattenfall Vattenfall är en av Europas största elproducenter och den största producenten av fjärrvärme. Netto försäljning 2011: 181,040 miljarder kronor 7.7 miljoner

Läs mer

Vindpark Boge. Projektbeskrivning- 2012-01-03

Vindpark Boge. Projektbeskrivning- 2012-01-03 Vindpark Boge Projektbeskrivning- 2012-01-03 Boge Vindbruk AB bildades sommaren 2010 och bolaget är baserat på Gotland. Företaget avserattsökatillståndtillattbyggaenvindkraftsparkinomdetområdeibogesockenpå

Läs mer

Förteckning över förebyggande åtgärder samt förslag till provisoriska villkor specifikt avseende påverkan på rennäring

Förteckning över förebyggande åtgärder samt förslag till provisoriska villkor specifikt avseende påverkan på rennäring 1(13) VINDKRAFTPROJEKT BURSJÖLIDEN till ansökan om tillstånd enligt miljöbalken Förteckning över förebyggande åtgärder samt förslag till provisoriska villkor specifikt avseende påverkan på rennäring Nedan

Läs mer

EKONOMISK SÄKERHET - AVVECKLINGSKOSTNAD

EKONOMISK SÄKERHET - AVVECKLINGSKOSTNAD BILAGA 8 EKONOMISK SÄKERTHET - GRÖNHULT VINDKRAFTPARK 2014-05-19 EKONOMISK SÄKERHET - AVVECKLINGSKOSTNAD Grönhult Vindkraftpark 2 1 INLEDNING Vattenfall utreder möjligheten att etablera en vindkraftanläggning

Läs mer

Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n.

Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n. Samrådsredogörelse Ansökan om nätkoncession för linje för markförläggning av del av 40 kv-ledning L643 i ny sträckning mellan Norra Ormesta och Rynninge, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund

Läs mer

MKB och alternativredovisning. Börje Andersson

MKB och alternativredovisning. Börje Andersson MKB och alternativredovisning Börje Andersson 1 Syfte med MKB Syftet med att upprätta en miljökonsekvensbeskrivning är att ge ett bättre underlag för ett beslut. (Prop. 1997/98:45, sid 271, 6 kap,3 MB)

Läs mer

Bilaga 12 Riktlinjer för etablering av vindkraft

Bilaga 12 Riktlinjer för etablering av vindkraft Bilaga 12 Riktlinjer för etablering av vindkraft Riktlinjerna för etablering av vindkraft på FSC-certifierad mark i Sverige består av riktlinjer för markomvandling respektive för riktlinjer tidig dialog.

Läs mer

Det innebär exempelvis att krav ställts på utsläppsnivåer för maskinparken, energiförbrukningen, kemikalieanvändningen och sophanteringen.

Det innebär exempelvis att krav ställts på utsläppsnivåer för maskinparken, energiförbrukningen, kemikalieanvändningen och sophanteringen. Förnybar energi till 50 000 hushåll Vinden är en oändlig resurs att ta vara på. Den energin som får håret på ditt huvud att svalla, löven att rassla och trädkronor att vaja omvandlar vi till el. El som

Läs mer

Informationsmöte Rögle och Västraby vindkraftsparker 2014-09-10

Informationsmöte Rögle och Västraby vindkraftsparker 2014-09-10 Informationsmöte Rögle och Västraby vindkraftsparker 2014-09-10 Vi beklagar att vi inte lyckades ordna ett informationsmöte innan start av anläggningsarbetena. Presentation Kallade (genom inbjudan) Vardar

Läs mer

Vindpark Marvikens öar

Vindpark Marvikens öar Vindpark Marvikens öar Samrådsunderlag Figur 1. Vindpark Marvikens öar består av 8-12 stora vindkraftverk placerade på stränder, öar och skär i Marviken. 652 21 Karlstad Sida 1 Vindpark Marviken Konsortiet

Läs mer

VindRen Vindenergi och Rennäring i samverkan

VindRen Vindenergi och Rennäring i samverkan Vindenergi och Rennäring i samverkan Hur påverkas rennäringen? Resultat från forskningen och uppföljningsstudier. Erfarenheter från samebyar och projektörer. Projektstart Samråd Överenskommelse MKB Bygge

Läs mer

Bilaga C. Teknisk Beskrivning. Vindpark Östra Frölunda

Bilaga C. Teknisk Beskrivning. Vindpark Östra Frölunda Bilaga C Miljötillståndsansökan Teknisk Beskrivning Vindpark Östra Frölunda Teknisk beskrivning 2012-06-27 Vindpark Östra Frölunda Innehåll Inledning... 2 Vindkraftverk... 2 Fundament... 3 Kringanläggningar...

Läs mer

Vindenergi. Holger & Samuel

Vindenergi. Holger & Samuel Vindenergi Holger & Samuel Hur utvinns elenergi ur vinden? Ett vindkraftverk består av ett torn med rotorblad samt en generator. Vinden får rotorbladen att snurra, varpå rotationen omvandlas till el i

Läs mer

två eller fler vindkraftverk som står tillsammans (gruppstation) och vart och ett av vindkraftverken inklusive rotorblad är högre än 150 meter.

två eller fler vindkraftverk som står tillsammans (gruppstation) och vart och ett av vindkraftverken inklusive rotorblad är högre än 150 meter. Att: Länsstyrelsen i Västerbotten län Miljöprövningsdelegationen 901 86 UMEÅ ANSÖKAN OM TILLSTÅND TILL MILJÖFARLIG VERKSAMHET, GRUPPSTATION FÖR VINDKRAFT VID FJÄLLBOHEDEN SÖKANDE Gothia Vind 11 AB Lokalkontor,

Läs mer

Bilaga 19 Dok.nr. 331017400_00

Bilaga 19 Dok.nr. 331017400_00 Bilaga 19 Dok.nr. 331017400_00 TEKNISK BESKRIVNING 1 VINDKRAFTVERK Ett vindkraftverk består av huvuddelarna turbin, maskinhus och torn. Turbinen har tre blad av armerad plast fästa vid ett nav som i sin

Läs mer

Vindkraft i Ånge kommun

Vindkraft i Ånge kommun Vindkraft i Ånge kommun Tillägg till översiktsplan Plan antagen av kommunfullmäktige 2010-09-27, 44 Vindkraft i Ånge kommun består av följande dokument Plan Bilaga 1: Planeringsförutsättningar och analys

Läs mer

Glötesvålens vindpark. Projektbeskrivning

Glötesvålens vindpark. Projektbeskrivning Glötesvålens vindpark Projektbeskrivning PROJEKTBESKRIVNING GLÖTESVÅLEN 2/6 OX2 utvecklar, bygger, finansierar och förvaltar förnybara energianläggningar i Norden. Vi driver omställningen till en hållbar

Läs mer

Närvarande. Agenda för mötet presenterades. Presentation av konsult: Triventus Consulting AB

Närvarande. Agenda för mötet presenterades. Presentation av konsult: Triventus Consulting AB Bror Norberg, Miljö- och byggkontoret, Härjedalens kommunn (BN) Ida Dahl, Miljö- och byggkontoret, Härjedalens kommun (ID) Cecilia Danebäck, Triventus Consulting AB (CD) (För anteckningar) Sven Levin,

Läs mer

STORHÖGEN Östersunds kommun, Jämtlands län

STORHÖGEN Östersunds kommun, Jämtlands län Samråd enligt miljöbalken med anledning av utbyggnad av vindkraft vid STORHÖGEN Östersunds kommun, Jämtlands län STATKRAFT SCA VIND AB 2011-10-11 Dagordning Statkraft SCA Vind AB Samråd Lokalisering och

Läs mer

Vindkraftens affärshemligheter

Vindkraftens affärshemligheter Vindkraftens affärshemligheter Omställningen till ett förnybart energisystem och fokus på klimatsituationen har bidragit till en snabb utveckling av vindkraft i landet. Efterfrågan på förnybar energi ökar

Läs mer

Bygglov vara klart på 10 veckor vid särskilda skäl 20 veckor. Men inga sanktioner finns för den som bryter mot lagen!

Bygglov vara klart på 10 veckor vid särskilda skäl 20 veckor. Men inga sanktioner finns för den som bryter mot lagen! Tillståndsprocessen för vindkraft Temaseminarium 2010-12-01 Barbro Larson Kriterierna för BMP (betydande miljöpåverkan) är bara svammel och det kommunala vetot är jäkligt underligt. Måns Hagberg, fd stadsarkitekt

Läs mer

Storrun. Trondheim. Östersund. Oslo. Stockholm. Faktaruta. Antal vindkraftverk 12. Total installerad effekt Förväntad årlig elproduktion

Storrun. Trondheim. Östersund. Oslo. Stockholm. Faktaruta. Antal vindkraftverk 12. Total installerad effekt Förväntad årlig elproduktion storrun vindkraft Storrun Trondheim Östersund Oslo Stockholm Faktaruta Antal vindkraftverk 12 Typ nordex N90 2,5 MW Rotordiameter 90 m Totalhöjd 125 m Total installerad effekt 30 MW Förväntad årlig elproduktion

Läs mer

söndag den 11 maj 2014 Vindkraftverk

söndag den 11 maj 2014 Vindkraftverk Vindkraftverk Vad är ursprungskällan? Hur fångar man in energi från vindkraftverk? Ett vindkraftverk består utav ett högt torn, högst upp på tornet sitter en vindturbin. På den vindturbinen sitter det

Läs mer

Vill du lära dig av andras erfarenheter? Bli adept!

Vill du lära dig av andras erfarenheter? Bli adept! Vill du lära dig av andras erfarenheter? Bli adept! Vill du dela med dig av din kunskap? Bli mentor! Coachning och mentorskapsprogram inom rennäringen en modell för kunskapsöverföring mellan generationer.

Läs mer

INNEHÅLL. Allmänt 3. Förläggningsmetod 9. Restriktioner kring ledningen 10. Teknisk data mm 11

INNEHÅLL. Allmänt 3. Förläggningsmetod 9. Restriktioner kring ledningen 10. Teknisk data mm 11 2 TEKNINSK BESKRIVNING TILLHÖRANDE ANSÖKAN OM NÄTKONCESSION FÖR NY MARKFÖRLAGD 130 KV-KRAFTLEDNING INNEHÅLL 1 Allmänt 3 2 Utformning och utförande 5 2.1 Samförläggning med överföringsledningar (Sobacken

Läs mer

Allmänhet. Ca 50 personer deltog på mötet, varav 41 skrev upp sig på deltagarlistan.

Allmänhet. Ca 50 personer deltog på mötet, varav 41 skrev upp sig på deltagarlistan. Vindkraftprojekt Fjällbohög Samrådsmöte med allmänheten Tid och plats: Edsele bygdegård, måndag den 8 juni 2015, kl. 18.00. Deltagare: Markus Nordén, projektledare, Kraftö AB Johan Granlöf, vice projektledare,

Läs mer

Vindbruk i samspel. Har Lantmäteriet nyckeln till framgång och rättvisa? Svar: Kanske

Vindbruk i samspel. Har Lantmäteriet nyckeln till framgång och rättvisa? Svar: Kanske Vindbruk i samspel. Har Lantmäteriet nyckeln till framgång och rättvisa? Svar: Nej Svar: Ja Svar: Kanske Vad kan lantmäteriet bidra med vid vindkraftsutbyggnaden? Vindkraftverk med tillhörande anläggningar

Läs mer

VindRen Vindenergi och Rennäring i samverkan

VindRen Vindenergi och Rennäring i samverkan Vindenergi och Rennäring i samverkan Detta är vindkraft Det här kapitlet är en kunskapssammanställning om vindkraft. Kapitlet är en bakgrund till riktlinjerna inom projektet VindRen. Kapitlet vänder sig

Läs mer

Göran Forsling Sweco Energuide

Göran Forsling Sweco Energuide Göran Forsling Sweco Energuide Foto av vindkraftverk nr 10 vid BLIEKEVARE VINDKRAFTPARK Sveriges nu största driftsatta landbaserade vindkraftpark Storlek: 18 verk, 36 MW, invigdes 2009-08-26. Fotograf:

Läs mer

I denna inbjudan ges en kortare beskrivning av projektet. En samråds-mkb med bilagor finns tillgänglig på HS Kraft AB:s webbplats www.hskraft.

I denna inbjudan ges en kortare beskrivning av projektet. En samråds-mkb med bilagor finns tillgänglig på HS Kraft AB:s webbplats www.hskraft. Malmö den 12 februari 2015 Furuby Vindbrukspark Inbjudan till samråd enligt Miljöbalken Denna information går ut till fastighetsägare inom ca 1,5 km från det aktuella projektområdet, sakägare och andra

Läs mer

Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Sjo bo sommarby

Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Sjo bo sommarby Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Sjo bo sommarby Under år 2015 påbörjar kommunen utbyggnaden av vatten- och avloppsledningsnät i Sjöbo Sommarby. Samtidigt kommer Sjöbo

Läs mer

Vindpark Äskås-Harshult

Vindpark Äskås-Harshult Vindpark Äskås-Harshult Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar Klavreström: 2009-01-22 Observera att tiden för inlämnande av synpunkter är förbi. 2 (18)

Läs mer

Slutrapport projekt Biegke 34299-2

Slutrapport projekt Biegke 34299-2 1 Sammanfattning Slutrapport projekt Biegke 34299-2 Svenska Samernas Riksförbund (SSR) har under perioden juni 2013 maj 2014 bedrivit projektet Biegke. Projektets primära syfte har varit har varit att

Läs mer

VindRen Vindenergi och Rennäring i samverkan

VindRen Vindenergi och Rennäring i samverkan Vindenergi och Rennäring i samverkan Detta är vindkraft Det här kapitlet är kunskapssammanställning om vindkraft. Kapitlet är en bakgrund till riktlinjerna inom projektet VindRen. Kapitlet vänder sig främst

Läs mer

SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15

SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15 SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15 Innehåll GreenExtreme AB Samrådsmöte Vindkraft i Sverige Projektet Larsbo/Valparbo Vindkraftspark GreenExtreme AB Startades 2007 Kontor i Göteborg

Läs mer

Lokal nytta med globalt perspektiv

Lokal nytta med globalt perspektiv Lokal nytta med globalt perspektiv Vinden - i människans tjänst sedan urminnes tider Varför vindkraft just HÄR och NU? Varför vindkraft just HÄR och NU? Tekniken Politiken Tekniken: Möjligt att bygga höga

Läs mer

Vem är ansvarig för vad inom bygg- och anläggning?

Vem är ansvarig för vad inom bygg- och anläggning? Vem är ansvarig för vad inom bygg- och anläggning? Den här broschyren vänder sig till dig som har ett arbetsmiljöansvar inom bygg- och anläggning. Här kan du läsa om vad som behöver göras under olika skeden

Läs mer

STATKRAFT SCA VIND AB

STATKRAFT SCA VIND AB STATKRAFT SCA VIND AB NÄRINGSLIVSPÅVERKAN 2008-08-27 Agenda Statkraft SCA Vind AB Projektets omfattning Näringslivspåverkan Projekt Smöla 150 MW, 68 vindkraftverk (Film) STATKRAFT SVERIGE Kraftproduktion

Läs mer

Enkel webbtjänst ger bättre ledningskoll

Enkel webbtjänst ger bättre ledningskoll Enkel webbtjänst ger bättre ledningskoll Enklare, snabbare, säkrare Att gräva av en ledning är ofta både kostsamt och tidskrävande. Men det finns ett bra sätt att undvika skador och onödigt arbete. Ledningskollen.se

Läs mer

Vindkraftprojekt Högklippen. Samrådsunderlag 2009-10-14

Vindkraftprojekt Högklippen. Samrådsunderlag 2009-10-14 Vindkraftprojekt Högklippen Samrådsunderlag 2009-10-14 Innehåll 1 INLEDNING...3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT HÖGKLIPPEN...4 2.1 Lokalisering... 4 2.2 Utformning... 5 2.3 Byggnation...

Läs mer

Komplettering avseende vindkraftprojekt Östavall, Ånge kommun

Komplettering avseende vindkraftprojekt Östavall, Ånge kommun Nordex Sverige AB Kungsängsvägen 25 SE 75 323 UPPSALA/Sweden Kontaktperson Tel Email Datum Kristian Lilliesköld 018-185900 klillieskold@nordex-online.com 2011-05-19 Komplettering avseende vindkraftprojekt

Läs mer

Utförd av IUC Sverige AB Juni 2012

Utförd av IUC Sverige AB Juni 2012 Utförd av IUC Sverige AB Juni 2012 SEK - Samhällsekonomisk kalkyl Beräkningen omfattas av verklig sysselsättning och dess ekonomiska effekter vid investering i Havsbaserad vindkraft Modell som använts:

Läs mer

Vindpark Össjöhult. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12

Vindpark Össjöhult. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12 Vindpark Össjöhult Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12 2 (16) Förprojektering av vindkraftverk söder om Vrå, Vrå församling, Ljungby kommun

Läs mer

Blekinge Offshore. 2012 Blekinge Offshore AB, www.blekingeoffshore.se

Blekinge Offshore. 2012 Blekinge Offshore AB, www.blekingeoffshore.se Blekinge Offshore Projektbeskrivning Projektet omfattar uppförande av i första hand 700 vindkraftverk med en kapacitet på 2 500 MW och en beräknad produktion på 7-8 TWh per år inom Sveriges elområde 4.

Läs mer

Bilaga 5 Fördelar med tillstånd utan fasta positioner

Bilaga 5 Fördelar med tillstånd utan fasta positioner Bilaga 5 Fördelar med tillstånd utan fasta positioner Sammanfattning fördelar med att inte koordinatsätta Energiutbytet blir så högt som möjligt i förhållande till omgivningspåverkan - Rätt vindkraftverk

Läs mer

Bilaga: Sammanställning av frågor och synpunkter under möten med Bänkerträsk/Bänkerudden samt Manjärvträsk 4-5 dec 2013

Bilaga: Sammanställning av frågor och synpunkter under möten med Bänkerträsk/Bänkerudden samt Manjärvträsk 4-5 dec 2013 Upprättad: 20131220 Projekt: Markbygden etapp 2 Reviderad: Ärende: Byggnader Bilaga: Sammanställning av frågor och synpunkter under möten med Bänkerträsk/Bänkerudden samt Manjärvträsk 4-5 dec 2013 1. Vad

Läs mer

Planläggningsprocessen regleras i väglagen (1971:948), lagen om byggande av järnväg (1995:1649) och miljöbalken (1998:808).

Planläggningsprocessen regleras i väglagen (1971:948), lagen om byggande av järnväg (1995:1649) och miljöbalken (1998:808). Så planeras en väg Planläggningsprocessen regleras i väglagen (1971:948), lagen om byggande av järnväg (1995:1649) och miljöbalken (1998:808). PLANLÄGGNING (ÅTGÄRDER ENLIGT STEG 3 OCH 4) Åtgärdsvalsstudie

Läs mer

Arbetsmiljöplan vid byggnadsarbete

Arbetsmiljöplan vid byggnadsarbete Arbetsmiljöplan vid byggnadsarbete Den som planerar att utföra byggnads- eller anläggningsarbete ska, innan arbetet startar, upprätta en arbetsmiljöplan enligt Arbetsmiljöverkets föreskrifter AFS 1999:3

Läs mer

Bröcklingbergets Vindkraftpark. Samråd med myndigheter 2009-12-16

Bröcklingbergets Vindkraftpark. Samråd med myndigheter 2009-12-16 Bröcklingbergets Vindkraftpark Samråd med myndigheter 2009-12-16 Ownpower Projects Projekteringsbolag för vindkraft Utvecklar projekt för egen portfölj, för andra och tillsammans med partner Konsultuppdrag

Läs mer

VÄXTKRAFT FRÅN VINDEN

VÄXTKRAFT FRÅN VINDEN BYGDEPENG VÄXTKRAFT FRÅN VINDEN Glötesvålens Vindpark TILLKOMST REGLER & FÖRVALTNING Glöte Byalag Version 2.4 INNEHÅLL Glötesvålens Vindkraftspark - Bakgrund... 3 Bygdepengens tillkomst... 3 Förvaltning

Läs mer

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 2 inledning

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 2 inledning del 2 inledning 11 2. INLEDNING 2.1 Bakgrund Vind är en förnybar energikälla som inte bidrar till växthuseffekten. Däremot kan vindkraftverken påverka exempelvis landskapsbilden på ett negativt sätt, eftersom

Läs mer

Vindkraftcentrum.se 2011-05-30. Vindkraftcentrum.se Tobias.Pettersson@stromsund.se 070-7809034. www.stromsund.se

Vindkraftcentrum.se 2011-05-30. Vindkraftcentrum.se Tobias.Pettersson@stromsund.se 070-7809034. www.stromsund.se 2011-05-30 2011-05-30 Jämtlands län jämfört med Danmark Jämtlands län fakta: Total yta 49 443 km² Invånarantal 126 946 Vindkraftsverk i drift ca 100 Jämtlands län Danmark fakta: Total yta 43 094 km² Invånarantal

Läs mer

Boverket. vindkraft - M2015/2349/Ee. Yttrande. Miljö- och energidepartementet m.registrator(o regeringskansliet.se

Boverket. vindkraft - M2015/2349/Ee. Yttrande. Miljö- och energidepartementet m.registrator(o regeringskansliet.se Boverket Yttrande Datum 2015-07-07 Diarienummer 1793/2015 1(5) Myndigheten för semhattsptanermq, byggande oct, boende Miljö- och energidepartementet m.registrator(o regeringskansliet.se Remiss av Energimyndighetens

Läs mer

Välkommen hem. Din guide i din byggprocess

Välkommen hem. Din guide i din byggprocess Välkommen hem Din guide i din byggprocess l J f H Välkommen till Berg! Varmt välkommen till oss på miljö- och byggenheten i Bergs kommun. Vi finns här för att hjälpa dej i ditt byggprojekt. En del av vårt

Läs mer

El till din fastighet Hur en elanslutning går till och vad du ska tänka på

El till din fastighet Hur en elanslutning går till och vad du ska tänka på El till din fastighet Hur en elanslutning går till och vad du ska tänka på 1 Ordlista A Abonnemang innebär att ha tillgång till elnätet och för detta betalar kunden en fast avgift till elnätsföretaget.

Läs mer

Vindkraftprojekt Midsommarberget och Högklippen

Vindkraftprojekt Midsommarberget och Högklippen Vindkraftprojekt Midsommarberget och Högklippen Bilaga till inbjudan till samråd enligt miljöbalken 6 kap 4 2011-05-31 Innehåll 1 INLEDNING... 3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT MIDSOMMARBERGET

Läs mer

Vinden. En framtidskraft.

Vinden. En framtidskraft. Vinden. En framtidskraft. Skellefteå Kraft tar tillvara en oändlig naturresurs Skellefteå Kraft ser vindkraft som ett betydelsefullt energislag i företagets elproduktion. Vinden är en oändlig naturresurs

Läs mer

Bilaga 3. Miljökonsekvensbeskrivning. Elutredning Vindpark Östra Frölunda

Bilaga 3. Miljökonsekvensbeskrivning. Elutredning Vindpark Östra Frölunda Bilaga 3 Miljökonsekvensbeskrivning Elutredning Vindpark Östra Frölunda Gothia Vind GothiaVind Östra Frölunda Uppdragsnummer 5465652000 Förstudie för elanslutning Rapport Göteborg 2011-08-30 Sweco Energuide

Läs mer

Planerad ansökan om bergtäkt på Naverstad-Sögård 1:5, Tanums kommun underlag för samråd

Planerad ansökan om bergtäkt på Naverstad-Sögård 1:5, Tanums kommun underlag för samråd 1 (6) Planerad ansökan om bergtäkt på Naverstad-Sögård 1:5, Tanums kommun underlag för samråd 1. Administrativa uppgifter: 2011-10-02 Sökande: Kontaktperson hos sökande: Konsult, kontaktperson för ärendet

Läs mer

Vindpark Töftedalsfjället

Vindpark Töftedalsfjället Vindpark Töftedalsfjället En förnybar energikälla På Töftedalsfjället omvandlas vindenergi till el. Genom att utnyttja en av jordens förnybara energikällor kan vi ta ytterligare ett steg bort från användandet

Läs mer

Kabling av två befintliga luftledningar vid Astrid Lindgrens Värld, Vimmerby

Kabling av två befintliga luftledningar vid Astrid Lindgrens Värld, Vimmerby E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040 25 50 00 Val av stråk Kabling av två befintliga luftledningar vid Astrid Lindgrens Värld, Vimmerby Maj 2013 Bg: 59674770 Pg: 4287972 Org. Nr:

Läs mer

Legal#3856584_1.PPT. Tillståndsprocessen en översikt

Legal#3856584_1.PPT. Tillståndsprocessen en översikt Tillståndsprocessen en översikt Vad är en tillståndsprocess? Vindkraft miljöfarlig verksamhet enligt miljöbalken För att bedriva miljöfarlig verksamhet krävs tillstånd enligt miljöbalken /anmälan A/B/C-verksamhet

Läs mer

Förstudie till solcellsanläggning vid Prästbolet 1:4, Hjo kommun för Knäpplan vind II ekonomisk förening

Förstudie till solcellsanläggning vid Prästbolet 1:4, Hjo kommun för Knäpplan vind II ekonomisk förening Förstudie till solcellsanläggning vid Prästbolet 1:4, Hjo kommun för Knäpplan vind II ekonomisk förening Innehållsförteckning: sida 1. Inledning och idé 2 2. Val av plats 2 3. Anläggningens storlek 3 4.

Läs mer

Medeltemperaturen på jorden blir varmare och varmare. Orsaken är främst utsläpp av koldioxid från förbränning av fossila bränslen. Trafiken på våra vägar och energianvändningen står för största delen av

Läs mer

Uppgifter i denna broschyr kan inte åberopas i enskilda fall. G:\Mbn\Arkiv\Vindkraft\Vindkraft, broschyr.doc TEL VÄXEL 0512-310 00

Uppgifter i denna broschyr kan inte åberopas i enskilda fall. G:\Mbn\Arkiv\Vindkraft\Vindkraft, broschyr.doc TEL VÄXEL 0512-310 00 Bygga vindkraftverk I den här broschyren finns kortfattad information om hur Vara kommun handlägger vindkraftverksärenden och vilka uppgifter som krävs för prövningen. Uppgifter i denna broschyr kan inte

Läs mer

Vanliga frågor för Röreviken m.fl.

Vanliga frågor för Röreviken m.fl. SAMHÄLLSBYGGNADS- FÖRVALTNINGEN TEKNISKA 22 augusti 2011 Vanliga frågor för Röreviken m.fl. Vi har sammanställt ett antal frågeställningar som berörd allmänhet tidigare haft vid liknande projekt. Allmänna

Läs mer

Solenergi och vindkraft i energisystemet

Solenergi och vindkraft i energisystemet Solenergi och vindkraft i energisystemet Skånes Vindkraftsakademi Malmö 18 Mars 2015 Martin Lindholm New Technology & Innovation Manager E.ON Climate & Renewables Agenda Introduktion Technology & Innovation

Läs mer

Kontrollprogram enligt Miljöbalken (1998:808)

Kontrollprogram enligt Miljöbalken (1998:808) Kontrollprogram enligt Miljöbalken (1998:808) Projekt: Upprättad av: Vindbrukspark Milletorp, Vetlanda kommun Thomas Hörberg, HS Kraft AB Malmö datum 2011-10-07 HS Kraft AB 1 Revisionshistorik Version

Läs mer

Samrådsunderlag. Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun

Samrådsunderlag. Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun Samrådsunderlag Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun Ärende Kalmarsund Vind driver två vindkraftverk på fastigheterna Nedra Vannborga

Läs mer

Lyngsåsa Vindbrukspark

Lyngsåsa Vindbrukspark Malmö den 21 januari 2015, reviderad den 2 februari 2015 Lyngsåsa Vindbrukspark Inbjudan till samråd enligt Miljöbalken Denna information går ut till fastighetsägare inom ca 1,5 km från det aktuella projektområdet,

Läs mer

E4 Förbifart Stockholm

E4 Förbifart Stockholm E4 Förbifart Stockholm Projektstyrningsdokument TRV Kontrollprogram under byggtiden Bilaga 8 Kommunikation och tredje man BYGGHANDLING 2014-06-18 0N130008_Bilaga 8 Kommunikation och tredje man Handlingsbeteckning

Läs mer

Markägare och vindkraft. En möjlighet för dig som vill satsa på framtiden.

Markägare och vindkraft. En möjlighet för dig som vill satsa på framtiden. Markägare och vindkraft. En möjlighet för dig som vill satsa på framtiden. INTRODUKTION 3 Markägare och vindkraft. Med ett fördelaktigt vindläge kan din mark generera förnybar energi för tusentals hushåll.

Läs mer

Vindens kraft. 15 frågor och svar om vindkraft

Vindens kraft. 15 frågor och svar om vindkraft Vindens kraft 15 frågor och svar om vindkraft Vinden är oändlig, den kostar inget och den skapar inga föroreningar. Det finns vind överallt. Människan har använt vinden i tusentals år. Vinden har fungerat

Läs mer

PM Vattenverksamhet. Anmälningsplikt eller tillståndsplikt?

PM Vattenverksamhet. Anmälningsplikt eller tillståndsplikt? 1 (6) Mark- och miljödomstolarna PM Vattenverksamhet I detta PM redovisas huvuddragen av hur handläggningen vid mark- och miljödomstolen går till för ansökningar om tillstånd till vattenverksamhet enligt

Läs mer

El till din fastighet

El till din fastighet Vattenfall Distribution El till din fastighet Hur en elanslutning går till och vad du ska tänka på Så här går det till att få el till din fastighet 8 enkla steg! 1. Var ute i god tid! Räkna med att det

Läs mer

grävning i allmän mark

grävning i allmän mark Lokala anvisningar för grävning i allmän mark Innehåll Gemensamma förutsättningar...2 Tillstånd...2 Förbesiktning...2 Ledningsförläggning...2 Arbetsplatsinformation...2 Schakter, transporter, renhållning

Läs mer

Den enkla guiden till ert nya kontor

Den enkla guiden till ert nya kontor Den enkla guiden till ert nya kontor Följande punkter har tagits fram för att hjälpa dig när du byter kontor eller gör förändringar på ditt kontor. När det gäller att möblera en arbetsmiljö har de flesta

Läs mer

Utgåva Ändringsnot Datum. 2 Denna riktlinje är omarbetad och ersätter den gamla TR08:01 version A med publiceringsdatum 2008-06-30.

Utgåva Ändringsnot Datum. 2 Denna riktlinje är omarbetad och ersätter den gamla TR08:01 version A med publiceringsdatum 2008-06-30. Uppdateringar Utgåva Ändringsnot Datum 2 Denna riktlinje är omarbetad och ersätter den gamla TR08:01 version A med publiceringsdatum 2008-06-30. 2012-06-20 2/12 Innehåll 1 Allmänt... 4 1.1 Bakgrund...

Läs mer

el till din fastighet?

el till din fastighet? Behöver du bygg-el eller el till din fastighet? Information till dig som sökt bygglov på Gotland från GEAB som äger elnätet. Det är mycket att tänka på när man ska bygga nytt Här beskriver vi hur du ska

Läs mer

VindRen Vindenergi och Rennäring i samverkan

VindRen Vindenergi och Rennäring i samverkan Vindenergi och Rennäring i samverkan Miljökonsekvensbeskrivning (MKB) Det här kapitlet innehåller riktlinjer för hur en MKB för vindkraft inom renskötselområdet bör arbetas fram. Vad bör en MKB innehålla?

Läs mer

Lillgrund vindkraftpark

Lillgrund vindkraftpark Lillgrund vindkraftpark I juni 2008 invigdes Lillgrund vindkraftpark. Den ligger en knapp mil utanför den skånska kusten, strax söder om Öresundsbron. Lillgrund är med sina 48 vindkraftverk Sveriges största

Läs mer

Arbetsmiljöansvaret vid villabyggen

Arbetsmiljöansvaret vid villabyggen Arbetsmiljöansvaret vid villabyggen Dags att bygga eller renovera villa? Du eller den som har hand om ditt bygge har ett ansvar för arbetsmiljön! När en villa eller något annat ska byggas, byggas om, renoveras

Läs mer

Ansökan om skyddsjakt efter varg inom Vilhelmina södra sameby

Ansökan om skyddsjakt efter varg inom Vilhelmina södra sameby 1(5) SWEDISH ENVIRONMENTAL PROTECTION AGENCY VÄRDS«VERKET Göte Hamplin Tel: 010-698 13 16 Gote.Hamplin @natiirvardsverket.se BESLUT 2012-12-13 Ärendenr: NV-10367-12 Vilhehnina södra sameby Tomas Nejne

Läs mer

INTRESSENTER I BYGGSKEDET

INTRESSENTER I BYGGSKEDET SWEPOMM 2 014-11- 20 MINNESANTECKNINGAR F RÅN W ORKSHOP INTRESSENTER I BYGGSKEDET 1 1. VILKEN KVALITET VILL VI UPPNÅ I BYGGSKEDET? Upprätthåll samma framkomlighet som före byggstart. Öka upplevelsen om

Läs mer
