1 Projekt Slussens val av upphandlingsform baserat på risker och möjligheter Mats Ricknäs

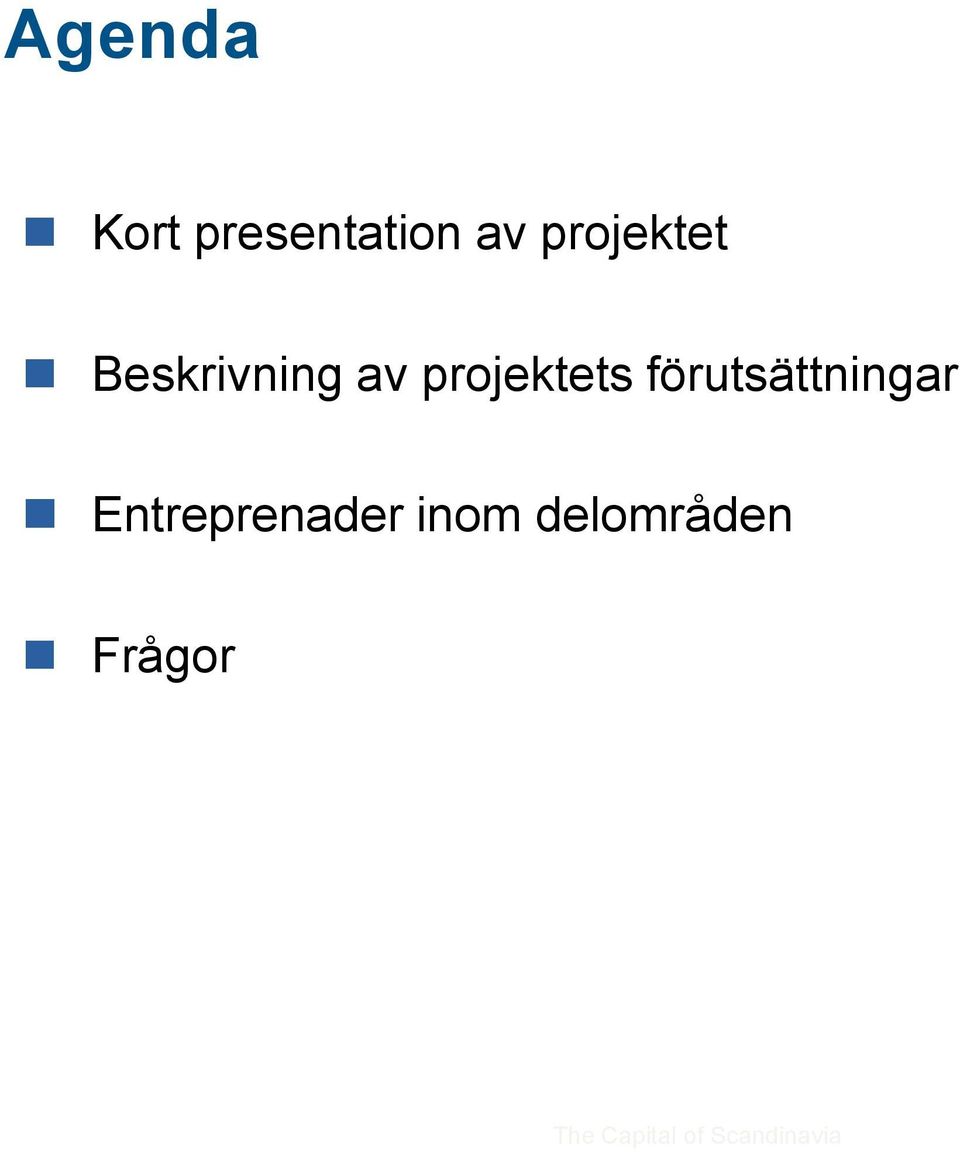

2 Agenda Kort presentation av projektet Beskrivning av projektets förutsättningar Entreprenader inom delområden Frågor

3 Slussen - en plats som förändrats

4 DROTTNING KRISTINAS SLUSS 1642 POLHEMSLUSSEN 1755 NILS ERICSON-SLUSSEN 1850 KARL JOHAN-SLUSSEN 1935

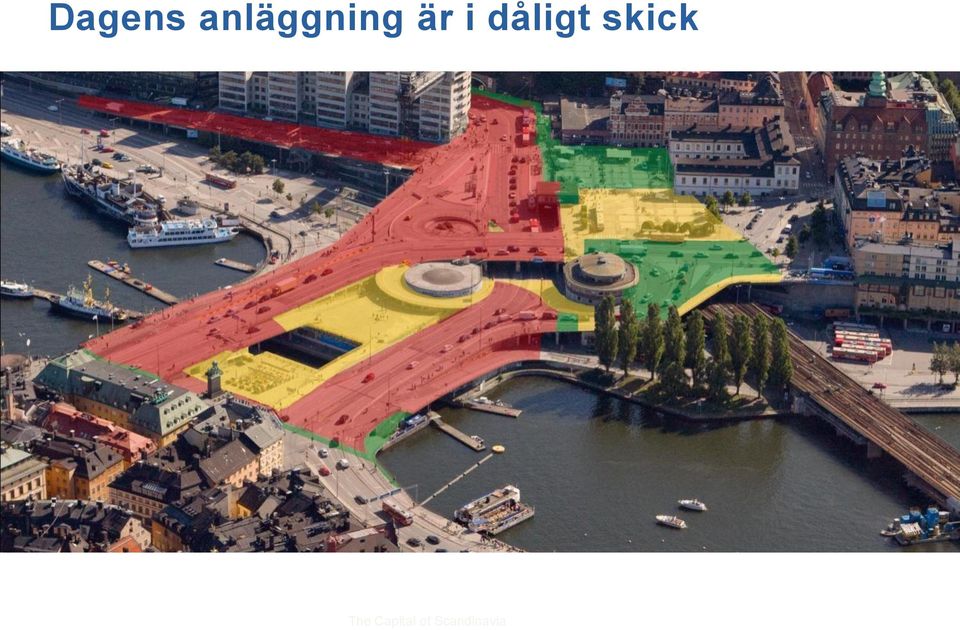

5 Dagens anläggning är i dåligt skick

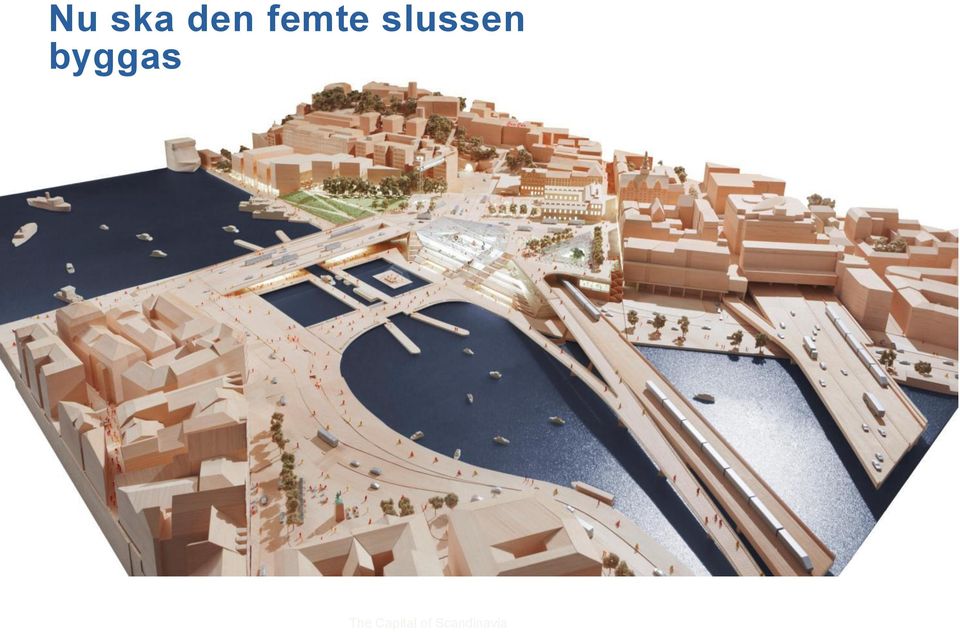

6 Nu ska den femte slussen byggas

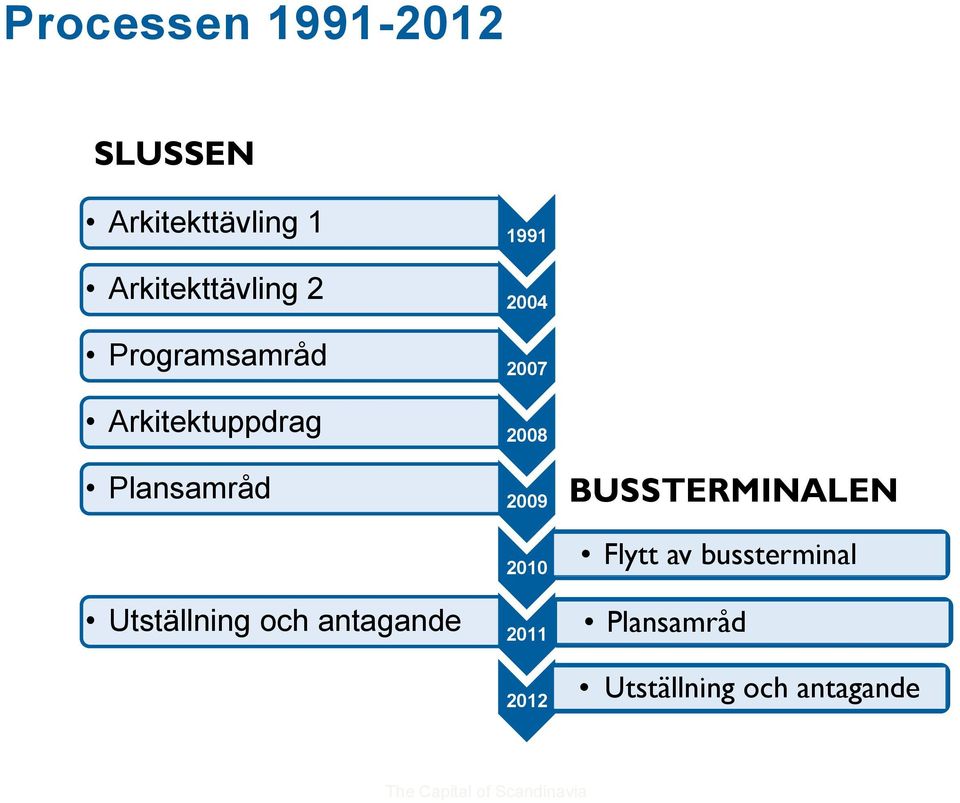

7 Processen SLUSSEN Arkitekttävling 1 Arkitekttävling 2 Programsamråd Arkitektuppdrag Plansamråd Utställning och antagande BUSSTERMINALEN Flytt av bussterminal Plansamråd Utställning och antagande

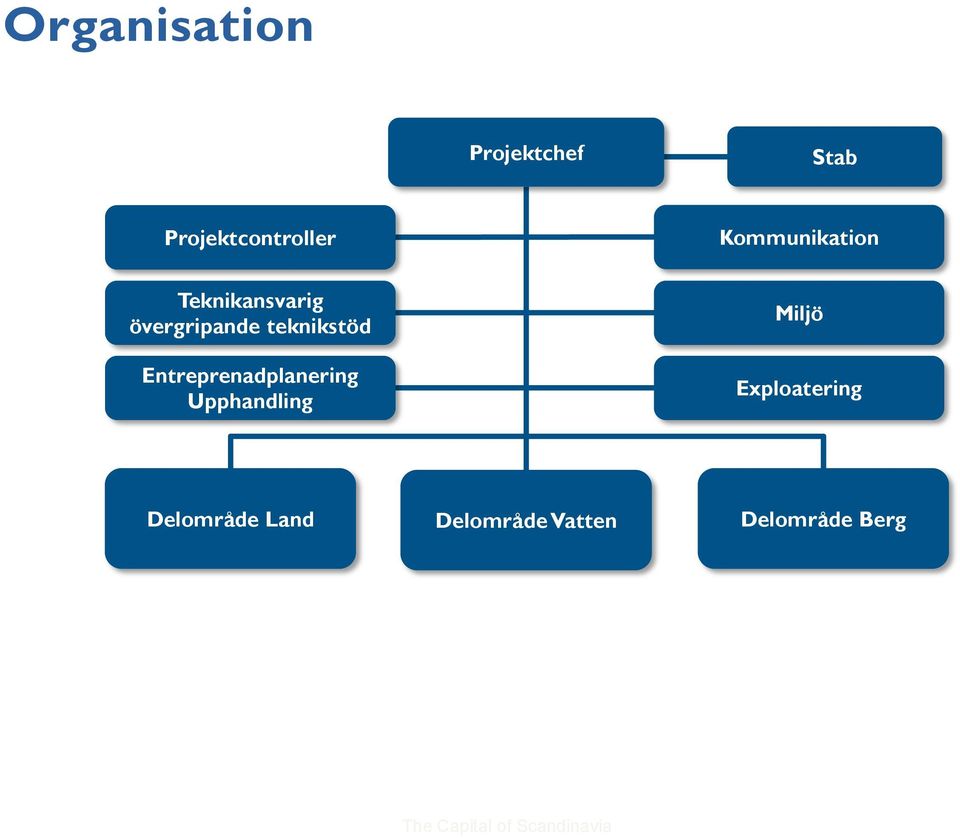

8 Organisation Projektchef Stab Projektcontroller Kommunikation Teknikansvarig övergripande teknikstöd Entreprenadplanering Upphandling Miljö Exploatering Delområde Land Delområde Vatten Delområde Berg

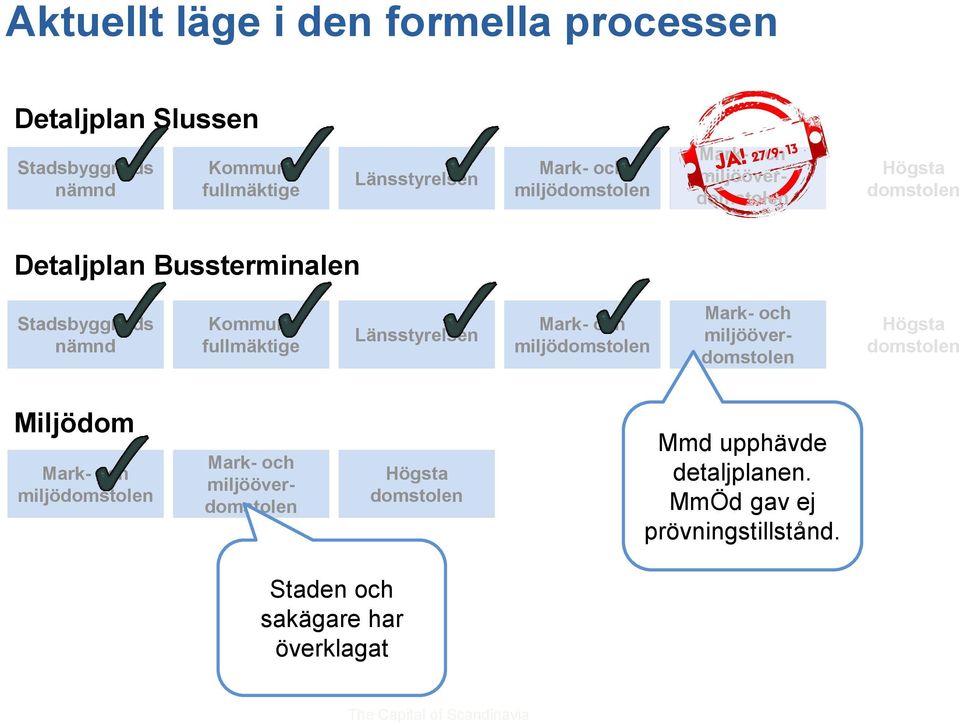

9 Aktuellt läge i den formella processen Detaljplan Slussen Stadsbyggnads nämnd Kommunfullmäktige Länsstyrelsen Mark- och miljödomstolen Mark- och miljööverdomstolen Högsta domstolen Detaljplan Bussterminalen Stadsbyggnads nämnd Kommunfullmäktige Länsstyrelsen Mark- och miljödomstolen Mark- och miljööverdomstolen Högsta domstolen Miljödom Mark- och miljödomstolen Mark- och miljööverdomstolen Högsta domstolen Mmd upphävde detaljplanen. MmÖd gav ej prövningstillstånd. Staden och sakägare har överklagat

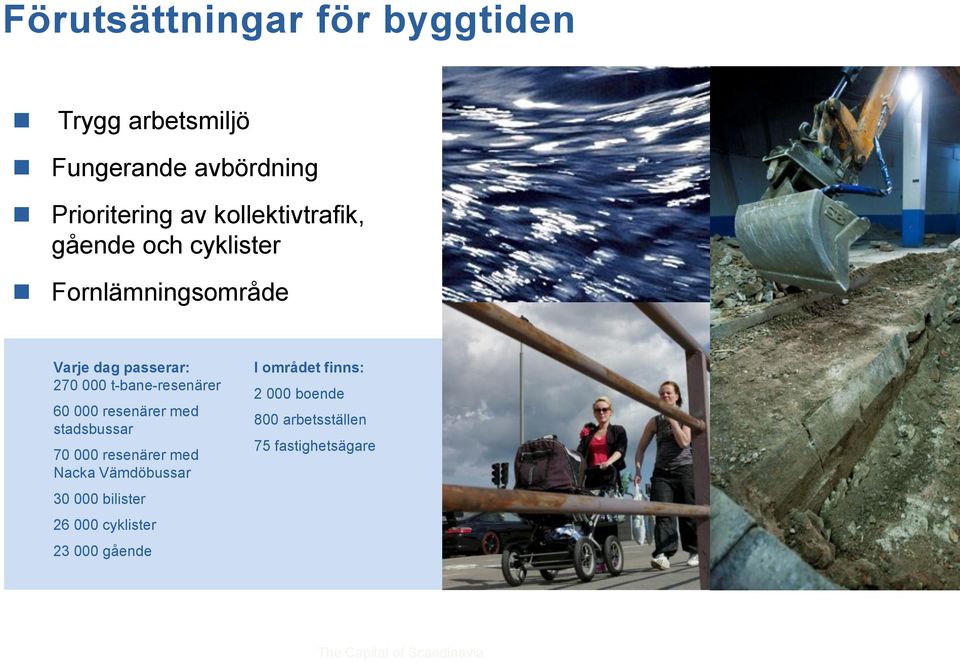

10 Mark- och miljödomstolen upphävde detaljplanen för bussterminalen på formella fel: - Avsaknad av programsamråd - Samråd för avgränsning av MKB - Alternativredovisning - Förhållande till andra program (Rufs) - Ekonomiska överväganden

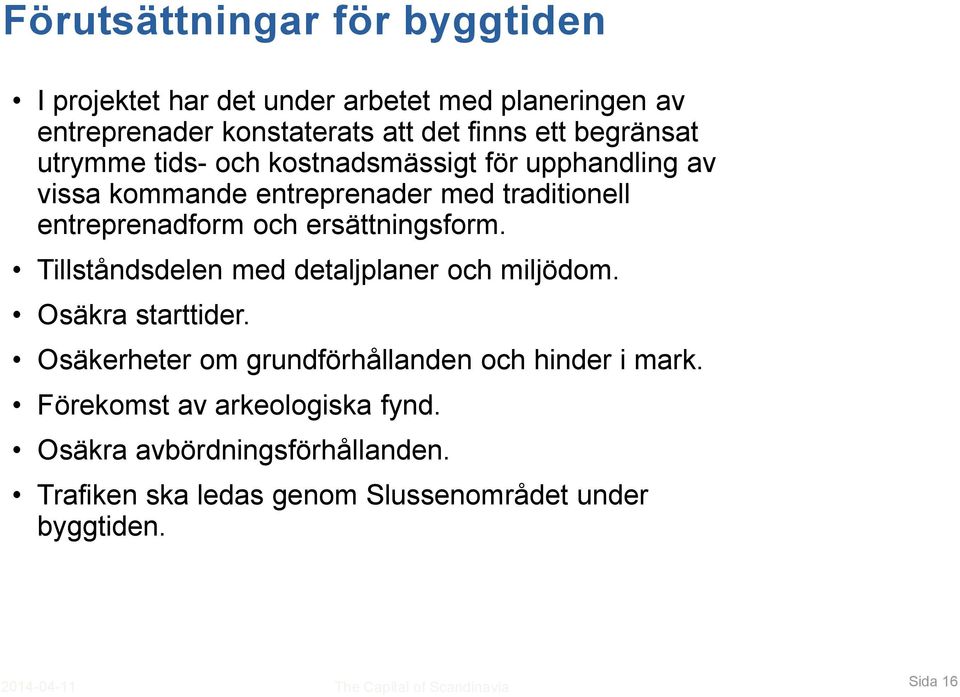

11 Vad händer nu? Ny bussterminal i berget måste planläggas med ny detaljplan. Samling kring frågorna om den samlade bilden av kollektivtrafik till sydostsektorn. Staden, SL, Nacka bl.a. Byggstart i år. Trafik- och slussanläggning klar 2021.

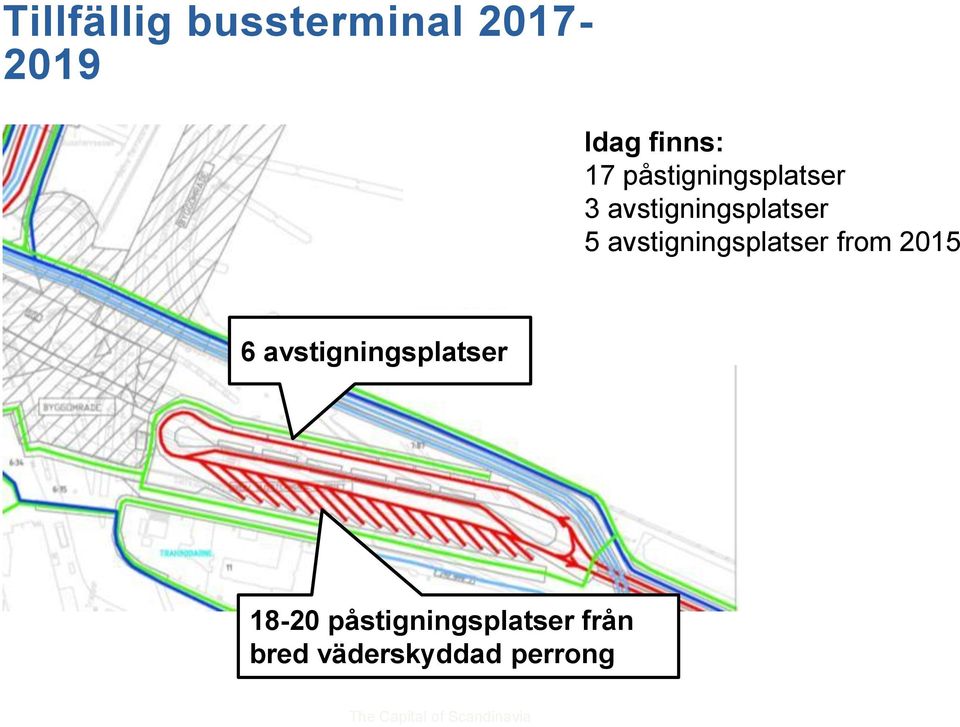

12 Tillfällig bussterminal Idag finns: 17 påstigningsplatser 3 avstigningsplatser 5 avstigningsplatser from avstigningsplatser påstigningsplatser från bred väderskyddad perrong

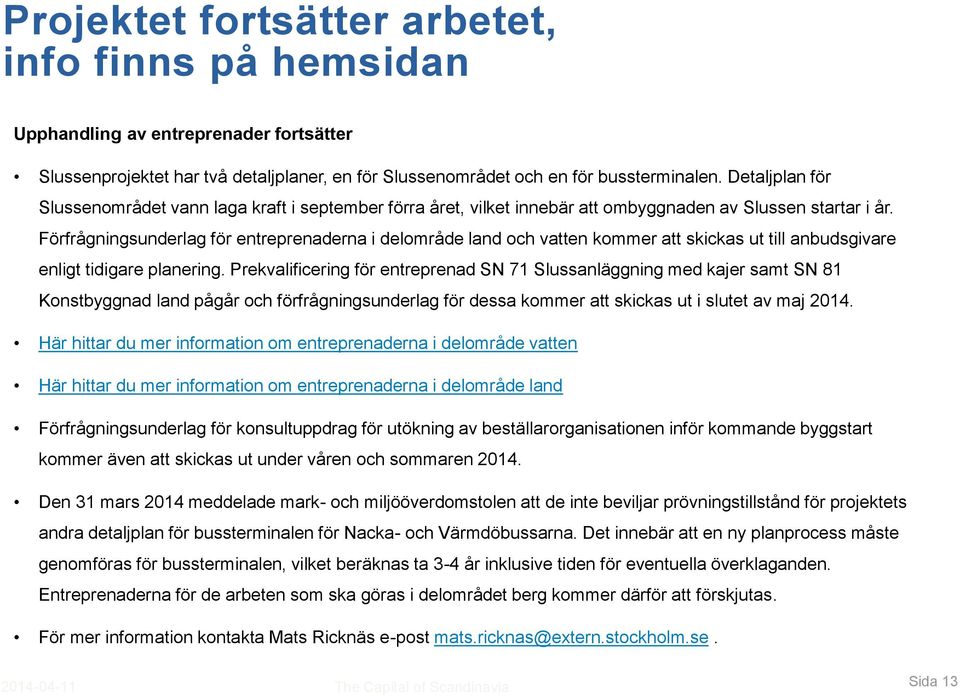

13 Projektet fortsätter arbetet, info finns på hemsidan Upphandling av entreprenader fortsätter Slussenprojektet har två detaljplaner, en för Slussenområdet och en för bussterminalen. Detaljplan för Slussenområdet vann laga kraft i september förra året, vilket innebär att ombyggnaden av Slussen startar i år. Förfrågningsunderlag för entreprenaderna i delområde land och vatten kommer att skickas ut till anbudsgivare enligt tidigare planering. Prekvalificering för entreprenad SN 71 Slussanläggning med kajer samt SN 81 Konstbyggnad land pågår och förfrågningsunderlag för dessa kommer att skickas ut i slutet av maj Här hittar du mer information om entreprenaderna i delområde vatten Här hittar du mer information om entreprenaderna i delområde land Förfrågningsunderlag för konsultuppdrag för utökning av beställarorganisationen inför kommande byggstart kommer även att skickas ut under våren och sommaren Den 31 mars 2014 meddelade mark- och miljööverdomstolen att de inte beviljar prövningstillstånd för projektets andra detaljplan för bussterminalen för Nacka- och Värmdöbussarna. Det innebär att en ny planprocess måste genomföras för bussterminalen, vilket beräknas ta 3-4 år inklusive tiden för eventuella överklaganden. Entreprenaderna för de arbeten som ska göras i delområdet berg kommer därför att förskjutas. För mer information kontakta Mats Ricknäs e-post Sida 13

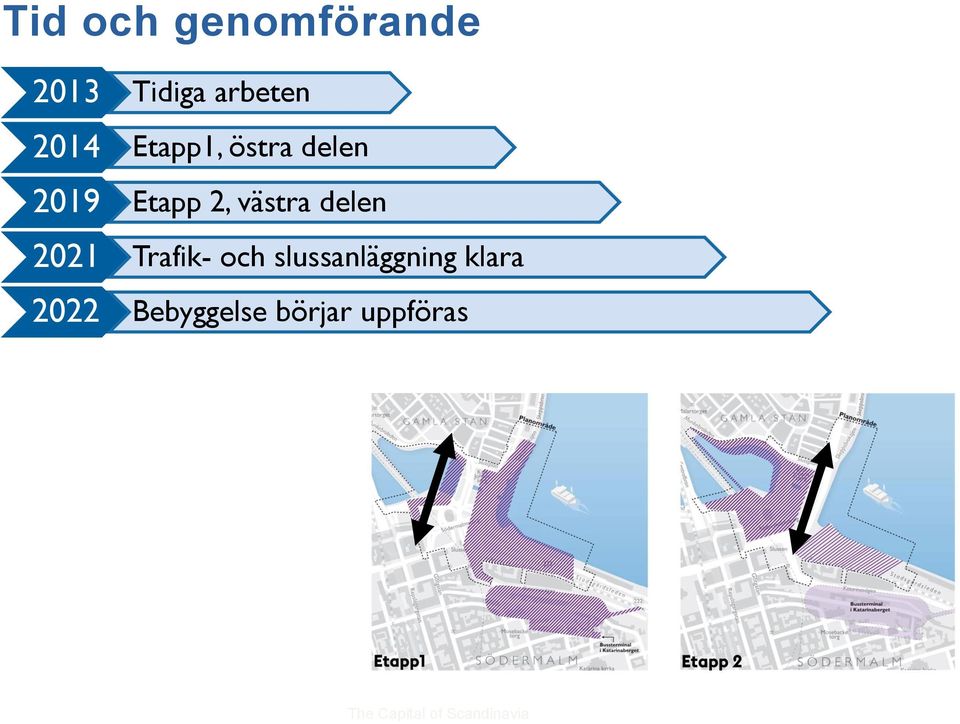

14 Tid och genomförande 2013 Tidiga arbeten 2014 Etapp1, östra delen 2019 Etapp 2, västra delen 2021 Trafik- och slussanläggning klara 2022 Bebyggelse börjar uppföras

15 Förutsättningar för byggtiden Trygg arbetsmiljö Fungerande avbördning Prioritering av kollektivtrafik, gående och cyklister Fornlämningsområde Varje dag passerar: t-bane-resenärer resenärer med stadsbussar resenärer med Nacka Vämdöbussar bilister cyklister gående I området finns: boende 800 arbetsställen 75 fastighetsägare

16 Förutsättningar för byggtiden I projektet har det under arbetet med planeringen av entreprenader konstaterats att det finns ett begränsat utrymme tids- och kostnadsmässigt för upphandling av vissa kommande entreprenader med traditionell entreprenadform och ersättningsform. Tillståndsdelen med detaljplaner och miljödom. Osäkra starttider. Osäkerheter om grundförhållanden och hinder i mark. Förekomst av arkeologiska fynd. Osäkra avbördningsförhållanden. Trafiken ska ledas genom Slussenområdet under byggtiden Sida 16

17 Budget och upphandling 8 mdkr Totalt ca 20 entreprenader ska handlas upp Olika upphandlingsformer, entreprenadformer och ersättningsmodell Utförandeentreprenad på löpande räkning och sk kontraktuell samverkan Totalentreprenader, fast pris Utförandeentreprenad, fast pris

18 Ett projekt - tre delområden

19 Utförandeentreprenad med kontraktuell samverkan Utförandeentreprenad där beställaren tillhandahåller samtliga handlingar. Prekvalificering sker, upphandlingsform förhandlad upphandling. Samverkan i entreprenaden skrivs in i kontraktet som ett krav på bägge parter, benämns som kontraktuell samverkan. Samverkan med projektering skall ske, entreprenören har personal som deltar i projekteringen. Tre olika beslutande nivåer skapas för genomförandet: Samverkansgrupp, endast produktionsfrågor Kontraktsråd, ekonomi och vissa produktionsfrågor Styrgrupp, ombudsnivå

20 Ersättningsform Löpande räkning med fast arvode. Beställaren har tagit fram riktkostnad. Entreprenören erhåller full ersättning för alla utförda prestationer som betalas enligt verifikat förutom det som ingår i det fasta arvodet; löner för projektledning samt kollektiv, vissa andra kostnader som ej regleras samt entreprenörens vinst. Reglering sker vid entreprenadslut mellan produktionskostnad och riktkostnad. Bonusar finns för mjuka parametrar, arbetsmiljö, samverkan, planering. Erhållna bonusar betalas ut vid förutbestämda tidpunkter ca sex månaders intervaller. Om produktionskostnadens överskridande av riktkostnaden utgår ersättning för självkostnad samt en begränsad ersättning till entreprenören med x % på överskjutande självkostnader, (fast arvode är redan slutfakturerad) Sida 20

21 SN 71 Slussanläggning och kajer Schakt-, rivnings-, muddrings- och fyllningsarbeten. Grundläggning, pålning, betong- och stålarbeten. Öppningsbara broar, kajer och slussluckor Stigschakt o sjökulvert Anläggningskompletteringar och erosionsskydd Utförande entreprenad i samverkan, löpande räkning

22 SN 81 Konstbyggnad land Schakt-, rivnings- och fyllningsarbeten Grundläggning, pålning och betongarbeten Viss nybyggnation av konstruktioner för Katarinahissen. Färdigställande av trafikytor Utförandeentreprenad i samverkan, löpande räkning

23 Totalentreprenader Upphandlas som öppen upphandling och selektiv upphandling(broarna). Prekvalificering för broar Fast pris. Entreprenören tar fram samtliga handlingar. För brokonstruktioner tar beställaren fram grundläggning, utförs av entreprenören eller sidoentreprenör Sida 23

24 SN 72 Bro över Söderström Tillverkning, transport och montage av stålbro Utförandeentreprenad Montagetid 2017 SN 72 Huvudbro över Söderström Tillverkning, transport och montage av stålbro (ej grundläggning) Totalentreprenad Montage 2018

25 Luckor SN 73 Avbördningsluckor Tillverkning, transport och montage av avbördningsluckor Styr- och reglersystem Totalentreprenad Montage 2019 och 2021

26 SN 74 Gång- och cykelbro Gång- och cykelbro mellan Södermalm och Gamla Stan Totalentreprenad

27 Övriga entreprenader SN 844 Hissar SN 845 Rulltrappor Tillverkning, installation och driftsättning av publika hissar respektive rulltrappor Totalentreprenader SN 75 Lokaler under huvudbro Stombyggnadsarbeten, stomkomplettering och installationer för nya kommersiella lokaler under huvudbron. Totalentreprenad Sida 27

28 Utförandeentreprenader Utförandeentreprenad där beställaren tillhandahåller samtliga handlingar. Öppen upphandling, ej prekvalificering Samverkan enligt bestämmelser i AB 04, samverkansplan tas fram. Fast pris eller fasta priser i MF Sida 28

29 SN 82 Konstbyggnad land, östra delar Schakt- och fyllningsarbeten Grundläggning, pålning och betongarbeten Färdigställande av trafik ytor inkl provisorier Utförandeentreprenad

30 SN 83 Stomkomplettering atrium Stomkomplettering Ytskikt på väggar, undertaksoch golvarbeten Installationsarbeten el, vvs, ventilation, kyla, sprinkler Utförandeentreprenad

31 SN 821 Finplanering Katarinaparken, Ryssgården, Saltsjöterassen och Stadsgårdskajen Hårdgjorda ytor Utförandeentreprenad

32 SN 981 Saltsjöbanans slutstation under byggtiden Anläggningsarbeten med markarbeten, spontarbeten, bergschaktsarbeten, betongarbeten och beläggningsarbeten för busskörväg Hårdgjorda ytor för busshållplatser Utförandeentreprenad Sida 32

33 Övriga entreprenader SN 77 Erosionsskydd Östra Mälaren Erosionsskydd för broar, ledningar och kajer inom östra delen av Mälaren. Utförandeentreprenad SN 691 Trafikomläggning Trafikomläggningsarbeten med skyltning och omläggning av trafik inför byggstart Utförandeentreprenad

34 Övriga entreprenader SN 842 Kulvert, pumpstation och kajarbeten öst Ledningskulvertar under mark samt ny kaj längs Stadsgårdsleden Utförandeentreprenad SN 843 Kulvert väst Ledningskulvertar under mark med stigschakt samt grundläggning för ny byggnad C2. Utförandeentreprenad
