E20 utbyggnad till mötesfrihet i Västra Götaland
|
|
- Elsa Fransson
- för 4 år sedan
- Visningar:
Transkript
1 E20 utbyggnad till mötesfrihet i Västra Götaland TMALL 0796 Presentation bilder vinter v Björn Elfström
2 E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon St Petersburg) och har stor betydelse för nationella och internationella godstransporter. E20 ingår i det nationella stamvägnätet och har en strategisk funktion för gods- och persontransporter mellan Göteborg och Skaraborg, Örebro län, Stockholm, Dalarna, Västmanland och östra Värmland. E20 används både för lokala och regionala personresor samt för gods, långsamtgående fordon och jordbruksmaskiner. 2
3 En bakgrund till utbyggnaden Regeringen har beslutat att bygga ut E20 genom Västra Götaland. Staten satsar, tillsammans med Västra Götalandsregionen och ett flertal kommuner, 4 miljarder kronor utöver tidigare satsningar på 2,5 miljarder kronor. Satsningen innebär att fem nya sträckor ska byggas ut till 1+1 eller 2+2 väg och att hela E20 genom Västra Götaland blir mötesseparerad. Cirka 10 mil saknar fortfarande mötesseparering. Samfinansiering som säkrar utbyggnad till mötesfrihet av hela E20 genom Västra Götaland under planperioden (fram till 2025). Total investering om ca 6 miljarder varav medfinansiering är 1,35 miljarder. 3
4 Syfte Bättre förutsättningar för transporter av varor och gods på ett av Sveriges viktigaste godsstråk, vilket ger ökade tillväxtmöjligheter för företag i hela regionen och i andra delar av landet. Goda förbindelser till Sveriges största hamn i Göteborg är viktigt för svensk konkurrenskraft. Kraftigt förbättrad trafiksäkerhet med färre olyckor på samtliga kvarstående sträckor genom Västra Götaland som nu mötessepareras. Bidra till regional tillväxt genom regionförstoring och en utvidgad arbetsmarknad. Företagens tillgång till kompetens ökar med kortare restider och förutsättningarna för arbetspendling förbättras. 4
5 Nio etapper från Tollered till Hova byggs ut 9. Förbi Hova 9. Förbi Hova 8. Förbi Mariestad 8. Förbi Mariestad 7. Götene-Mariestad 7. Götene-Mariestad 6. Förbi Skara 6. Förbi Skara 5. Vårgårda-Vara Vårgårda-Vara Förbi FörbiVårgårda Vårgårda Bälinge-Vårgårda Bälinge-Vårgårda Kristineholm-Bälinge Kristineholm-Bälinge Tollered-Ingared Tollered-Ingared 1. 5 Byggstart Trafikpåsläpp
6 Hela E20 blir mötesfri Motorväg från Alingsås till Vårgårda samt Tollered-Ingared Mötesfri landsväg från Vårgårda till norr om Mariestad (ca 56 km 2+2 väg, övrig sträcka ca 19 km 1+1) Alingsås-Vårgårda, nysträckning Vårgårda-Ribbingsberg, Götene-Mariestad och förbi Mariestad, ny eller befintlig sträckning Resterande delar i befintlig sträckning En faunapassage på respektive etapp 6
7 Vägutformning Sektion 1+1 Sektion 2+2 7
8 E20 Tidplan Planerad byggstart E20 Objekt Alingsås-Vårgårda (Kristineholm-Bälinge) Förbi Hova Tollered-Alingsås (Ingared) Alingsås-Vårgårda (Bälinge-Vårgårda) Förbi Skara Förbi Mariestad Förbi Vårgårda Vårgårda - Vara Götene-Mariestad 8
9 E20 Projektkostnader för respektive etapp E20 Objekt Alingsås-Vårgårda (Kristineholm-Bälinge) 220 Mnkr Förbi Hova 440 Mnkr Tollered-Alingsås (Ingared) 270 Mnkr Alingsås-Vårgårda (Bälinge-Vårgårda) 1000 Mnkr Förbi Skara 320 Mnkr Förbi Mariestad 1400 Mnkr Förbi Vårgårda 240 Mnkr Vårgårda - Vara 990 Mnkr Götene-Mariestad 1150 Mnkr 9
10 10 E20 Tollered Ingared, 4 km
11 E20 Tollered Ingared, 4 km Projektledare: Anders Nordeman ÅF är kontrakterad konsult för framtagning av vägplan och förfrågningsunderlag Projektet avser att uppgradera E20 till motorväg och bygga ut Snipåsvägen som allmän väg för långsamtgående fordon samt bygga GC-väg från V:a Bodarna via Ingared till Tollered Projektet är indelat i fem delar: 1. Snipåsvägen - färdig och slutbesiktigad 2. E20 Tollered-Ingared 3. Trafikplats Tollered 4. Gång- och Cykelväg Ingared- V:a Bodarna - har vunnit laga kraft. Byggstart Gång och Cykelväg Tollered-Ingared. Start vägplan i oktober Byggstart 2021 Projektkostnad ca 270 mnkr - har vunnit laga kraft. Byggstart
12 E20 Kristineholm Bälinge (del av Alingsås-Vårgårda) 3 km Projektledare: Anders Nordeman Projektet avser ombyggnad av befintlig E20 till motorväg Projektet färdigställdes våren 2017 men trafikpåsläpp på E20 skedde i december Projektet omfattar också arbeten med lokalvägar som är kommunala. Uppskyltning till motorväg sker när E20 Bälinge-Vårgårda är färdigbyggd. Entreprenör var Svevia AB Projektkostnad ca 220 mnkr 12
13 13 E20 Bälinge Vårgårda (del av Alingsås-Vårgårda)

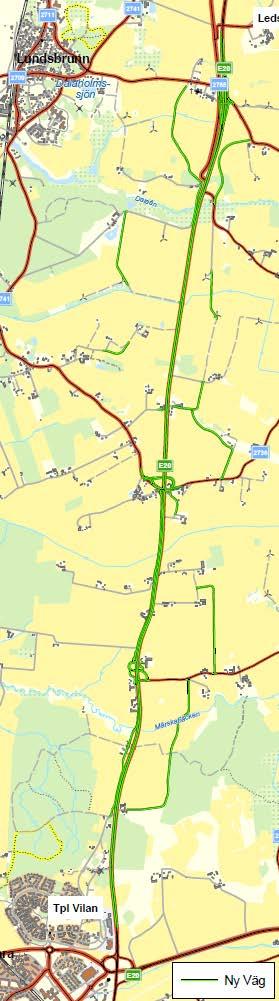

14 E20 Bälinge Vårgårda (del av Alingsås-Vårgårda), 15 km Projektledare: Björn Elfström Projektet omfattar nybyggnad av motorväg ca 15 km i ny sträckning Kontrakterad entreprenör är Peab Produktionen pågår med färdigställande 2021 Projektkostnad ca 1000 mnkr Mer information på gotaland/projekt-i-vastra-gotalands-lan/e20-goteborgorebro/e20- delen-alingsas---vargarda/ 14
15 Förbi Vårgårda, 4 km Projektledare: Anders Nordeman Projektet omfattar ombyggnad av befintlig väg till 1+1 respektive 2+2 samt byggnation av vägport under västra stambanan ÅF är kontrakterad konsult för framtagning av vägplan och bygghandling Vägplanen inskickas för fastställelse maj 2019 Upprättande av bygghandlingar pågår Planerad byggstart 2020 Projektkostnad ca 240mnkr 15
16 Vårgårda Vara, 25 km Delen Vårgårda Ribbingsberg 7 km Projektledare: Marita Karlsson Projektet omfattar byggande av 2+2-väg huvudsakligen i ny sträckning Veidekke är kontrakterad entreprenör med ansvar för framtagning av lokalisering, vägplan och produktion. Anslutning till E20 norrut med ramper vid väg 2504 Arbete med vägplan pågår Planerad byggstart 2020 Projektkostnad ca 300mnkr 16
17 Vårgårda Vara, 25 km Delen Vårgårda Ribbingsberg 7 km 17
18 Vårgårda Vara, 25 km Delen Ribbingsberg Eling och Eling Vara Projektledare: Svante Jildenhed Projektet omfattar ombyggnad av befintlig väg till 1+1 respektive 2+2 Sweco är kontrakterad konsult för framtagning av vägplan och bygghandling Delen Ribbingsberg-Eling har vunnit laga kraft i december 2018 Delen Eling-Vara har vunnit laga kraft i november 2018 Upprättande av bygghandlingar pågår Byggstart planeras 2020 Projektkostnad ca 690 mnkr 18
19 Förbi Skara, 8 km Projektledare: Johan Larsson Projektet omfattar ombyggnad av befintlig väg till 1+1 respektive 2+2 Norconsult är kontrakterad konsult för framtagning av vägplan och bygghandling Delen Vilan-Dalaån. Byggstart planeras till hösten 2019 Delen Dalaån-Ledsjö. Vägplan kungörs sommaren 2019 Projektkostnad ca 320 mnkr 19
20 Götene Mariestad, 20 km Projektledare: Marita Karlsson Projektet omfattar byggande av 2+2-väg huvudsakligen i ny sträckning. Ny trafikplats vid Lugnås. Länsstyrelsen har tagit beslut om betydande miljöpåverkan (BMP) Första förslag på väglinje i vald korridor framtagen Markera Mark AB är kontrakterad konsult för framtagning av vägplan och förfrågningsunderlag för totalentreprenad Byggstart planerad till 2022 Projektkostnad ca 1150 mnkr 20
21 21 Götene Mariestad, 20 km
22 Förbi Mariestad, 16 km Projektledare: Marie Söderlid Projektet avser utbyggnad av 2+2 väg i delvis ny och delvis befintlig sträckning Norr om väg 202 kommer ny E20 gå i ny sträckning söder om nuvarande väg. Befintlig E20 blir lokalväg mellan trafikplats Brodderud och Hasslerör. Norr om korsning med väg 26 ansluter etappen till befintlig E20. ÅF är kontrakterad konsult för framtagning av vägplan och förfrågningsunderlag. Framtagning av vägplan pågår. Byggstart planerad till 2022 Projektkostnad är ca 1400 mnkr 22
23 E20 Förbi Hova, 10 km Projektledare: Marita Karlsson Projektet avser ombyggnad av befintlig väg till mittseparerad landsväg, 2+2 samt 1+1. Viss del av sträckan är i nysträckning. Skanska Sverige AB är kontrakterad entreprenör Väg öppnades för trafik okt-2018 Slitlagerbeläggning utförs sommaren 2019 Projektkostnad ca 440 mnkr 23
E20 utbyggnad till mötesfrihet i Västra Götaland
TMALL 0141 Presentation v 1.0 E20 utbyggnad till mötesfrihet i Västra Götaland 2018-09-18 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon St Petersburg)
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2018-02-26 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2017-05-04 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2017-01-25 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2016-08-25 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs mer2014-04-03. Utbyggnad av E20 genom Västra Götaland
2014-04-03 Utbyggnad av E20 genom Västra Götaland Utbyggnad av E20 genom Västra Götaland Regeringens främsta mål är full sysselsättning. En utbyggd och fungerande infrastruktur knyter ihop landet och är
Läs merTRAFIKVERKETS INRIKTNING OCH REKOMMENDATION
TRAFIKVERKETS INRIKTNING OCH REKOMMENDATION Åtgärdsvalsstudie, E20 genom Västra Götaland Åtgärdsvalsstudie, E20 genom Västra Götaland SAMMANFATTNING E20 är en av de tre statliga infrastrukturella förbindelserna
Läs merE20 Götene Mariestad. Planläggningsbeskrivning
Planläggningsbeskrivning 2019-04-10 E20 Götene Mariestad Med hjälp av denna planläggningsbeskrivning får du information om hur projektet kommer att planläggas, när du kan påverka samt vilka beslut som
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, val av lokalisering 2017-09-11 Trafikverket Postadress: Box 110, 54
Läs merFrågor och svar om E20 genom Västra Götaland
Uppdaterad: 5 juni 2013 Frågor och svar om E20 genom Västra Götaland Vägstandarden på E20 Vilka sträckor på E20 är fortfarande ännu inte utbyggda? Totalt handlar det om fem etapper eller ungefär 80 kilometer
Läs merE20 Vårgårda-Norr Mariestad, etapp Förbi Skara, delen Dalaån-Ledsjö Götene kommun, Västra Götalands län
SAMRÅDSREDOGÖRELSE E20 Vårgårda-Norr Mariestad, etapp Förbi Skara, delen Dalaån-Ledsjö Götene kommun, Västra Götalands län Vägplan, 2017-01-12 Projektnummer: 150308 Trafikverket Postadress: Box 110, 541
Läs merYttrande MP
Dnr 1342/14 Yttrande MP 2015-01-14 Ärende 2.2.18 Kommunstyrelsen i Göteborgs Stad Medfinansiering av E 20 Vi anser inte staden ska vara med och medfinansiera utbyggnaden av E 20 till motorvägsstandard.
Läs merE22 förbi Söderköping, inkl. väg 210 Skärgårdslänken. Indragning av väg 801 och 844. Samrådshandling
E22 förbi Söderköping, inkl. väg 210 Skärgårdslänken Indragning av väg 801 och 844 Samrådshandling 2016-11-28 Presentation Jonas Danielsson, Projektledare Trafikverket Gabriella Strand, Projektingenjör
Läs merSamrådshandling E20 förbi Mariestad
Samrådshandling E20 förbi Mariestad Samrådsmöte för väg 2968, 2970 och enskilda vägar Lyrestads församlingshem 2018-06-18 Välkomna till samrådsmöte avseende väg 2968, 2970 och enskilda vägar för pågående
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, 2016-11-03 Projektnummer: 128078 Trafikverket Postadress: Box 110, 54
Läs merÖppet hus/samråd E4 Kongberget- Gnarp /09
TMALL 0141 Presentation v 1.0 Öppet hus/samråd E4 Kongberget- Gnarp 2017-05-08/09 Agenda Inledning/presentation Historik kring projektet Projektmål Tidplan och samrådsprocess Studerade korridorer Samrådstid
Läs merAktuella affärsmöjligheter i regionen Jörgen Simu, distriktschef
Aktuella affärsmöjligheter i regionen 2017 Jörgen Simu, distriktschef 1 Investering distrikt Nord 300 projekt fördelade på tre enheter; AC, BD samt nationell Nord 2 miljarder kronor i projekten Projekt
Läs merE20 Vägen Framåt förslag till utbyggnad mm med hjälp av lokal och regional medfinansiering. Målbilden uppnås genom ett tvåstegsförfarande som följer.
REGIONUTVECKLING FÖRSLAG 2014-04-04 Regeringen Catharina Elmsäter-Svärd 103 33 Stockholm E20 Vägen Framåt förslag till utbyggnad mm med hjälp av lokal och regional medfinansiering I enlighet med infrastrukturministerns
Läs merPM Väg status 2009
PM Väg 288 - status 2009 Uppdragsnummer: 2125280 2009/11/06 Titel: Väg 288 - status 2009 Uppdragsnummer: 2125280 Utgivningsdatum: 2009-11-06 Utgivare: Sweco Infrastructure AB Kontaktperson: Anders Schweitz
Läs merVäg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås. Samrådsmöte. 29 maj TMALL 0794 Presentation bilder sommar v 1.
Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås Samrådsmöte TMALL 0794 Presentation bilder sommar v 1.0 29 maj 2019 Presentation TRAFIKVERKET Patrick Svärd, projektledare
Läs merRegion Väst Erik Lööv, distriktschef
1 Region Väst Erik Lööv, distriktschef 2 Göteborg 2030 3 Region Väst växer så det knakar 4 Region Väst växer så det knakar Region Väst Affärsmöjligheter Göteborg Halmstad Väg 161 Väg 49 Falköping Karlstad
Läs merProjekt Göteborg Borås
TMALL 0145 Presentation Widescreen v 1.0 Projekt Göteborg Borås Malin Odenstedt Lindhe Projektledare Roland Mårtensson Inköpsansvarig Maria Hermansson Projekteringsansvarig Lisa Ronstad Projektingenjör
Läs merUnderlag för samråd VÄGUTREDNING. Uppgifter om projektet. E22, Karlskrona-Kalmar, delen Lösen Jämjö Objektnummer
Uppgifter om projektet Underlag för samråd VÄGUTREDNING E22, Karlskrona-Kalmar, delen Lösen Jämjö Objektnummer 87 914 002 2008-11-04 Bakgrund E22 ingår i det nationella vägnätet. Vägens funktion är att
Läs merGods- och industristråket!
E18 E2 E4 E2 Rv4 E22 Gods- och industristråket! Historisk trafikutveckling, totalt 15 E2 vid Alingsås E2 norr Mariestad 15 1 1 5 5 1992 1996 2 24 1993 1997 21 25 Rv 4 öster Ulricehamn 15 E4 norr om Gränna
Läs merRemissvar från Sveriges MotorCyklister avseende Förslag till nationell plan för transportsystemet N2017/05430/TIF Region Nord
Till n.registrator@regeringskansliet.se n.nationellplan@regeringskansliet.se Remissvar från avseende Förslag till nationell plan för transportsystemet 2018 2029 N2017/05430/TIF Region Nord SMC har gått
Läs merInformationsmöte. 16 december GC-väg Uppsala- Lövstalöt- Björklinge
Informationsmöte 16 december 2014 GC-väg Uppsala- Lövstalöt- Björklinge Dagordning 1. Mötet öppnas 2. Presentation av medverkande 3. Närvarolista 4. Redogörelse för vägplanens prövning 5. Presentation
Läs merVad blev resultatet av åtgärdvalsstudie nationellt vägnät, Region Väst? Jenny Ekeblad 2015-03-27
Vad blev resultatet av åtgärdvalsstudie nationellt vägnät, Region Väst? Jenny Ekeblad 2015-03-27 Jag tänkte prata om: Kort om cykel i nationell plan Varför har vi genomfört studien? Presentation av genomförd
Läs merE 20-projektet. Kommuner längs E 20 i samverkan
E 20-projektet Kommuner längs E 20 i samverkan Historisk trafikutveckling, E20 vid Alingsås 3500 3000 2500 2000 1500 1000 500 0 1992 1996 2000 2004 E20 norr Mariestad 3500 3000 2500 2000 1500 1000 500
Läs merInvestering distrikt Väst Åsa Markström. Underhåll distrikt Väst Erik Lööv
Investering distrikt Väst Åsa Markström Underhåll distrikt Väst Erik Lööv 1 Ökade volymer ökade behov Resurs och kompetens 2 Fler ombud Fler ombud Till dig Lena: Gärna en bild med ett handslag eller något
Läs merE20 byggs ut för ökad trafiksäkerhet och framkomlighet
byggs ut för ökad trafiksäkerhet och framkomlighet 2010-07 I juni 2009 invigdes ny motorväg på en 12 km lång sträcka förbi Götene. Sträckan mellan Alingsås och Vårgårda är idag ej mötesseparerad landsväg.
Läs merSamråd Väg E20 Vårgårda norr Mariestad. delen Förbi Mariestad. TMALL 0141 Presentation v 1.0
Samråd 2016-06-21 Väg E20 Vårgårda norr Mariestad delen Förbi Mariestad TMALL 0141 Presentation v 1.0 2 2016-06-21 Dagordning 1. Presentation 2. Vägplaneringsprocessen 3. Vägplan - val av lokaliseringsalternativ
Läs merÄrende: Yttrande på Trafikverkets nationella plan för transportsystemet 2014-2025
Yttrande 2013-08-26 Västra Götalandsregionen Regionutvecklingssekretariatet Ärende: Yttrande på Trafikverkets nationella plan för transportsystemet 2014-2025 Sjuhärads kommunalförbund, fortsättningsvis
Läs mer2 kommuner, fem regioner och näringslivet i samverkan
2 kommuner, fem regioner och näringslivet i samverkan Antal tåg i Sverige per år / 2015 Trafikering 958 000 tåg/år Stockholm Malmö 508 000 tåg/år 52% Övriga banor 450 000 tåg/år 48% 1. Underhållet-dagens
Läs merVäg E20 Vårgårda-Vara, delen Ribbingsberg-Eling
SAMRÅDSREDOGÖRELSE Väg E20 Vårgårda-Vara, delen Ribbingsberg-Eling Essunga och Vara kommuner, Västra Götalands län Vägplan, 2018-02-05 Projektnummer: 150306 TMALL 0096 Mall Samrådsredogörelsev 2.0 Trafikverket
Läs merÖSTERGÖTLANDS LÄN. Regeringens infrastruktursatsningar för jobb & tillväxt i Östergötlands län. Nationell transportplan för 2014 2025
ÖSTERGÖTLANDS LÄN Regeringens infrastruktursatsningar för jobb & tillväxt i Östergötlands län Nationell transportplan för 2014 2025 Regeringens beslut den 3 april 2014 I beslutet den 3 april 2014 har regeringen
Läs merVad gör Trafikverket i trafiksäkerhetsarbetet. TMALL 0141 Presentation v 1.0. Ylva Berg, Gdks
Vad gör Trafikverket i trafiksäkerhetsarbetet Väg? TMALL 0141 Presentation v 1.0 Ylva Berg, Gdks 2 GD beslut 2016: Stärkt säkerhetsorganisation Stärkt säkerhetskultur Stärkt säkerhetsarbete 3 Vad gör Trafikverket
Läs merKalkyl PM. Väg 44 Lavad - Gillstad
Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2009-01-27 o 2009-02-05 Datum: 2009-02-06 1(9) 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation.
Läs merInformationsmöte RV50, Nykyrka-Brattebro Backe
2014-06-24 Informationsmöte RV50, Nykyrka-Brattebro Backe Datum: 2014-06-17 Tid: kl. 17.30 Plats: Medevibrunn Närvarande från projektorganisationen: Jonas Danielsson Projektledare Trafikverket Eric Gustavsson
Läs merRegion Hallands synpunkter på rapporten Transportsystemets behov av kapacitetshöjande åtgärder
Datum Diarienummer 2012-03-21 RS120115 Regionkontoret Josefin Selander Avdelningschef, infrastruktur 035-17 98 25 Trafikverket Region Hallands synpunkter på rapporten Transportsystemets behov av kapacitetshöjande
Läs merProtokoll Tidigt samråd, Väg 49 delen Axvall-Varnhem
PROTOKOLL 1 (6) Protokoll Tidigt samråd, Väg 49 delen Axvall-Varnhem Tid: 18:30 ca 21:00 Datum: 2016-05-31 Plats: Varnhemsgården, Varnhem Föredragande deltagare: Trafikverket Mikael Rintala, Projektledare
Läs merUtbyggnaden av E45 och Norge/Vänerbanan mellan Göteborg och Trollhättan
Utbyggnaden av E45 och Norge/Vänerbanan mellan Göteborg och Trollhättan 1 Bekvämare pendling Miljön i fokus Säkrare resa 2 VARFÖR Effektivare kommunikationer avgörande för utveckling av livsmiljö och ekonomi
Läs merYttrande över förslag till Nationell plan för transportsystemet
Samhällsbyggnadschef Bruno Nilsson 2017-11-14 Kommunstyrelsen Yttrande över förslag till Nationell plan för transportsystemet 2018-2029 Bakgrund Västerviks kommun har fått möjlighet att yttra sig över
Läs merKalkyl PM. Väg 44 Tre Älgar Håle Täng
Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2009-02-05 Datum: 2009-02-06 1(8) 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation. Åt väster
Läs merVill du göra affärer med oss? Här presenteras några större upphandlingar från Investering
Vill du göra affärer med oss? Här presenteras några större upphandlingar från Investering Investering är ett av Trafikverkets fem verksamhetsområden. Vi leder och förverkligar infrastrukturprojekt till
Läs merVÄLKOMNA TILL INFORMATIONSMÖTE. Gång- och cykelväg utmed Valldavägen Iseråsskolan 2013-09-30 kl 18.30
VÄLKOMNA TILL INFORMATIONSMÖTE Gång- och cykelväg utmed Valldavägen Iseråsskolan 2013-09-30 kl 18.30 MEDVERKANDE Kungsbacka kommun Charlotta Ljungkull, Projektledare Roland Nyman, Byggledare Christer Adlerborn,
Läs merInformationsträff Tvärförbindelse Södertörn Ulrica Nilsson, Ove Strömberg, Karl Mattson, Fredrik Skogsjö
TMALL 0145 Presentation Widescreen v 1.0 Informationsträff Tvärförbindelse Södertörn 2019-06-18 Ulrica Nilsson, Ove Strömberg, Karl Mattson, Fredrik Skogsjö Agenda Kort om Tvärförbindelse Södertörn Kommande
Läs merUtbyggnad av E22. och Vä. Öppet hus: Linderöd 8 nov 2010 Tollarp 10 nov 2010 Linderöd 15 nov 2010 Tollarp 16 nov 2010
Utbyggnad av E22 mellan Linderöd och Vä. Öppet hus: Linderöd 8 nov 2010 Tollarp 10 nov 2010 Linderöd 15 nov 2010 Tollarp 16 nov 2010 2 2010-11-08 3 2010-11-08 Vägen föreslås gå söder om Linderöd och norr
Läs merÅtgärdsvalsstudie, E20 Genom Västra Götaland
Åtgärdsvalsstudie, E20 Genom Västra Götaland Underlags-PM - Kostnadsbedömning 2012-09-17 Säffle Åmål Hallsberg Laxå ³± 26 E20³ ± Askersund Mellerud Mariestad Töreboda ³± 45 E20³ ± Munkedal Lidköping Götene
Läs merSverigeförhandlingen. Höghastighetsbanor Linköping-Borås Jönköping-Malmö. Kommunförbundet Skåne 2016-05-18. TMALL 0143 Presentation engelsk v 1.
TMALL 0143 Presentation engelsk v 1.0 Sverigeförhandlingen Höghastighetsbanor Linköping-Borås Jönköping-Malmö Kommunförbundet Skåne 2016-05-18 SVERIGEFÖRHANDLINGEN Detta är det största sammanhållna samhällsutvecklingsprojektet
Läs merÖppet hus/samråd E4 Kongberget- Gnarp
TMALL 0141 Presentation v 1.0 Öppet hus/samråd E4 Kongberget- Gnarp 2016-05-26 Agenda 1 Inledning 2 Historik kring projektet 3 E4 genom Harmånger/vattentäkten 4 Omfattning av nya studier 5 Fältarbeten
Läs merVerksamhetsområde Samhälles roll i Trafikverket. Einar Schuch Regionchef Region Öst. Trafikverket startade den 1 april 2010
Verksamhetsområde Samhälles roll i Trafikverket Einar Schuch Regionchef Region Öst Varför bildades Trafikverket? Framtidens samhällsutvecklare Ett trafikslagsövergripande synsätt planerar för alla trafikslag
Läs merPlanerade investeringsåtgärder
Planerade investeringsåtgärder Förbifart Yttermalung Dala-Järna Vansbro Cirkulationsplatser Falun Lönnemossa - Klingvägen Trafikplats Tuna Borlänge Djurås Cirkulationsplatser Borlänge Hofors genomfart
Läs merVäg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås. Informationsmöte Gimsbärke 13 september 2018
TMALL 0794 Presentation bilder sommar v 1.0 Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås Informationsmöte Gimsbärke 13 september 2018 Presentation TRAFIKVERKET Åsa Bergqvist,
Läs merCykel i nationella och regionala planer samt allmänt om turistcykelleder 2014-11-04. Peter von Heidenstam
Cykel i nationella och regionala planer samt allmänt om turistcykelleder 2014-11-04 Peter von Heidenstam 2 2014-11-05 Förslaget omfattar åren 2014 2025 och är gemensamt för alla trafikslag, vägtrafik,
Läs merVäg 560, Årsta havsbad, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 560, Årsta havsbad, gång- och cykelväg Haninge kommun, Stockholms län Vägplan, 2015-09-30 Uppdragsnummer: 137860 Diarienummer: TRV 2015/50829 TMALL 0096 Mall Samrådsredogörelsev
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
E20, Vårgårda Vara, delen Vårgårda Ribbingsberg 2016-12-12 Tekniskt PM Förorenad mark TEKNISKT PM FÖRORENAD MARK E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands
Läs merJobb- och tillväxtsatsningar: 55 miljarder till järnväg
Jobb- och tillväxtsatsningar: 55 miljarder till järnväg 55 miljarder till Ostlänken, Göteborg-Borås samt investeringar i drift och underhåll som del i investeringssatsning för jobb och tillväxt Regeringen
Läs merVÄG 68 FÖRBI FORS, AVESTA KOMMUN VÄGUTREDNING
VÄG 68 FÖRBI FORS, AVESTA KOMMUN VÄGUTREDNING Utökat samråd Maj 2005 UTREDNING FÖR VÄG 68 SAMT JÄRNVÄG FÖRBI FORS, AVESTA KOMMUN INLEDNING Om uppdraget Tyréns AB utreder på uppdrag av Stora Enso Fors AB
Läs merÄrendenr: TRV 2013/23961
Mall Beredningsunderlag och Konsekvensutredning 2013-05-29 Trafikverket Region Väst Magnus Andersson Samhälle Telefon: 0771-921 921 www.trafikverket.se e-post magnus.b.andersson@trafikverket.se Beredningsunderlag
Läs merMedfinansiering av väg E20
Göteborgsregionens kommunalförbund Dnr: 13-158.20/10 Styrelseärende 2014-12-16 Medfinansiering av väg E20 Bakgrund Västra Götalandsregionen (VGR) har tillsammans med Trafikverket studerat möjligheterna
Läs merSammanställning etapper Nya Ostkustbanan
2017-08-30 1 av 10 Sammanställning etapper Nya Ostkustbanan Korta beskrivningar, nyttor, längder, kostnader och restider för Nya Ostkustbanans etapper utifrån Trafikverkets utredningsmaterial - samrådshandlingar
Läs merKalkyl PM. Kostnadsanalys med Successivprincipen projekt Väg 200 Björkulla - Hova alternativ tre broar bort
Kostnadsanalys med Successivprincipen projekt alternativ tre broar bort Kalkyl genomförd 2008-08-13 rev. 2008-09-19 Datum: 2008-08-13 rev. 2008-09-19 1(7) 1. Bakgrund Väg 200 är klassad som regional väg
Läs merE20 Vårgårda-Norr Mariestad, etapp Förbi Skara, delen Vilan-Dalaån Skara och Götene kommuner, Västra Götalands län
SAMRÅDSREDOGÖRELSE E20 Vårgårda-Norr Mariestad, etapp Förbi Skara, delen Vilan-Dalaån Skara och Götene kommuner, Västra Götalands län Vägplan 2017-01-12 Projektnummer: 150308 Trafikverket Postadress: Box
Läs merKarta. Bakgrund och målbild. Kartor som visar aktuella sträckor, se bilaga 1.
TDOK 2010:26 Mall_Brev v.3 (Fastställd av ) 1(11) Beredningsunderlag till förslag om hastighetsföreskrifter på väg E6, Hallands län och konsekvensutredning enligt förordningen (2007:1244) om konsekvensutredning
Läs merGång- och cykelväg Väg 750 Buddbyn- Svartbjörnsbyn. Vägplan. Samrådsmöte Björn Hansson projektledare
Gång- och cykelväg Väg 750 Buddbyn- Svartbjörnsbyn Vägplan Samrådsmöte 2019-01-31 Björn Hansson projektledare Dagordning Presentation av deltagare Kort om projektets bakgrund Syftet med samrådsmötet Vägplanens
Läs merTrafikverkets arbete med Nationell plan 2014-2025 2013-02-28
Trafikverkets arbete med Nationell plan 2014-2025 2013-02-28 Jörgen Einarsson Britta Johnson Innehåll Trafikverkets uppdrag Tidplan Ekonomiska ramar Regeringens direktiv Innehåll i nuvarande plan Medfinansiering
Läs merMIIT Genomförande grupp. Underlag Cykel 2013.04.12. Underlag Cykel. Pernilla Sott Stråkkoordinator
2013.04.12 Pernilla Sott Stråkkoordinator Innehåll Typer av vägar... 3 Kostnad... 3 Typer av finansiering... 3 Ekonomisk bakgrund... 5 Nationella planen (nationella vägar)... 5 Regionala planen/länsplanen
Läs merPreliminära synpunkter TRV s kapacitetsutredning
Preliminära synpunkter 2012-03-16 TRV s kapacitetsutredning ÖVERGRIPANDE SYNPUNKTER Det behövs ökade satsningar på drift o underhåll mm samt åtgärder för ett effektivare kapacitetsutnyttjande MEN det krävs
Läs merPM TILL DETALJPLAN. Detaljplaneområde Vena 1:3 KUNGÄLVS KOMMUN GBG VA-SYSTEM GATU-UTFORMNING SWECO ENVIRONMENT AB JOHAN JOHANSSON
repo001.docx 2012-03-2914 KUNGÄLVS KOMMUN Detaljplaneområde Vena 1:3 GATU-UTFORMNING GBG VA-SYSTEM LISA EKSTRÖM SWECO ENVIRONMENT AB JOHAN JOHANSSON repo001.docx 2012-03-2914 Innehållsförteckning 1 Orientering
Läs merRemissvar angående Trafikverkets förslag till nationell plan för transportsystemet
Sverigeförhandlingen N2014:04 2017-09-21 Remissvar angående Trafikverkets förslag till nationell plan för transportsystemet 2018 2029 BAKGRUND Regeringen gav den 23 mars 2017 Trafikverket i uppdrag att
Läs merJÄRNVÄGS- INVESTERINGAR
JÄRNVÄGS- INVESTERINGAR Rolf Haraldsson Strategisk planerare, projektledare Joel Sultan Nationell planerare Från ägarens mål till genomförande Transportpolitiska mål Inriktnings-planering Infrastrukturproposition
Läs merTrafikverkets förslag till Nationell plan
Trafikverkets förslag till Nationell plan 2018-2029 TMALL 0145 Presentation Widescreen v 1.0 Länsdelsmöten Värmland hösten 2017 622,5 miljarder Utveckling 333,5 mdr kr Vidmakthållande väg 164 mdr kr Vidmakthållande
Läs merREGIONALT INSPEL TILL ARBETET MED NATIONELL PLAN FÖR TRANSPORTSYSTEMET
1(6) Datum Diarienummer 2012-11-28 RS120433 TILL TRAFIKVERKET REGIONALT INSPEL TILL ARBETET MED NATIONELL PLAN FÖR TRANSPORTSYSTEMET 2014-2025 Adress: Region Halland, Box 517, 301 80 Halmstad. Besöksadress:
Läs merDelregional träff Gbg-regionen 2015-03-27. Infrastrukturprojekt 2014-2025.. Britta Johnson Per Stenerås
Delregional träff Gbg-regionen 2015-03-27 Infrastrukturprojekt 2014-2025.. Britta Johnson Per Stenerås Process för samordning, prioritering och genomförande av infrastrukturplaner Trafikverket Region Väst
Läs mer3 2015-04-30. Kent Sahlman, senior projektledare Investering
1 2015-04-30 2 2015-04-30 3 2015-04-30 Kent Sahlman, senior projektledare Investering Getingmidjan Upprustningen av järnvägen genom centrala Stockholm - 2 km järnväg med stor betydelse för hela Sveriges
Läs merÖppet hus 23 Mars E45 Vattnäs Trunna. Välkommen!
Öppet hus 23 Mars 2016 E45 Vattnäs Trunna Välkommen! Station 1. Samhällsplanering och åtgärdsbeställning Samhällsplanerare: Christina Hjorth Åtgärdsbeställare: Anna-Maria Montell Kontakta oss om frågor
Läs merKarta. Bakgrund och målbild. Kartor som visar aktuella sträckor, se bilaga 1. Beredningsunderlag och Konsekvensutredning
Beredningsunderlag och Konsekvensutredning 2012-10-01 Trafikverket Region Väst Magnus Andersson Samhälle Telefon: 0771-921 921 www.trafikverket.se magnus.b.andersson@trafikverket.se Direkt: 010-123 61
Läs merNy väg 268 mellan Upplands Väsby och Vallentuna
Ny väg 268 mellan Upplands Väsby och Vallentuna Vägplan Samrådshandling oktober 2013 1 Ny väg 268 mellan Upplands Väsby och Vallentuna Väg 268 är en viktig tvärförbindelse mellan Upplands Väsby och Vallentuna/Åkersberga.
Läs merRITNINGSFÖRTECKNING. Väg 50 Jönköping - Örebro, delen genom Motala
tel. 0771-1111 Objekt: 87525006 1 SEN. REV. 2008-12-1 Ritnings PÄRM 3 Översiktskarta 1 00 T 01 01 Väg 50, Km 0/00-3/700 1:5000 1 00 T 01 02 Väg 50, Km 3/700-6/600 Vägplaner 1 00 T 02 01 B Väg 50, Km 0/00-1/700
Läs merVäg 557 Vekerum- Stilleryd, ny gc-väg delen väg 554-väg 558, Karlshamns kommun. Samråd Planutformning
Väg 557 Vekerum- Stilleryd, ny gc-väg delen väg 554-väg 558, Karlshamns kommun Samråd Planutformning 2017-07-06 Dagordning 1 Mötet öppnas 2 Presentation av medverkande 3 Närvarolista 5 Redogörelse för
Läs merSamrådsmöte Vägplan Väg 63, förbi Hjulsjö
Samrådsmöte 2014-06-03 Vägplan Väg 63, förbi Hjulsjö Presentation Magnus Persson Projektledare Trafikverket Eric Westerlund Markförhandlare Trafikverket Gustav Silverin Uppdragsledare ÅF Marie Holms Bitr.
Läs merYttrande avseende Nationell plan för transportsystemet för perioden
TJÄNSTEUTLÅTANDE 1 (7) Kommunledningskontoret 2017-11-06 Avdelningen för tillväxt och hållbar utveckling Patrik Möller 044-135178 patrik.moller@kristianstad.se Kommunstyrelsens arbetsutskott Yttrande avseende
Läs merProjekt Göteborg Borås Sara Distner, projektchef
Projekt Göteborg Borås Sara Distner, projektchef 1 Höghastighetsjärnväg mellan Västsveriges två största städer 2 En ny generation järnväg Stora behov av att öka kapaciteten på järnvägen i södra Sverige
Läs merRv. 50 Nykyrka Brattebro backe Indragning av del av Rv. 50 mellan Södra kärra Brattebrobacke
Rv. 50 Nykyrka Brattebro backe Indragning av del av Rv. 50 mellan Södra kärra Brattebrobacke TMALL 0141 Presentation v 1.0 Presentation av deltagare Jonas Danielsson, Projektledare Trafikverket Linnéa
Läs mer4 Mälarstäder
4 Mälarstäders yttrande gällande Nationell transportplan 2018-2029 Som fjärde största storstadsregion har 4 Mälarstäder idag en befolkning på fler än 320 000 invånare och växer mer än riket i genomsnitt.
Läs merYttrande över remiss Förslag till nationell plan för transportsystemet
Rasmus L Persson, 0322-600 658 rasmus.persson@vargarda.se YTTRANDE 1(5) Er referens N2017/05430/TIF Regeringskansliet Näringsdepartementet 105 33 Stockholm n.regestrator@regeringskansliet.se n.nationellplan@regeringskansliet.se
Läs merPlanläggningsbeskrivning
Planläggningsbeskrivning 2015-11-03 Väg 27 förbi Backaryd till Hallabro Med hjälp av denna planläggningsbeskrivning får du information om hur projektet kommer att planläggas, när du kan påverka samt vilka
Läs merVäg E65 Svedala-Börringe
SAMRÅDSREDOGÖRELSE Väg E65 Svedala-Börringe Svedala kommun, Skåne län Vägplan, 2016-01-27 Projektnummer: 148277, Samrådshandling Trafikverket Postadress: Trafikverket, 211 19 Malmö E-post: trafikverket@trafikverket.se
Läs merTMALL 0141 Presentation v 1.0. Lund-Arlöv, fyra spår
TMALL 0141 Presentation v 1.0 Lund-Arlöv, fyra spår Projektgenomgång under anbudstiden Agenda 12:30-12:45 Syftet med mötet och presentation av deltagare 12:45-13:30 Affärsupplägg 13:30-13:45 Kort paus
Läs merArkeologisk schaktningsövervakning inom kv. Markisen 2, fornlämning Skövde 169, Skövde kommun
Arkeologisk schaktningsövervakning inom kv. Markisen 2, fornlämning Skövde 169, Skövde kommun Arkeologisk schaktningsövervakning inom kv. Markisen 2, fornlämning 169 Skövde socken, Skövde kommun, Västergötland
Läs merSamråd i Hällaryds kommunalhus 18:30 2014-08-25. Väg 620, ny gångoch cykelväg från E22, trafikplats Karlshamn Öst till Hällaryd
Samråd i Hällaryds kommunalhus 18:30 Väg 620, ny gångoch cykelväg från E22, trafikplats Karlshamn Öst till Hällaryd Välkomna till samrådsmöte angående Väg 620, ny gång- och cykelväg från E22, trafikplats
Läs merTMALL 0794 Presentation bilder sommar v 1.0
1 TMALL 0794 Presentation bilder sommar v 1.0 Dagordning Mötet öppnas Presentation av medverkande Närvarolista Redogörelse för vägplanens prövning Presentation av det upprättade förslaget inklusive hur
Läs merPatric Åberg. Ordförande, Kommunförbundet Skåne
Välkomna! Patric Åberg Ordförande, Kommunförbundet Skåne Vad innebär NTI och RTI för Skåne under planperioden 2018-2029? Jesper Bergnordh, Kommunförbundet Skåne & Nicolas Cronberg, Region Skåne Jesper
Läs merTMALL 0141 Presentation v 1.0. Norrbotniabanan Välkommen till samrådsmöte
TMALL 0141 Presentation v 1.0 Norrbotniabanan Välkommen till samrådsmöte 2017-05-18 Samrådsmöte för Norrbotniabanan i Skellefteå 1. Om Norrbotniabanan 2. Pågående linjestudier och utredningar 3. Samrådsprocessen
Läs merÄrendenr: TRV 2013/39703
Beredningsunderlag och Konsekvensutredning 2014-03-05 Trafikverket Region Väst Nikolaos Kapsimalis Samhälle Telefon: 0771-921 921 www.trafikverket.se e-post nikolaos.kapsimalis@trafikverket.se Beredningsunderlag
Läs merVägplan Samråd. Väg 1559/ 1534 Gång- och cykelväg i Mårdaklev, Svenljunga kommun
Vägplan Samråd Väg 1559/ 1534 Gång- och cykelväg i Mårdaklev, Svenljunga kommun 1 2014-04-01 1 2014-04-01 10 mil gång- och cykelväg 70 delprojekt - fyra områden Samverkansprojekt Västra Götalandsregionen,
Läs merBYGGSTART SKÅNE INFRASTRUKTUR FÖR SVERIGES UTVECKLING
BYGGSTART SKÅNE INFRASTRUKTUR FÖR SVERIGES UTVECKLING EN SATSNING PÅ SKÅNE ÄR EN SATSNING PÅ SVERIGE I slutet av mars 2017 fick Trafikverket i uppdrag av regeringen att ta fram ett förslag på ny nationell
Läs merETT SAMARBETE MELLAN: Västsvenska paketet
ETT SAMARBETE MELLAN: Västsvenska paketet Västsvenska paketet framtidens transportsystem Trängselskatt i Göteborg minskad trängsel, bättre miljö och finansiering av Västsvenska paketet Innehåll: - Varför
Läs merMalmö-Stockholm. En effektiv etapputbyggnad
Malmö-Stockholm En effektiv etapputbyggnad Maj 2017 Utbyggnaden ska ske i den takt ekonomin tillåter * * Infrastruktur för framtiden Prop. 2016/17:21, kap. 6.3.3 Regeringen Utbyggnaden kommer att ske etappvis
Läs mer
