Vindprojekt Länsterhöjden & Storflötten
|
|
- Margareta Öberg
- för 5 år sedan
- Visningar:
Transkript
1 Vindprojekt Länsterhöjden & Storflötten 56 TURBINER PÅ TOTALHÖJDER OM 220 METER I ETT AV DE HÖGST BELÄGNA SKOGSOMRÅDENA I ÅNGE KOMMUN TURINGE ENERGI
2 Områdesinformation
3 Huvudpunkter Projektöversikt & Layout Tidslinje och händelser under hösten Transportvägar Installation av vindkraftverk Vad medför en byggnation? Bygdemedel
4 Samarbete mellan SCA och Turinge Energi Båda projektområden har samprojekterats Ansökan lämnades in separat i slutet av 2012 Båda projekt fick slutligen tillstånd 2015 Samarbete i elkoncessionsärendet och elanslutningen I överenskommelse med Turinge Energi har beslut fattats att tillsammans marknadsföra båda projekten. En ny överenskommelse mellan parterna slöts där SCA fortsätter projekteringen och företräder Turinge Energi med målsättning att sälja och förverkliga båda vindprojekten
5 Projektöversikt 2 separata vindområden = ett vindprojekt Maximalt antal vindkraftverk Länsterhöjden 20 st 36 st Storflötten Tillåten totalhöjd 240 m 240 meter Planerad totalhöjd 220 m 220 m Installerad effekt ~ 84 MW ~ 151,2 MW Årsmedelvind (120m) ~ 7,4 m/s ~ 7,5 m/s Beräknad elproduktion ~ 270 GWh/år ~480 GWh/år

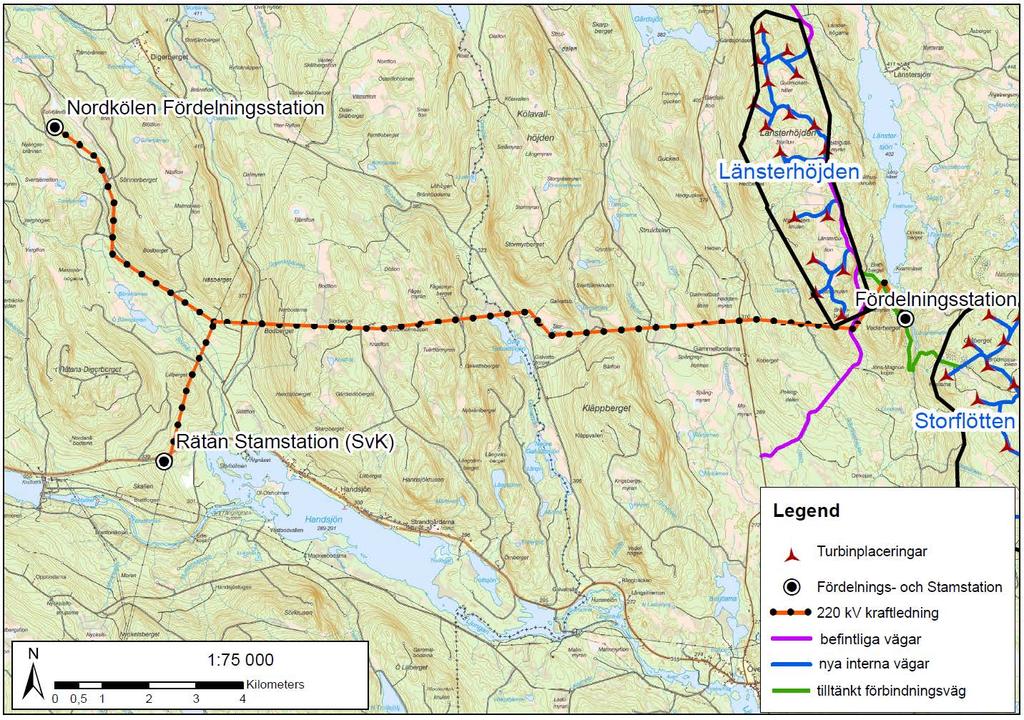

6 Tidslinje Q2 Länsterhöjden: Laga kraft vunnet tillstånd (MMD) Q3 Koncession Elanslutning Q2 Avtal Anslutning Rätan Q3 Storflötten: Laga kraft vunnet tillstånd (MMD) Q4 Möjlig byggbeslut vindparker Prelim. Byggfas Länsterhöjden Prelim. Byggfas Storflötten
7 Vad har hänt under hösten? Detaljprojektering Samtal med tillsynsmyndigheten och inlämnat ansökan av att ta tillståndet i anspråk Förhandlingar med en möjlig Investor pågår. Samarbetspartnern Jämtkraft har fått ledningskoncessionen för ledningen mellan Rätan stamstation och Fördelningsstationen Länsterhöjden Geotekniska undersökningar har påbörjats
8 Geotekniska undersökningar Syftet : att få bättre och mer detaljerade uppgifter om jordlager och berggrund för grundläggningen av vindkraftverk, men även för planeringen av vägar, elkablar och ställverk m.m. Borrningarna sker med hjälp av en mindre självgående borrvagn

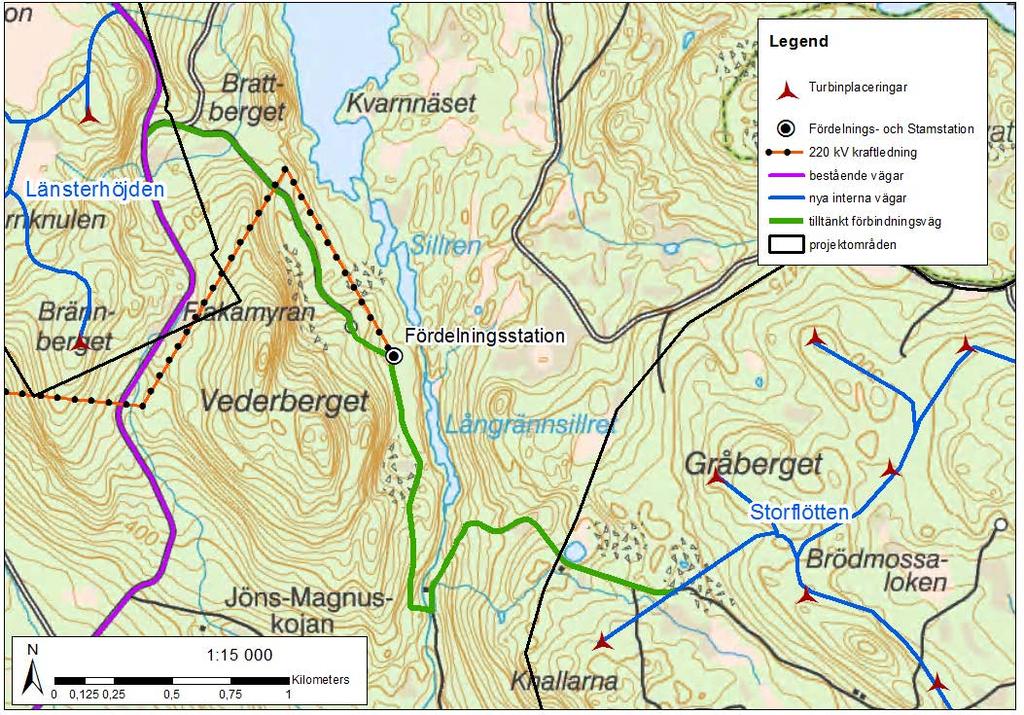

9 Projektkarta och layout
10 Hur har layouten tagits fram? Layouten har tagits fram med hänsyn till följande tre punkter: De i tillståndet definierade villkoren Utförliga besök av projektområdet har gjords av den möjliga entreprenören som kommer ta hand om den geologiska förstudien, byggnation av fundament, vägar, etc. bedömning av områdets bäregenskaper, möjligheten att bygga vägar etc. Vindförhållanden och produktionsvärden
11 Elledning och det interna elnätet Det interna elnätet kommer förläggas invid vägbanken. Jämtkraft Elnät AB hanterar anslutningsledningen från fördelningsstationen mellan parkerna till Stamstationen i Rätan. Ett besked om koncession för kraftledningen förväntas komma i slutet av september (laga kraft vunnen i oktober om inget oförutsedd händer) SVK planerar med en inkoppling under mitten av oktober 2019 Nordkölens vindkraftpark som är del av elanslutningen befinner sig fortfarande i tillståndsfasen. Projektören har av SvK beviljats nätförstärkningslån
12 Elanslutning i Rätan
13 Tilltänkt Vägnät - totalkarta Norra infartsväg Länsterhöjdsvägen Säter GA:4 (Säterbodarnas VSF)

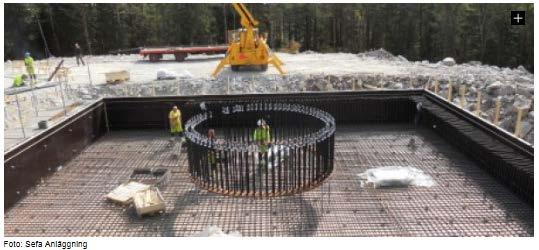

14 Tilltänkt serviceväg mellan projektområdena
15 Tilltänkta tillfartsvägar
16 Avverkningar och väggatan Principskiss (till höger) för de vägarna som planeras i och till och från projektområdet. Utformning kan variera beroende på skicket av de befintliga vägarna och typ av väg. Den färdiga väggatan kommer vara upp till 30 m bred med en 5 m bred vägbana. Bredden av diket och bakslänten kommer kunna variera mellan 2,5 till 5 m beroende på terrängen. Exempel avverkning
17 Preliminärt planerade transportvägar vindkraftverk Komponenter förutom blad blad
18 Preliminärt planerade transportvägar vindkraftverk Transportsträcka fram till vindparken
19 Viktiga steg när vindkraftparker ska byggas Detaljplanering av byggfasen Förberedning av byggplatsen Geoteknisk undersökning Avverkning Vägbygge Fundamentbygge Olika typer av fundament (beror på utfallet av den geotekniska studien gravitationsfundament eller bergförankrade)
20 Installation av vindturbinen (1-2 dagar)
21 Installation av vindturbinen (1-2 dagar)
22 Installation av vindturbinen (1-2 dagar)
23 Installation av vindturbinen (1-2 dagar)
24 Viktiga steg när vindkraftparker ska byggas Inkoppling till närliggande interna elnätet Byggande av det interna och externa elnätet pågår samtidigt I stora parker pågår flera moment samtidigt Olika delar av parken kan tas i drift vid olika tidspunkter
25 Vad innebär byggnation av en vindpark? Begränsat åtkomst av projektområdet Jakten kommer att vara begränsad under byggperioden Bolaget och dess underentreprenörer upprätthålla en direkt kommunikation med respektive jaktlag och de privata markägarna Ökat trafikvolym under byggnadstiden Upp till 200 byggnadsarbetare ska ha mat Upp till 200 byggnadsarbetare ska ha bostad under en viss tid Bygdemedel
26 Bygdemedel Närområdet per turbin : per år Gäller tills vindkraftanläggningen har tagits ur drift 25 år: 14 miljoner SEK Vinkraftsförening: En förening kommer behöva bildas som har till uppgift att motta och hantera bygdemedel för utvecklingsåtgärder i bygden Ånge kommuns roll: Se till att Föreningen bildas innan vindkraftsanläggningen tas i drift (december 2019) & närvarorätt vid styrelse- och föreningsmöten Projektägare: närvarorätt vid styrelse- och föreningsmöten, finansiering
27 Bygdemedel Närområdet Vem kan ansöka? o Endast de som är folkbokförda eller fastighetsägare i Närområdet och föreningar inom Närområdet samt näringsidkare som bedriver verksamhet inom Närområdet Till vilka ändamål och syften? o handel, turism, infrastruktur, sysselsättning, ungdomsverksamhet och natur och kultur De bygdemedel som inte utbetalas som bidrag ska stå kvar på Föreningens bankkonto
28 Vad planeras från och med nu? Förberedande arbetena ska sättas igång resning av dikar av tillfartsvägen Avverkningar inom projektområden Arbeten med att förbättra befintliga och bryta nya vägar Målsättningen är att avsluta försäljningsprocessen under Q
29 Tack för visat intresse!
30 TURINGE ENERGI
Vindprojekt Länsterhöjden & Storflötten
Vindprojekt Länsterhöjden & Storflötten 56 TURBINER PÅ TOTALHÖJDER OM 220 METER I ETT AV DE HÖGST BELÄGNA SKOGSOMRÅDENA I ÅNGE KOMMUN TURINGE ENERGI Huvudpunkter Projektöversikt & Layout Tidsplan Bygdemedel
Läs merVindprojekt Länsterhöjden & Storflötten och Kraftledningen till Rätan
Vindprojekt Länsterhöjden & Storflötten och Kraftledningen till Rätan 2019-02-27 Huvudpunkter Projektläge Vindprojekt Kraftledning och fördelningsstation Transport Traffik Siemens Presentation vindprojekt
Läs merVindprojekt Länsterhöjden & Storflötten och Kraftledningen till Rätan
Vindprojekt Länsterhöjden & Storflötten och Kraftledningen till Rätan 2018-10-10 Projektområde Vindprojekt 2 separata vindområden = ett vindprojekt Länsterhöjden Storflötten Antal vindkraftverk 20 st 36
Läs merOthers 9.2 % Nordex 4.3 % Senvion (RePower) 4.3 % Frisia 5.1 % Enercon 42.6 % Siemens/ AN Bonus 11.0 % Vestas/NEG Micon 23.5 %
Informationsmöte Aldermyrberget Storklinta 2018-06-26 Vindkraftspark Aldermyrberget Agenda Om wpd Aldermyrberget - bakgrund Preliminär tidplan byggnation Utformning av vindkraftsparken inkl. vägar & andra
Läs merSamrådsmöte Vindkraftpark Finnåberget enligt Miljöbalken (6 kap.) 2015-06-09 INFOGA BILD FRÅN FOTOMONTAGE
Samrådsmöte Vindkraftpark Finnåberget enligt Miljöbalken (6 kap.) 2015-06-09 INFOGA BILD FRÅN FOTOMONTAGE Agenda 18:00-21:00 Syfte med samrådet Om Kraftö AB Allmänt om vindkraft Val av lokalisering Presentation
Läs merBilaga 3. Teknisk beskrivning
Bilaga 3 Teknisk beskrivning Teknisk Beskrivning Teknisk Data Den planerade vindparken kommer att bestå av maximalt 6 stycken vindkraftverk med en enskild effekt om cirka 2,0 3,5 MW. Vindkraftverkens navhöjd
Läs merHornamossens vindpark. Projektbeskrivning
s vindpark Projektbeskrivning PROJEKTBESKRIVNING HORNAMOSSEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot
Läs merHornamossens vindpark. Projektbeskrivning
Hornamossens vindpark Projektbeskrivning PROJEKTBESKRIVNING HORNAMOSSEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merElanslutning Inom parkområdet: Markförlagda kablar Längs väg Anslutning till regionala elnätet Utreds
Transporter till vindparken Stora/långa/tunga transporter: Rotorblad upp till 60 m långa Maskinhus upp emot 100 ton Torndelar över 4 m diameter Transport från hamn på allmänna vägar med följebil Nära till
Läs merHögkölens vindpark. Projektbeskrivning
Högkölens vindpark Projektbeskrivning PROJEKTBESKRIVNING HÖGKÖLEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merVindkraftsprojektet. Vindkraftprojekt. Dals Ed. Midsommarberget. Samrådsunderlag - myndighetssamråd Samrådsunderlag V
Vindkraftsprojektet Vindkraftprojekt Dals Ed Midsommarberget Samrådsunderlag - myndighetssamråd 2011-09-20 Samrådsunderlag 2010-08-14 V-1109-13 Innehåll 1 INLEDNING... 3 2 PROJEKTBESKRIVNING... 3 3 UTFORMNING...
Läs merHögkölens vindpark. Projektbeskrivning
Högkölens vindpark Projektbeskrivning PROJEKTBESKRIVNING HÖGKÖLEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merHjuleberg Vindkraftpark
Hjuleberg Vindkraftpark Hjuleberg vindkraftpark Hjuleberg vindkraftpark byggdes under 2013-2014 och ligger i Falkenbergs kommun i Hallands län. Vindkraftparken består av tolv Siemens turbiner med en effekt
Läs merMaevaara vindpark. Projektbeskrivning Etapp I
Maevaara vindpark Projektbeskrivning Etapp I PROJEKTBESKRIVNING MAEVAARA I 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merSTATKRAFT SCA VIND AB
STATKRAFT SCA VIND AB 2009-09-25 Presentation av projektet i samarbete med Vindkraftssamordning i Jämtlands län och dess näringsliv Henrik Berglund, Statkraft 1 STATKRAFT SVERIGE Kraftproduktion övertar
Läs merMaevaara vindpark. Projektbeskrivning Etapp I
Maevaara vindpark Projektbeskrivning Etapp I PROJEKTBESKRIVNING MAEVAARA I 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merFiktiv nybyggnad av vindpark Töftedalsfjället
Fiktiv nybyggnad av vindpark Töftedalsfjället En utredning utförd av Rabbalshede Kraft på uppdrag av Power Väst 2016-11-22 Fiktiv nybyggnad av vindpark Töftedalsfjället 1 (12) Fiktiv nybyggnad av vindpark
Läs merRämsbergets vindpark. Projektbeskrivning
Rämsbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING RÄMSBERGET 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merSAMRÅDSUNDERLAG ÄNDRINGSTILLSTÅND FÖR GÅXSJÖ-RAFTSJÖHÖJDEN VINDKRAFTPARK
SAMRÅDSUNDERLAG ÄNDRINGSTILLSTÅND FÖR GÅXSJÖ-RAFTSJÖHÖJDEN VINDKRAFTPARK Raftsjö Vind AB 2018-11-19 1 INNEHÅLLSFÖRTECKNING 1 INLEDNING OCH BAKGRUND 3 2 ADMINISTRATIVA UPPGIFTER 3 3 GÄLLANDE TILLSTÅND,
Läs merOrrbergets vindpark. Projektbeskrivning
Orrbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING ORRBERGET 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merStorrun. Trondheim. Östersund. Oslo. Stockholm. Faktaruta. Antal vindkraftverk 12. Total installerad effekt Förväntad årlig elproduktion
storrun vindkraft Storrun Trondheim Östersund Oslo Stockholm Faktaruta Antal vindkraftverk 12 Typ nordex N90 2,5 MW Rotordiameter 90 m Totalhöjd 125 m Total installerad effekt 30 MW Förväntad årlig elproduktion
Läs merVindkraftprojekt Äskåsen. Samrådsunderlag
Vindkraftprojekt Äskåsen Samrådsunderlag 2010-08-31 Innehåll 1 INLEDNING...3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT ÄSKÅSEN...4 2.1 Lokalisering... 4 2.2 Utformning... 5 2.3 Byggnation...
Läs merSamråd om vindpark Sögårdsfjället
Till Fastighetsägare och föreningar i närområdet kring Vindpark Sögårdsfjället Rabbalshede 2014-01-14 Samråd om vindpark Sögårdsfjället Rabbalshede Kraft med dotterbolaget Sögårdsfjällets Vind AB erhöll
Läs merBygglovsansökan för vindkraftanläggning Jonsbo
Hylte kommun Samhällsbyggnadskontoret Storgatan 8 314 80 Hyltebruk Bygglovsansökan för vindkraftanläggning Jonsbo 1 Administrativa uppgifter Fastighetsbeteckningar: Sökande och byggherre: Kontaktperson:
Läs merFramtidssäkring av elnätet. Vindkraftsanslutning Rätanklustret, 130/220 kv kraftledning
Framtidssäkring av elnätet Vindkraftsanslutning Rätanklustret, 130/220 kv kraftledning Innehåll Bakgrund 3 Tillståndsprocessen 3 Tillvägagångssätt 4 Projektbeskrivning 5 Omgivningseffekter 7 Kommande arbete
Läs merSTATKRAFT SCA VIND AB
STATKRAFT SCA VIND AB Strömsund - Vindkraftdialogen 2008 2008-09-24 AGENDA Statkraft SCA Vind AB Projektets omfattning Projektets Tidplan Påverkan Lokalt Näringsliv STATKRAFT SVERIGE Kraftproduktion övertar
Läs merHur projekt Högabjär blev Högabjär-Kärsås
Hur projekt Högabjär blev Högabjär-Kärsås Vattenfall har fört en fördjupad dialog med föregående ägare sedan efter sommaren Genom att slå ihop projekten kan flera synergier uppnås - Synergier i upphandling
Läs merVindkraft inom SCA. Milan Kolar 2011-05-30
Vindkraft inom SCA Milan Kolar 2011-05-30 SCA Ett globalt hygien- och pappersföretag Nettoomsättning 109 miljarder SEK 45 000 anställda och försäljning i mer än 100 länder TEN och Tork är ledande globala
Läs merVindkraftens värdekedja. www.energikontorsydost.se/vindkraft
Vindkraftens värdekedja www.energikontorsydost.se/vindkraft Vad består en vindpark av Vindkraftverk Fundament Vägar och hårda ytor Elkabel i parken Ställverk i parken Elanslutning (till regionnät) Fiber
Läs merSamrådsmöte Vindkraftpark Fjällbohög enligt Miljöbalken (6 kap.) 2015-06-08 INFOGA BILD FRÅN FOTOMONTAGE
Samrådsmöte Vindkraftpark Fjällbohög enligt Miljöbalken (6 kap.) 2015-06-08 INFOGA BILD FRÅN FOTOMONTAGE Agenda 18:00-21:00 Syfte med samrådet Om Kraftö AB Allmänt om vindkraft Val av lokalisering Presentation
Läs merMarkbygden Etapp 2 - Elanslutning
Bilaga A Markbygden Etapp 2 - Elanslutning Samrådsredogörelse 2015-03-19 Tidigare samråd Bolaget har tidigare genomfört samråd enligt 6 kap 4 miljöbalken för hela projektet Vindkraft i Markbygden i samband
Läs merSveriges målsättning. Elcertifikatsystemet. Miljönytta
Sveriges målsättning 50 % av Sveriges totala energianvändning ska komma från förnybara energikällor till år 2020. Produktionen från förnyelsebara energikällor ska år 2020 vara 25 TWh. Det ska finnas planeringsförutsättningar
Läs merÅmot-Lingbo vindpark. Projektbeskrivning
Åmot-Lingbo vindpark Projektbeskrivning PROJEKTBESKRIVNING ÅMOT-LINGBO 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merBrännlidens vindpark. Projektbeskrivning
Brännlidens vindpark Projektbeskrivning PROJEKTBESKRIVNING BRÄNNLIDEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merSamråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge. Anders Wallin, E.ON Vind Sverige AB 2012-01-17
Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge Anders Wallin, E.ON Vind Sverige AB 2012-01-17 Agenda Varför är vi här idag? Tillståndsprocessen Presentation av Gröningeprojektet Närliggande
Läs merProjektbeskrivning Bliekevare vindkraftsanläggning
Projektbeskrivning Bliekevare vindkraftsanläggning Bakgrund OX2 utvecklar, bygger, finansierar och förvaltar förnybara energianläggningar i Norden. Vi driver omställningen till en hållbar energisektor
Läs merPILOTPROJEKT VINDKRAFT BRUNSMO KARLSKRONA KOMMUN
PILOTPROJEKT VINDKRAFT BRUNSMO KARLSKRONA KOMMUN 2010-02-13 SLUTRAPPORT Arise 2011-1205-SR 1 INNEHÅLLSFÖRTECKNING 1. Bakgrund 2. Investeringskalkyl 3. Vindpotential 4. Park design 5. Elproduktion 6. Upphandling
Läs merPILOTPROJEKT HAVSNÄS FÖRST AV DE STORA
PILOTPROJEKT HAVSNÄS FÖRST AV DE STORA ROLAND LORD PROJEKTCHEF 2010-02-04 1 VINDKRAFT I KALLT KLIMAT FÖRETAGET Helägt dotterbolag till RES Bildades 2002 Säte i Göteborg, lokalkontor i Östersund Cirka 30
Läs merStigshöjdens vindpark. Projektbeskrivning
Stigshöjdens vindpark Projektbeskrivning 2 3 Om projektet OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot en hållbar
Läs merVindpark Boge. Projektbeskrivning- 2012-01-03
Vindpark Boge Projektbeskrivning- 2012-01-03 Boge Vindbruk AB bildades sommaren 2010 och bolaget är baserat på Gotland. Företaget avserattsökatillståndtillattbyggaenvindkraftsparkinomdetområdeibogesockenpå
Läs merProjektbeskrivning. Vindkraft Täfteå Umeå kommun
Projektbeskrivning Vindkraft Täfteå Umeå kommun Innehållsförteckning Innehållsförteckning... 1 Inledning... 2 Sökanden... 2 Presentation av projektet... 3 Produktion och miljönytta... 4 Lokal nytta...
Läs merVelinga vindkraftpark
Velinga vindkraftpark Samråd med allmänheten 2011.04.07 Områdesbeskrivning Området domineras av ett kuperat skogslandskap, starkt påverkat av skogsbruk. Skogen består till större delen av barrskog med
Läs merTönsen vindpark. Projektbeskrivning
Tönsen vindpark Projektbeskrivning PROJEKTBESKRIVNING TÖNSEN 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot
Läs merLokal vindkraftsatsning i Uppvidinge
Lokal vindkraftsatsning i Uppvidinge Fyra markägare från bygden har tillsammans med, prästlönetillgångar i Växjö stift bildat UppVind ekonomisk förening, som avser att uppföra nio vindkraftverk norr och
Läs merVindkraftprojektet Skyttmon Protokoll från samrådsmöte i Skyttmon, den 13 november 2012
JP VIND AB Vindkraftprojektet Skyttmon Protokoll från samrådsmöte i Skyttmon, den 13 november 2012 Inbjudan Inbjudan till samrådsmöte (enligt miljöbalken 6 kap 4 ) har offentliggjorts genom annonsering
Läs merVindkraft: Vad behövs När?
Vindkraft: Vad behövs När? www.energikontorsydost.se/vindkraft En Vindparks Faser Laga kraft Beslut Investering Förstudie Validering Tillstånd Projektering Byggnation Drift Avveckling / Uppgradering Val
Läs merPRESENTATION HAVSNÄS VINDKRAFTPARK
PRESENTATION HAVSNÄS VINDKRAFTPARK MAGNUS HOPSTADIUS O&M ENGINEER SÅGBACKEN - HAVSNÄS 2010-10-20 1 FÖRETAGET Helägt dotterbolag till RES Bildades 2002 Huvudkontor i Göteborg, lokalkontor i Östersund samt
Läs merVindpark Boge. Sammanfattning av ansökan. 2012-07-19 Boge Vindbruk AB. Boge Vindbruk AB org nr: 556812-8796
Vindpark Boge Fotomontage. Utsikt från Kalbrottet i Slite. Vindkraftverket i förgrund är det befintliga verket Tornsvalan. De sju verken i Vindpark Boge syns i bakgrunden. Sammanfattning av ansökan 2012-07-19
Läs merStorflohöjden Bräcke kommun. Projektbeskrivning för etablering av vindkraftverk. Bygglovshandlingar
Storflohöjden Bräcke kommun Projektbeskrivning för etablering av vindkraftverk Bygglovshandlingar Mars 2011 www.jamtvind.se 1 Innehållsförteckning Innehåll Inledning 3 Lokalisering 3 Vägar 4 Vindförutsättningar
Läs merVattenfall informationsmöte Bruzaholm vindkraftpark
Vattenfall informationsmöte Bruzaholm vindkraftpark Vattenfall Vindkraft AB 26 maj 2014 1 Bruzaholm Vindkraftprojekt Informationsmöte 2014.05.26 INFORMATIONSMÖTE Välkommen till informationsmöte för vindkraftprojekt
Läs merDet innebär exempelvis att krav ställts på utsläppsnivåer för maskinparken, energiförbrukningen, kemikalieanvändningen och sophanteringen.
Förnybar energi till 50 000 hushåll Vinden är en oändlig resurs att ta vara på. Den energin som får håret på ditt huvud att svalla, löven att rassla och trädkronor att vaja omvandlar vi till el. El som
Läs merMaevaara vindpark. Projektbeskrivning Etapp II
Maevaara vindpark Projektbeskrivning Etapp II 2/5 OX2 utvecklar, bygger, finansierar och förvaltar förnybara energianläggningar i Norden. Vi driver omställningen till en hållbar energisektor genom att
Läs merPROJEKT BLAKLIDEN & FÄBODBERGET
PROJEKT BLAKLIDEN & FÄBODBERGET - VINDKRAFTEN OCH AFFÄRSMÖJLIGHETERNA Företagarträffar i Lycksele, Fredrika och Åsele Hösten 2017 1 AGENDA 1. Projektbeskrivning 2. Tidplan 3. Upphandlingsprocess 4. Byggfas
Läs merBrödtext. VINDKRAFTPARK en generell modellberäkning. POWER Väst. Utförd av IUC Sverige AB på uppdrag av INNOVATUM TEKNIKPARK
Brödtext VINDKRAFTPARK en generell modellberäkning Utförd av IUC Sverige AB på uppdrag av INNOVATUM TEKNIKPARK Vad omfattar en SEK? Är en kombination av national- och företagsekonomiska beräkningar Värderar
Läs merErfarenheter med avisning Sjisjka och Kyrkberget vindpark. Stefan Stambej Power Väst 2013
Erfarenheter med avisning Sjisjka och Kyrkberget vindpark Stefan Stambej Power Väst 2013 Agenda Ø Jämtkrafts målsättning Ø Teknisk lösning på Kyrkberget Ø Erfarenheter efter drift med avisning Ø Teknisk
Läs merRöbergsfjällets vindpark. Projektbeskrivning
Röbergsfjällets vindpark Projektbeskrivning PROJEKTBESKRIVNING RÖBERGSFJÄLLET 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver
Läs merVÄXTKRAFT FRÅN VINDEN
BYGDEPENG VÄXTKRAFT FRÅN VINDEN Glötesvålens Vindkraftspark TILLKOMST REGLER & FÖRVALTNING Glöte Byalag Version 2.3 INNEHÅLL Glötesvålens Vindkraftspark - Bakgrund... 3 Bygdepengens tillkomst... 3 Förvaltning
Läs merVindpark Marvikens öar
Vindpark Marvikens öar Samrådsunderlag Figur 1. Vindpark Marvikens öar består av 8-12 stora vindkraftverk placerade på stränder, öar och skär i Marviken. 652 21 Karlstad Sida 1 Vindpark Marviken Konsortiet
Läs merVindpark Töftedalsfjället
Vindpark Töftedalsfjället En förnybar energikälla På Töftedalsfjället omvandlas vindenergi till el. Genom att utnyttja en av jordens förnybara energikällor kan vi ta ytterligare ett steg bort från användandet
Läs merBYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 2 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 1:6/2:20 i Sollefteå kommun
2013-01-16 Samhällsbyggnadskontoret Sollefteå kommun Djupövägen 3 881 80 Sollefteå BYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 2 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 1:6/2:20
Läs merVindkraftsprojekt Brattmyrliden. Samrådsunderlag samråd med allmänhet. Dnr: V-1105-08
Vindkraftsprojekt Brattmyrliden Samrådsunderlag samråd med allmänhet Dnr: V-1105-08 Innehåll 1 BAKGRUND... 3 2 PROJEKTBESKRIVNING... 3 3 UTFORMNING... 5 3.1 Vindkraftverk... 5 3.2 Tillfartsvägar... 5 3.3
Läs merSTATKRAFT SCA VIND AB
STATKRAFT SCA VIND AB NÄRINGSLIVSPÅVERKAN 2008-08-27 Agenda Statkraft SCA Vind AB Projektets omfattning Näringslivspåverkan Projekt Smöla 150 MW, 68 vindkraftverk (Film) STATKRAFT SVERIGE Kraftproduktion
Läs merVindkraftprojekt Midsommarberget och Högklippen
Vindkraftprojekt Midsommarberget och Högklippen Bilaga till inbjudan till samråd enligt miljöbalken 6 kap 4 2011-05-31 Innehåll 1 INLEDNING... 3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT MIDSOMMARBERGET
Läs merFallåsbergets vindpark. Projektbeskrivning
Fallåsbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING FALLÅSBERGET 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merUtförd av IUC Sverige AB Juni 2012
Utförd av IUC Sverige AB Juni 2012 SEK - Samhällsekonomisk kalkyl Beräkningen omfattas av verklig sysselsättning och dess ekonomiska effekter vid investering i Havsbaserad vindkraft Modell som använts:
Läs merRödstahöjdens vindpark. Projektbeskrivning
Rödstahöjdens vindpark Projektbeskrivning PROJEKTBESKRIVNING RÖDSTAHÖJDEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merVattenfalls vindkraftprojekt
Vattenfalls vindkraftprojekt Kort om Vattenfall Vattenfall är en av Europas största elproducenter och den största producenten av fjärrvärme. Netto försäljning 2011: 181,040 miljarder kronor 7.7 miljoner
Läs merSäliträdbergets vindpark. Projektbeskrivning
Säliträdbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING SÄLITRÄDBERGET 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver
Läs merMaevaara vindpark. Projektbeskrivning Etapp II
Maevaara vindpark Projektbeskrivning Etapp II 2/5 OX2 utvecklar, bygger, finansierar och förvaltar förnybara energianläggningar i Norden. Vi driver omställningen till en hållbar energisektor genom att
Läs merBilaga B: Frågeformulär social utredning
Bilaga B: Frågeformulär social utredning 1 (11) VÄSTERVIK VINDKRAFTSPROJEKT Miljökonsekvensbedömning INVÅNARENKÄT I VÄSTERVIK NÄROMRÅDE Ärade mottagare, Triventus Wind Power AB håller på att planera ett
Läs merOrrbergets vindpark. Projektbeskrivning
Orrbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING ORRBERGET 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merVKS Vindkraft Sverige AB. Vindkraftsområde Breberg. Samråd enligt 6 kap Miljöbalken Samrådsunderlag
VKS Vindkraft Sverige AB Vindkraftsområde Breberg Samråd enligt 6 kap Miljöbalken Samrådsunderlag Oktober 2012 Sammanfattning Sammanfattning Organisation VKS Vindkraft Sverige AB planerar att etablera
Läs merLuongastunturis vindpark. Projektbeskrivning
Luongastunturis vindpark Projektbeskrivning PROJEKTBESKRIVNING LUONGASTUNTURI 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver
Läs merTrygg grundläggning av bostadshus med Ruukkis stålrörspålar
Trygg grundläggning av bostadshus med Ruukkis stålrörspålar Grundläggning på stålrörspålar ger en stabil grund. Pålgrundläggning tryggar användandet av bostaden i generationer framåt. Ruukkis stålrörspålar
Läs merSamrådsmöte med Länsstyrelsen i Dalarnas län angående koncession för 130 kv ledning mellan Lannaberget och Broboberget i Rättviks kommun
Protokoll Samrådsmöte med Länsstyrelsen i Dalarnas län angående koncession för 130 kv ledning mellan Lannaberget och Broboberget i Rättviks kommun Datum: 2014 06 18 Plats: Länsstyrelsen Dalarnas län, Falun
Läs merFÖRSTUDIE OM SAMORDNINGSVINSTER MED ATT KOMBINERA VINDKRAFT OCH EN FAST FÖRBINDELSE. Kvarkenrådet 2009
FÖRSTUDIE OM SAMORDNINGSVINSTER MED ATT KOMBINERA VINDKRAFT OCH EN FAST FÖRBINDELSE Kvarkenrådet 2009 En vision om vindkraft i Kvarken 2 Förstudiens målsättning och utgångspunkter Målsättning Att kartlägga
Läs merMILJÖKONSEKVENSBESKRIVNING ÄNDRINGS- TILLSTÅND FÖR MUNKFLOHÖGEN VINDKRAFTPARK, ÖSTERSUNDS KOMMUN
MILJÖKONSEKVENSBESKRIVNING ÄNDRINGS- TILLSTÅND FÖR VINDKRAFTPARK, ÖSTERSUNDS KOMMUN Munkflohögen AB 2013-10-10 1 (12) INNEHÅLLSFÖRTECKNING 1 INLEDNING OCH BAKGRUND 3 2 ADMINISTRATIVA UPPGIFTER 3 3 TILLSTÅND
Läs merSamrådsunderlag. För vindkraft vid Kronoberget Lekebergs kommun, Örebro län. Vindkraftanläggning på Fjällberget i Dalarnas län 2010-06-17
För vindkraft vid Lekebergs kommun, Örebro län Vindkraftanläggning på Fjällberget i Dalarnas län 21-6-17 Vindkraft - Lekebergs kommun Medverkande Verksamhetsutövare Stena Renewable AB Box 7123 42 33 Göteborg
Läs merSamrådsunderlag Jan 12, 2011
Samrådsunderlag Jan 12, 2011 Vindkraft Ljustorp, Timrå och Sundsvall kommun Page 1 of 27 Innehåll ÄRENDE... 3 ADMINISTRATIVA UPPGIFTER... 3 KONTAKTPERSONER... 3 3 BAKGRUND TILL PROJEKTET... 5 4 VARFÖR
Läs merVindpark Sjöatorp. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar
Vindpark Sjöatorp Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-19 2 (16) Förprojektering av vindkraftverk om byn Sjöatorp i Hjortsberga församling, Alvesta
Läs merVälkomna till informationsmöte Norra Gotland 2017
Välkomna till informationsmöte Norra Gotland 2017 18.00 Dörrarna öppnar 18.30 Välkommen önskar Siral med bakgrund till satsningen och visionen med projektet. Triventus Consulting beskriver sedan processen
Läs merSamrådsunderlag Vindkraft Rågåkra
Samrådsunderlag Vindkraft Rågåkra Samrådsunderlag 2010-11-23 Innehållsförteckning 1 Administrativa uppgifter... 3 1.1 Sökande... 3 1.2 Kontaktuppgifter... 3 1.3 Konsult...3 1.4 Verksamhetsuppgifter...
Läs merVindkraft Solberg Örnsköldsvik och Åsele kommun
Vindkraft Solberg Örnsköldsvik och Åsele kommun Projektbeskrivning Maj 2009 Innehåll Innehåll... 2 Sökande... 3 Inledning... 4 Presentation av projektet... 5 Lokalisering... 5 Karta Solbergs vindkraftpark
Läs merVindkraftprojektet Skyttmon
Vindkraftprojektet Skyttmon Projektpresentation, april 2010 1 Projektägare JP Vind AB är projektägare till Vindkraftprojektet Skyttmon. JP Vind AB bygger och driver förnybar elproduktion i form av vindkraftanläggningar.
Läs merBilaga C5 - Lokaliseringsutredning
Bilaga C5 - Lokaliseringsutredning Lokaliseringsalternativ för en vindpark i området utanför Marviken i Norrköpings kommun Vindform AB Tore Wizelius Vindform AB Org nr: 556785-5649 Banérgatan 79 VAT-nr:
Läs merVälkommen på samråd för Pauträsk vindpark!
Pauträsk Vindkraftpark Välkommen på samråd för Pauträsk vindpark! Pauträsk Vindkraftpark Dagordning Presentation av Hemberget Energi AB Syftet med samrådet Presentation av projektet Pauträsk Vindkraftpark
Läs merBrahehus vindpark. Projektbeskrivning
Brahehus vindpark Projektbeskrivning PROJEKTBESKRIVNING BRAHEHUS 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Läs merVindpark Össjöhult. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12
Vindpark Össjöhult Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12 2 (16) Förprojektering av vindkraftverk söder om Vrå, Vrå församling, Ljungby kommun
Läs merBilaga C. Teknisk Beskrivning. Vindpark Östra Frölunda
Bilaga C Miljötillståndsansökan Teknisk Beskrivning Vindpark Östra Frölunda Teknisk beskrivning 2012-06-27 Vindpark Östra Frölunda Innehåll Inledning... 2 Vindkraftverk... 2 Fundament... 3 Kringanläggningar...
Läs merVindpark Rata Storgrund
Vindpark Rata Storgrund Samrådsunderlag Etapp2 Etapp 1 Bild 1. Vindpark Rata Storgrund, etapp 1 och etapp 2, består av tillsammans av ca 23 vindkraftverk 652 21 Karlstad Sida 1 ReWind Offshore AB ReWind
Läs merOm området Vem upplåter marken som är aktuell för en vindkraftpark? Hur har ni kommit fram till just det här området?
Om området Vem upplåter marken som är aktuell för en vindkraftpark? Det är huvudsakligen Bergvik Skogs egen mark. Även de kraftledningar som behövs för att få den producerade elen ut på stamnätet kommer
Läs merE.ON Vind Sverige AB Vindkraftprojekt Gröninge
E.ON Vind Sverige AB Vindkraftprojekt Gröninge Underlag till samrådsmöte 17/1 2012 enligt miljöbalken 6 kap 4 2011-12-09 Dnr: V-1112-04 Innehåll 1 INLEDNING... 3 1.1 Bakgrund... 4 2 BESKRIVNING AV VINDKRAFTPROJEKT
Läs merEnergi för framtiden Vindkraftparken Rödsand 2
Energi för framtiden Vindkraftparken Rödsand 2 Radie: 46,5 m Rotordiameter: 93 m Fakta Rotorn: 60 ton Nacellen (maskinhuset): 82 ton Torn: 100 ton Fundamentent: 1900 ton Startvind 4 m/s och stoppvind 25
Läs merSTORHÖGEN Östersunds kommun, Jämtlands län
Samråd enligt miljöbalken med anledning av utbyggnad av vindkraft vid STORHÖGEN Östersunds kommun, Jämtlands län STATKRAFT SCA VIND AB 2011-10-11 Dagordning Statkraft SCA Vind AB Samråd Lokalisering och
Läs merÅmot-Lingbo vindpark. Projektbeskrivning
Åmot-Lingbo vindpark Projektbeskrivning 2 projektbeskrivning tönsen projektbeskrivning åmot-lingbo 3 Åmot - Lingbo Om projektet Åmot - Lingbo OX2 utvecklar, bygger, finansierar och förvaltar anläggningar
Läs merMoskogen Samrådsmöte 23 september 2010
Vindpark Moskogen Samrådsmöte 23 september 2010 Foto: Fjellfotografen JP Vind Projekterar vindkraftparker Ägs av lokala företag Jämtkraft och Persson Invest värnar det lokala Moskogen, Skyttmon och Borgvattnet
Läs merProjektidé Vindkraft Tokeryd
Vindkraft Bakgrund O2 är ledande inom storskalig landbaserad vindkraft i Norden. Företaget utvecklar, bygger, finansierar, förvaltar och äger vindkraftsanläggningar. Dessutom pågår affärsutveckling inom
Läs merUPPVIDINGEKLUSTRET SVERIGES FRÄMSTA TRÖSKELEFFEKTSPROJEKT?
UPPVIDINGEKLUSTRET SVERIGES FRÄMSTA TRÖSKELEFFEKTSPROJEKT? Dan Sandros Projektchef Stena Renewable KRITERIER ATT UPPFYLLA De områden som ska prioriteras bör uppfylla vissa kriterier för att förslaget ska
Läs merKOMPLETTERING TILLSTÅNDSANSÖKAN VINDPARK ÖRKEN
www.statkraftsodra.com Bilaga E Maj 2013 Statkraft Södra Vindkraft AB 1 (9) Titel Författare Komplettering tillståndsansökan vindpark Örken Maj 2013 Martin Löfstrand och Hulda Pettersson, SWECO Uppdragsnummer
Läs merÅmot-Lingbo och Tönsen. Vindkraft under byggnation
Åmot-Lingbo och Tönsen Vindkraft under byggnation 2 3 har etablerat vindkraft i över 20 år. står bakom en betydande del av den storskaliga landbaserade vindkraften i Norden. Tillsammans med lokala intressenter,
Läs mer
