Handbok för projektledning inom LSU Rev datum

Storlek: px
Starta visningen från sidan:

Download "Handbok för projektledning inom LSU Rev datum 2013-06-22"

Transkript

1 Handbok för projektledning inom LSU Rev datum Utskrift från original på LSU projektserver. Denna handbok är avsedd som stöd vid genomförande av byggprojekt inom ramen för Landstingsservice Projektavdelnings verksamhet. Skede 0 Skede 1 Skede 2 Skede 3 o 4 Behovsanalys Förstudie Program Genomförande Beslut behov Beslut om förstudie Beslut behov Beslut om program Beslut programinnehåll Beslut om genomförande 1 av 52

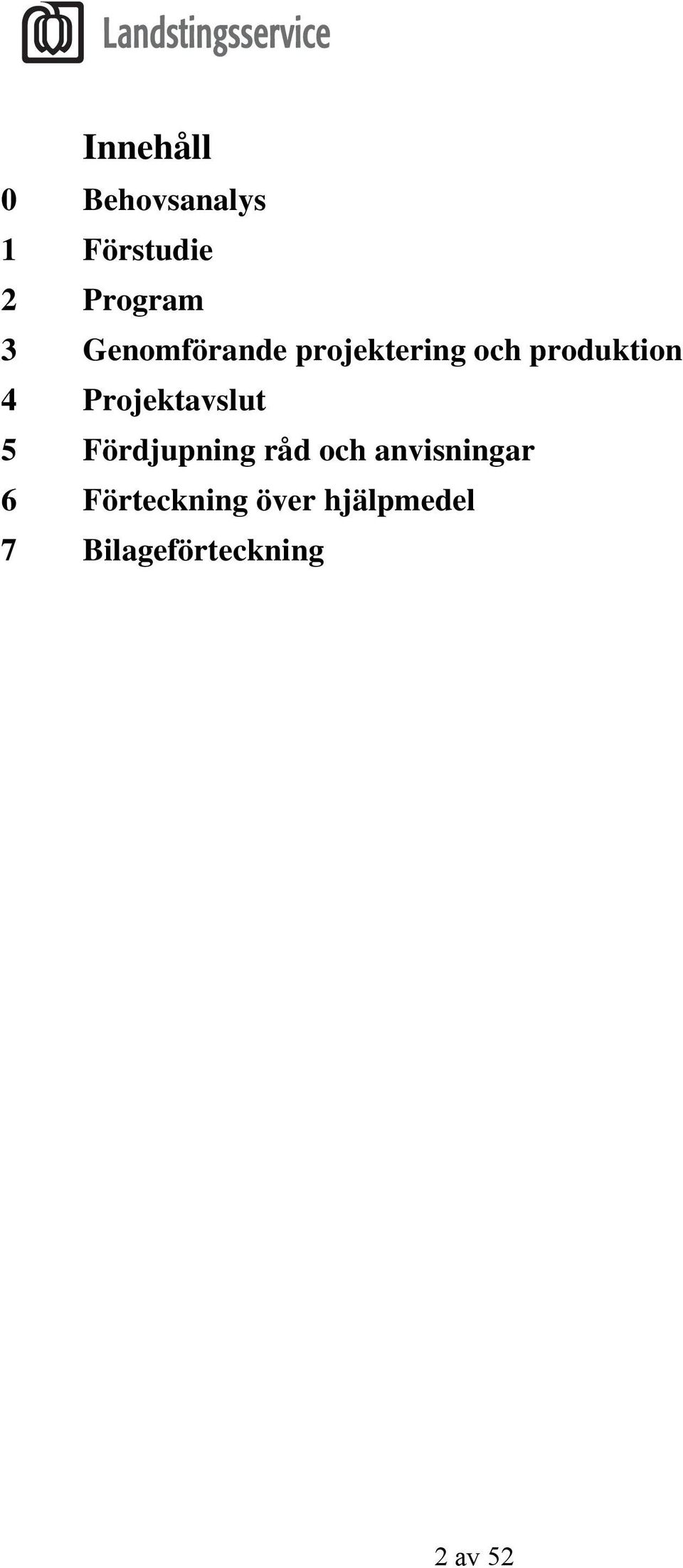

2 Innehåll 0 Behovsanalys 1 Förstudie 2 Program 3 Genomförande projektering och produktion 4 Projektavslut 5 Fördjupning råd och anvisningar 6 Förteckning över hjälpmedel 7 Bilageförteckning 2 av 52

3 Inledande orientering Syfte med handboken Denna handbok är avsedd som stöd vid genomförande av byggprojekt inom ramen för Landstingsservice projektavdelnings verksamhet. Handboken har flera syften. Den skall på ett överskådligt sätt redovisa det organisatoriska sammanhang som projekt genomförs i inom Landstingsservice (LSU). Den skall även redovisa vilka krav som gäller för projektledningsarbetet och vara ett stöd i det dagliga arbetet. Handboken vänder sig till såväl interna som inhyrda eller externa projektledare som arbetar med projekt genom LSU. Landstingsservice organisation Se bilaga1 Med beställare avses i denna handbok det Affärsområde (AFFO) som beställt medverkan av Projektavdelningen. Beställare kan vid renodlat tekniska projekt även vara Teknikavdelningen. Med kund avses i denna handbok den som initierat projektet, dvs hyresgäst alternativt Teknikavdelningen vid LSU. Byggprojektprocessen inom LSU Oberoende av om ett projekt är fastighets- eller hyresgästinitierat får projektavdelningen beställning från aktuellt affärsområde (AFFO) eller teknikavdelningen inom LSU. Byggprojektprocessen beskrivs fortsättningsvis utgående från verksamhetsinitierade projekt. Processen gäller dock i tillämpliga delar även för alla typer av projekt. 3 av 52

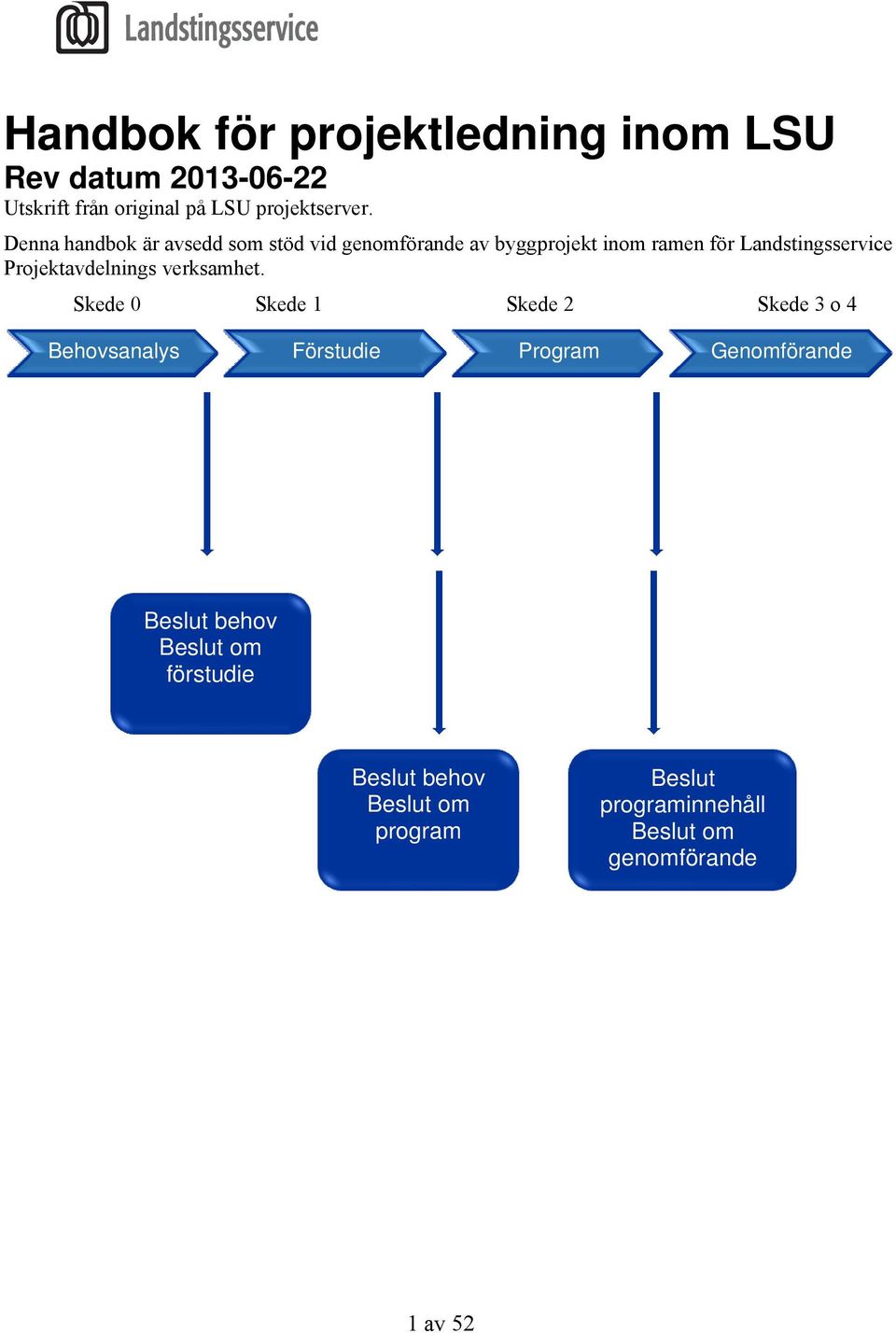

4 Processchema byggprojektprocessen Skede 0 Skede 1 Skede 2 Skede 3 o 4 Förstudie Behovsanalys Program Genomförande 0 Behovsanalys Behovsanalysen skall ge beslutsfattarna ett underlag för beslut. Behovsanalys genomförs när verksamhetens lokalbehov vid förändring i verksamheten behöver utredas. När lokalbehoven är klarlagda görs en förstudie. För att gå vidare till nästa skede förstudie skall beslut tas enligt delegationsordningen. 0.1 Projektstart Vid projektstart ser förvaltaren till att diarienummer och projektnummer tas fram. Projektansvarig tillsätter resurser för genomförande. Underlag lämnas digitalt på mailadress projekt@lul.se 0.2 Behovsanalys Behovsanalys genomförs när verksamhetens lokalbehov vid förändring i verksamheten behöver utredas. Förvaltaren startar behovsanalys efter beställning från kund, med verksamhetsbeskrivning som underlag. Projektavdelningen utför behovsanalys med beskrivning av möjliga lösningar som senare skall studeras närmare i en förstudie. Behovsanalysen skall innehålla olika alternativ för att lösa det behov som beskrivits och vilka konsekvenser de olika alternativen får. Efter behovsanalysen är klar skall rapport lämnas till förvaltaren. Förvaltaren ansvarar för att beslut fattas för att kunna gå vidare till nästa skede; förstudie Se bilaga 2 Rutin Verksamhetsbeskrivning: (word > arkiv - nytt > på datorn > LSU Projekt) Rutin Inköp större teknisk apparat: (word > arkiv - nytt > på datorn > LSU Projekt) Rutin Teknisk nivå: (word > arkiv - nytt > på datorn > LSU Projekt) Delegationsordning, se bilaga Rutin Behovsanalys 4 av 52

5 Skede 0 Skede 1 Skede 2 Skede 3 o 4 Behovsanalys Förstudie Program Genomförande 1 Förstudieskede Förstudieskedet innebär att en presentation av de olika handlingsalternativ för att lösa det som beskrivits i behovsanalysen. I förstudien skall representanter från verksamhet, funktionsplanerare, projektansvarig, arkitekt samt teknikansvariga delta. När beslut utifrån behovsanalysen har fattats beställer förvaltaren en förstudie av projektavdelningen. Inför att utredningsavtal mellan förvaltare och kund upprättas skall kontakt tas med projektavdelningen för kostnadsuppskattning av arbetet med förstudien. Som underlag för kostnadsuppskattningen skall finnas A- skiss, översiktligt gestaltningsprogram, redogjorda teknikförutsättningar, RFP och huvudtidplan. I förstudien skall redovisas eventuella avsteg från typrumsstandard. Förvaltaren tecknar ett utredningsavtal med hyresgästen. Förvaltaren beställer förstudien av projektavdelningen som gör tid och resursplanering. För att gå vidare till programarbete skall beslut tas enligt delegationsordningen. Se bilaga Förstudie Förstudien skall ligga till grund för ett eventuellt programarbete. Förstudien omfattar projektformulering, studier av projektets möjligheter, gestaltningsprogram, strategisk utformning, verksamhetsbeskrivning, utrustningsplanering, kartläggning av miljöaspekter av vital betydelse för projektet. Styrande dokument ( skall tillämpas och vid behov stämmas av med systemansvariga inom LSU för bygg, el och vvs. Gällande branddokumentation skall beaktas. Erfarenheter av miljöaspekter från genomförda, liknande, alternativt näraliggande projekt redovisas i förstudiehandlingar, inkl. eventuella kända krav på tillståndsprövning. Funktionsplanerare gör tillsammans med verksamheten ett underlag till rumsfunktionsprogram (RFP) Projektet stäms inledningsvis av mot Gestaltningsprogram för kvarteret Sjukhuset Uppsala Övergripande gestaltning av sjukhusområdet samt kommunens Översiktplan Därefter tas ett översiktligt gestaltningsprogram för projektet fram i förstudien, där projektets helhet bedöms gestaltningsmässigt. Ansvarig arkitekt inom Landstingsservice ansvarar för avstämning och gestaltningsprogram. ** Miljöinventering avser att byggnaden inventeras med avseende på inomhus- och utemiljö, utnyttjande av energi och naturresurser. En miljöinventering görs inte generellt i projekt utan endast vid särskilda behov. Kan t.ex. vara aktuellt vid kända problem med arbetsmiljön, då frågan kan vara en avgörande faktor för projektets genomförande. (Miljöbesiktning syftar till att identifiera miljöfarligt avfall, genomförs normalt i senare skeden av byggprocessen). Projektansvarig ser till att kostnadsbedömning och prognos upprättas i Agressoportalen. Om projektet går över flera år upprättas likviditetsbudget. kontering och bestyrkande av projektets fakturor i LSU:s fakturasystem. Rutiner för kostnadsbedömning, budget, kostnadsuppföljning, och kostnadsstyrning se vidare under av 52

6 Projektansvarig levererar förstudierapport till förvaltaren för vidare handläggning. Förvaltaren ansvarar för att beslut fattas för att kunna gå vidare till nästa skede; programskede Förstudierapport: (word > arkiv - nytt > på datorn > LSU Projekt) 6 av 52

7 Skede 0 Skede 1 Skede 2 Skede 3 o 4 Behovsanalys Förstudie Program Genomförande 2 Programskede Programskedets syfte är att på underlag av förstudie definiera slutproduktens mål, krav och egenskaper och dels föreslå ramar och redovisa förutsättningar för projektets genomförande. Programhandlingen skall vara så pass detaljerad att förnyad konsultupphandlingen skall kunna utföras alternativt upphandling av entreprenörer för partnering eller totalentreprenad. Programhandlingen skall vara samordnad med övriga inblandade parter så att beställarens krav på utförande klart framgår. Ett detaljerat gestaltningsprogram upprättas i detta skede. Programskede enligt denna handbok inkluderar även systemhandlingar, i vilka de tekniska systemen löses övergripande. Krav och tekniska/ekonomiska förutsättningar tas fram via textdokument. Till detta textdokument som utförs med gällande AMA Koder skall följande scheman för tekniska installationer tas fram: Huvudlednings-och nätsscheman samt flödesscheman. Principskiss upprättas för: El-och telenischer med min-och maxmått angivna Schakt för VVS tekniska installationer anges med min- och maxmått Driftutrymmen med min- och maxmått angivna Programkalkyl: Kalkylen i Programhandlingsskedet skall till största delen vara mängdbaserad. Förenklingar och antaganden får göras där information saknas. Sådana förenklingar och antagningar skall mycket klart framgå i kalkyl. Projektledaren gör påslag för oförutsedda kostnader och byggherrekostnader. Programskedets resultat redovisas i sammanställda programhandlingar. Beställning av programarbete Efter att beslut enligt delegationsordning har fattats tillser förvaltaren att beställning av programmets genomförande samt medel tilldelas projektet. Beställningen innefattar bl.a. fastställd ekonomisk ram och bygger på den överenskommelse som förvaltaren har gjort med hyresgästen och/eller teknikavdelningen. Ansvarig på projektavdelningen utser i samråd med förvaltaren en projektledare, som får en skriftlig beställning av programarbetet. Kontroll och komplettering av förstudie Innan programarbetet påbörjas kontrollerar projektchefen och/eller projektledaren att förstudien uppfyller ställda krav, och att beställningen är entydig och komplett vad gäller uppdragets art och omfattning. Om så inte är fallet skall projektledaren i samråd med projektchefen och förvaltaren besluta om kompletterande uppgifter. Projektledaren skall se till att verksamhetskrav, gestaltningsprogram och krav på teknisk nivå har redovisats på sådant sätt att de kan ligga till grund för programarbetet. Ansvariga inom teknikavdelningen, t ex teknikansvariga för bygg, el och vvs, redovisar krav på Teknisk nivå och standard. Då projektet avser befintlig byggnad skall teknikansvariga även redovisa synpunkter på byggnadens status med avseende på byggnadens och installationers skick. Redovisningen skall dokumenteras och sedan ligga som underlag för programarbete och projektering. I verksamhetsrelaterade projekt görs detta på uppdrag av förvaltaren i förstudieskedet. 7 av 52

8 Efter det att projektledaren har fått uppdraget, eller i samband med att uppdraget formuleras, genomförs en uppdragsgenomgång mellan projektledare och förvaltare. Uppdragets omfattning och ramar fastställs. Projektledaren planerar uppdraget som dokumenteras i en projektplan. Den ekonomiska ram som budgeterats för programarbetet får efter beställning inte ändras utan godkännande enligt delegationsordningen. Om förvaltaren haft egna kostnader som skall belasta ett projekt som beställs hos projektavdelningen ska detta meddelas då beställningen görs så att hänsyn till den kostnaden kan tas då ramen för projektet fastställs. Efter undertecknad beställning övergår ansvaret för projektet till projektavdelningen. Projektledaren planerar uppdraget som dokumenteras i en projektplan. Projektplanen skall godkännas av projektchef eller projektets styrgrupp. Vid stora projekt (över 10 Mkr) utses en styrgruppberedning för projektet. Sammanställd programhandling och programkalkyl lämnas till förvaltaren. Förvaltaren ser till att erforderliga beslut om genomförande fattas enligt delegationsordningen samt tecknar därefter ett preliminärt hyresavtal med hyresgästen I samband med redovisning av sammanställda programhandlingar görs en uppdatering av projektplanen med avseende på projekterings- och genomförandeskedet. Mall projektplan: (word > arkiv - nytt > på datorn > LSU Projekt) 2.1 Inrättande av styrgruppsberedning Syftet med styrgruppsberedning är bland annat att: Delge information Ta erforderliga beslut för projektet inom projektets kostnadsram eller godkända programändringar Ta del av rapport om slutkostnadsprognos, programavvikelser och övriga avvikelser Uppföljning av tidplan Förvaltaren ansvarar för att vid projekt med uppskattad kostnad över 10 Mkr skall en styrgruppsberedning för projektet inrättas. Styrgruppen består av representant/- er för kund och affärsområde samt chefen för projektavdelningen/samordningsansvarig för affärsområden, ansvarig arkitekt inom Landstingsservice samt projektledare. Ytterligare personer kan ingå i, eller adjungeras till, styrgruppen efter projektets behov, t.ex. externa projekt-, projekterings- eller byggledare. Styrgruppsberedning ska verka fram till dess att projektet är färdigställt. För projekt med uppskattad kostnad under 10 Mkr inrättas eventuell styrgruppsberedning i samråd med förvaltare. 2.2 Projektplan 8 av 52

9 Upprättande av projektplan Projektledaren upprättar en projektplan. Exempel på uppgifter som skall framgå av projektplan: - Beslut - Målsättningar - Genomgång av behovsanalys och förstudie - Avtal - Hyresgäst/avtalspart - Gestaltningsfrågor - Teknisk nivå - Driftsfrågor - Tider - Risker - Ekonomi - Organisation - Mötesformer - Rapportering - Samordning med andra projekt - Eventuella myndighetsbesiktningar - Avslut - Leverantörsbedömning I projekt över 10 Mkr skall projektplanen godkännas och fastställas av styrgruppsberedningen. I projekt under 10 Mkr skall projektplanen godkännas och fastställas av förvaltare. Projektplanen skall sedan uppdateras under projektgenomförandet. Projektplanens omfattning och detaljeringsgrad skall anpassas till projektets förutsättningar. Planen skall omfatta hela projektgenomförandet. Den skall vara detaljerad avseende de skeden som omfattas av gällande beställning och kan vara mer övergripande för skeden längre fram. Projektplanen ger den ram inom vilken projektet avses förverkligas. Planen anger projektets mål och strategierna för hur de skall förverkligas, d v s för genomförande av projektet. Projektplanen, med underordnade planer och rutiner för styrning av projektet, utgör projektets övergripande kvalitets- och miljöplan, dvs projektledningens system för ledning av projektet med avseende på omfattning, gestaltning, kvalitet, miljö, tid och ekonomi. Gestaltningen och hur projektet passar in i sin omgivning är en viktig del i kvalitetsarbetet. Helheten måste fungera estetiskt; orienterings-, belysnings-, trafikmässigt och vad gäller tillgänglighet. Konsten bör ingå i gestaltningsprogrammet. Miljöarbete ses som en del i kvalitetsarbetet och därför integreras arbetet med att fånga upp och säkerställa de viktiga miljöfrågorna för projektet med projektplanens övriga aktiviteter. Projektplanen skall redovisa vilka utredningar som skall genomföras (ex. miljöbesiktning, inventering av markföroreningar, miljöinventering etc). Projektplanen skall även omfatta förteckning över de miljöaspekter som skall följas upp i projektet (ex. påverkan på eko-system, grundvattenproblem, energi, värmeförsörjning, kylbehov etc). Projektledaren bör i nära dialog med beställaren (förvaltaren) gå igenom de intentioner, behov och krav, 9 av 52

10 som utgör grunden till att projektet startas och definiera projektmålen, samt analysera förutsättningarna för projektet och fastlägga strategierna för genomförandet av projektarbetet. Projektrapport Projektrapporten utgör lägesrapport från projektledaren till förvaltaren, och styrgruppsberedningen och redovisar det aktuella läget i projektet. Projektrapporten utgör ett utdrag ur projektplanen. Projektrapport redovisas månadsvis vid avstämning med projektansvarig. 2.3 Projektorganisation Projektledaren svarar för att en projektgrupp bemannas med de resurser och kompetenser som krävs för programarbetets genomförande. Projektorganisation redovisas i projektplanen. Projektplan_instruktion: : (word > arkiv - nytt > på datorn > LSU Projekt) Mall för projektplan_1: (word > arkiv - nytt > på datorn > LSU Projekt) 2.4 Upphandling av konsulter Projektledaren utser konsult/-er i samråd med projektchef. För projekt under av LSU fastställda belopp väljs konsulter inom ramen för förteckning enligt gällande ramavtal. För projektuppdrag över fastställda belopp görs alltid särskilda upphandling enligt LOU. För varje upphandling skall skriftlig beställning göras. Projektledaren svarar för att beställning upprättas enligt mall. Undertecknas av chefen för Projekt. Projektledaren skickar beställningen i två exemplar till konsulten, samt bevakar att ett undertecknat exemplar återkommer och diarieförs. Mall avrop av konsult; (word > arkiv - nytt > på datorn > LSU Projekt) Mall beställning av konsult, ej ramavtal : (word > arkiv - nytt > på datorn > LSU Projekt) 2.5 Startmöte med projektgrupp Projektledaren sammankallar till startmöte med projektgrupp (upphandlade konsulter och eventuella interna projektmedarbetare) skall hållas där uppdragets omfattning och gränsdragning, ekonomi, tider, organisation etc behandlas. 2.6 Planering, styrning och kontroll av programarbete När konsulter upphandlats skall, på startmöte eller separat möte, förutsättningarna för programarbetet klargöras. Förstudien skall behandlas så att projektgruppen blir insatt i projektets målsättningar, förutsättningar och synpunkter från byggarbetsmiljösamordnaren (BAS-P) skall beaktas. Projektplanen skall delges alla medverkande i projektgruppen. Gränsdragningen i konsultuppdragen skall klargöras. Vid framtagning av programhandling ska krav och önskemål från projektets intressenter beaktas i den omfattning som anges i projektplanen. Exempel på intressenter: - hyresgäst - Interna avdelningar (teknik, fastighetsdrift, säkerhet/ lås, städ, transport, tele mfl) - Kultur i länet - IT - Blåljusverksamheten 10 av 52

11 - Vårdhygien - MIT - SAMO (facklig samarbetsorganisation, funktionellt och tekniskt godkännande) Projektledaren fattar beslut inom ramen för uppdraget och meddelar fortlöpande de direktiv som krävs för programarbetets framdrift. Vid frågor som inte kan hanteras inom ramen för uppdraget skall projektledaren meddela detta till förvaltaren för beslut enligt delegationsordning. Möten under programskede Projektledaren svarar för att möten i programskede hålls med berörda parter. Mötesordning fastställs i projektplan. Exempel på möten i programskedet: - Projekteringsmöten (möten i projektgruppen) - Programgruppsmöten (möten med kunden) - Teknikmöten (möten med teknik- och driftavdelningen) Ekonomi Projektledaren ansvarar för att budget, prognos upprättas i Agressoportalen. Prognosen skall hållas uppdaterad under hela projektet. Projektledaren ansvarar för styrning av projektets ekonomi samt upprättar kostnadsprognoser och rapportera projektets ekonomi till förvaltaren. Projektledaren ansvarar för kontering och bestyrkande av projektets fakturor i LSU:s fakturasystem. Rutiner för kostnadskalkylering, budget, kostnadsuppföljning, och kostnadsstyrning se vidare under 5.6 Tidplan för programarbetet Vid omfattande programarbete, med flera aktörer, skall tidplan för programskedet upprättas för att säkerställa att programarbetet kan styras inom de ramar som anges i beställning. Kontroll av programarbetet Projektledaren bevakar att medverkande konsulter genom egenkontroll verifierar att programkrav uppfylls inom det område han ansvarar för. Vid eventuell avvikelse från ställda krav skall detta redovisas till förvaltaren för vidare handläggning. Hantering av gestaltningsfrågor i programskedet Gestaltningsprogram skall utarbetas för varje projekt. Projektledaren ansvarar för att ansvarig arkitekt inom Landstingsservice tar del av projektet och gör en bedömning av omfattningen på gestaltningsprogrammet. Projektledaren ansvarar för att konsult med arkitektutbildning anlitas som upprättar gestaltningsprogrammet. I de flesta projekt behöver det göras en mer eller mindre omfattande platsanalys. Projektledaren ansvarar för att en platsanalys genomförs i samverkan med ansvarig arkitekt inom Landstingsservice. Vid större projekt kan det krävas att kulturmiljön utvärderas speciellt. Projektledaren ansvarar för att eventuell kulturmiljöutredning görs. Kultur i Länet ansvarar för att konstkonsult anlitas, projektledaren samordnar insatserna. 11 av 52

12 Utvärdering, platsanalys En utvärdering av befintlig miljö görs innan gestaltningsprogram upprättas. Vad finns det för kvaliteter som ska bevaras? Vad behöver förbättras avseende helhetsintryck, arkitektur, estetik, orienterbarhet, skyltning, belysning, logistik, trafik mm? Finns det befintlig konst? Ska ny konst integreras? Ska tillfällig konst installeras? Påverkas kulturmiljön? Besiktning, gåtur En metod att rekommendera för platsanalysen är en gemensam besiktning/gåtur på plats med representanter för beställare, ansvarig arkitekt på Landstingsservice, konstkonsult, brukare, tekniker, projektledare m.fl. Vid små projekt kan ansvarig arkitekt bedöma detta utan att dra in övriga intressenter. Hantering av miljöaspekter i programskedet Miljöprogram skall utarbetas för varje projekt. Projektledaren svarar för att miljöbesiktningar och eventuell miljöinventering enligt projektplan genomförs. Projektledaren svarar, i samråd med miljösamordnare vid LSU och förvaltaren, för upprättande av projektanpassat miljöprogram med utgångspunkt från LSU:s mall Miljöprogram. Miljöbesiktning En miljöbesiktning skall utföras inför varje ombyggnad. Syftet är att identifiera miljöfarligt avfall och är till grunden ett lagstadgat krav i och med att farligt avfall skall hanteras på ett miljöriktigt sätt. För miljöbesiktning skall certifierad miljöbesiktningsman anlitas. Förekomst av miljöstörande ämnen och material redovisas rumsvis. Miljörelaterade kostnader som framkommer vid miljöbesiktning skall beaktas i kalkyler. Dokumentationen utgör även ett underlag för rivningsplanen vid ombyggnad. Miljöinventering Med miljöinventering menas att byggnaden inventeras med avseende på inomhus- och utemiljö, utnyttjande av energi och naturresurser. En miljöinventering görs inte generellt i projekt utan endast vid särskilda behov. Projektledaren beslutar om en eventuell miljöinventering i samråd med affärsområdet. Miljöprogram för nybyggnad och större ombyggnader: se LSU Projektplats ( Miljöprogram _mall: (word > arkiv - nytt > på datorn > LSU Projekt) 2.7 Programhandlingar Programskedets syfte är att på underlag av förstudien dels slutgiltigt definiera slutproduktens mål, krav och egenskaper och beskriva dessa i programhandlingar, dels föreslå ramar och redovisa förutsättningar för projektets genomförande. Programhandlingar skall upprättas i omfattning som svarar mot projektets mål och förutsättningar. De skall ha en sådan detaljeringsgrad att de dels kan ligga till grund för projektering, dels utgöra underlag för kalkyl. Omfattning och detaljeringsgrad redovisas i projektplan. 12 av 52

13 Programhandlingarna samt programkalkyl utgör underlag för beslut om genomförande, samt underlag för preliminärt hyresavtal. Vidare skall programhandlingarna ligga som underlag och ram för det fortsatta arbetet. Vid verksamhetsrelaterade projekt skall programhandlingarna godkännas av hyresgäst och personalorganisationer. Programhandlingar ska särskilt belysa sådana förhållanden som har betydelse för projektets funktion, ekonomi, miljöpåverkan samt förutsättningar för projektets genomförande. Beslutad gränsdragningslista skall följas. Programskiss I projekt som innebär nya eller ändrade lokaler skall programskiss upprättas. Lokalprogram Lokalprogrammet utgörs av lokalförteckning och rumsfunktionsprogram (RFP). Om lokalförteckning ingått i förstudiehandlingar skall denna uppdateras och kompletteras. PTS Programteknisk standard utgör ett hjälpmedel vid framtagandet av rumsfunktionsprogram. Se LSU Projektplats Gestaltningsprogram Gestaltningsprogrammet redovisar principer för den arkitektoniska utformningen och projektets anpassning till och påverkan av sin omgivning. Detta gäller såväl miljön utomhus vid entréer, infarter, cykel- och bilparkeringar, parkanläggningar mm likväl som det gäller inomhusmiljön i sjukvårdsmiljö, allmänna utrymmen, undervisningslokaler och administrativa lokaler. Principer för konstnärlig gestaltning beskrivs övergripande. Kulturmiljöhistoriska bedömningar förs in där så är lämpligt. Tekniska programhandlingar Landstingsservice styrande dokument gällande tekniska riktlinjer skall följas. Rambeskrivningar skall upprättas för respektive aktuellt teknikområde. Se Sammanställning av Programhandlingar Projektledaren svarar för att de olika programhandlingarna sammanställs. Vid stora projekt bör en sammanfattande beskrivning upprättas, till vilka de olika programhandlingarna fogas som bilagor. I sammanställd programhandling redovisas det samlade resultatet av programarbetet omfattande lokalprogram, gestaltningsprogram och funktionella, tekniska och administrativa dokument i den omfattning som krävs för beslut om genomförande. Mall Programhandling: (word > nytt > LSU Projekt) Remiss av Programhandling Projektledaren svarar för att aktuella delar av programhandlingarna redovisas för eventuell granskning av: Förvaltaren (som informerar hyresgäst) Teknikavdelningen. Handling mailas till systemforvaltning@lul.se driftavdelningarna m fl enligt projektplan. 13 av 52

14 Granskningen kan ske genom formell remiss eller vid genomgång i särskilt möte. 2.8 Tidplan och genomförandeplan Projektledaren tar fram förslag till projekttidplan i samråd med förvaltaren. Vid behov skall även förslag till genomförandeplan upprättas. Tidplanen: redovisar projekt skeden huvudaktiviteter, deadlines och viktiga händelser, inkl redovisningar och beslut. Beakta tidsåtgång för beslut enligt delegationsordningen. Genomförandeplanen: redovisar de evakueringsbehov, etappindelningar och provisorier etc. som är en förutsättning för projektets genomförande. 2.9 Programkalkyl och budget Programkalkyl skall upprättas på underlag av programhandlingarna. Projekttidplan och genomförandeplan skall beaktas. Kalkylen skall ligga till grund för beslut enligt delegationsordning, och efter beslut underlag för preliminärt hyresavtal. Om projektet förutsätter hel eller delvis evakuering av pågående verksamhet skall detta redovisas som förutsättning för programkalkylen. Beräknade kostnader för eventuella evakueringslokaler redovisas om detta anges i projektplanen Redovisning för beslut om projektering och utförande Projektledaren överlämnar programhandlingarna inkl eventuella granskningsutlåtanden och uppdaterad projektplan till förvaltaren för beslut om projektets fortsättning. Distribution skall ske i den omfattning som beslutats i samråd med förvaltaren och redovisats i projektplanen. Förvaltaren svarar för att programhandlingar och uppdaterad projektplan redovisas vidare för beslut om genomförande. Beslut om genomförande, fattas då projekt- och hyresavtal tecknats. Beslutsgång enligt delegationsordning enligt bilaga 2 14 av 52

15 Skede 0 Skede 1 Skede 2 Skede 3 o 4 Behovsanalys Förstudie Program Genomförande 3 Genomförandeskedet innehåller projektering och produktion Syftet med projektering och produktion är att utföra projektet enligt programhandlingar. Produktionsskedet avser tillverkning, leverans, anläggningsarbeten, installation och provning i enlighet med upprättade bygghandlingar. Projektledningen ansvarar för planering, styrning och uppföljning av entreprenadarbetena Inklusive eventuell samordning med ordinarie verksamhet. Beställning av genomförande Efter att erforderliga beslut enligt delegationsordning har fattats tillser förvaltaren att beställning av genomförande samt medel tilldelas projektet. Beställningen innefattar bl.a. fastställd ekonomisk ram och bygger på den överenskommelse som förvaltaren har gjort med hyresgästen och/eller teknikavdelningen. Projekterings- och genomförandeskedet startar genom att förvaltare/affärsområdeschef upprättar skriftlig beställning av fortsatt genomförande baserat på byggnadsprogram, reviderad projektplan och projektbudget. 3.1 Komplettering av projektorganisation Projektledaren svarar för att projektgruppen kompletteras med de resurser och kompetenser som krävs för projekteringens genomförande. Projektledaren svarar även för att ansvarsområden och gränsdragningar i projektgruppen klarläggs. I de fall särskild projekteringsledare utses skall fördelning av ansvar och befogenheter mellan projekt och projekteringsledare regleras i projektplanen. Byggarbetsmiljösamordnare (BAS-U) skall utses enligt gällande AFS. Projektorganisationen kompletteras även med eventuella specialistfunktioner hos kund eller beställare som skall medverka i projektet. Med projektgrupp avses den grupp medverkande som skall genomföra projektarbetet, i detta skede t ex projekt- /projekterings-/byggledning, medverkande konsulter, interna projektmedarbetare (t ex lokalplanerare). I de fall särskild byggledare utses bör detta ske i samband med start av projekteringen. I projektorganisationen ingår utöver projektgruppen även projektets intressenter, dvs AFFO, hyresgäst, styrgrupp, fastighetsdrift och övriga intressenter. Exempel på specialistfunktioner som skall lämna underlag, granska resultatet av projekteringsarbetet eller med vilka samordning skall ske i projektet: ansvarig arkitekt inom Landstingsservice miljösamordnare teknikavdelningen; el-, vvs, medicinska gaser, energi, byggnadsteknik, arbetsmiljö säkerhet/ lås transport telefoni 15 av 52

16 Kultur i Länet IT vårdhygien inköpsfunktion hos kund medicinsk teknik (ex MIT) KA enligt PBL Formella kontrakts- och beslutsvägar skall redovisas. Projektledaren svarar för att alla i projektgruppen är väl förtrogna med projektets organisation och hur samverkan i projektorganisationen skall ske. Projektledaren bevakar, i samråd med CAD-ansvarig på LSU, att CAD-samordnare för projektet samt CAD-ansvarig för respektive disciplin utses (jämför CAD-anvisning). Separat CAD samordningsmöte skall hållas innefattas även relationshandlingar Rutin driftens medverkan i projekt: (word > nytt > LSU Projekt) 3.2 Upphandling av konsulter Projektledaren utser i samråd med projektchef/projektsamordnare konsult/-er. För varje upphandling skall skriftlig beställning göras. Förteckning ramavtal:mapp g:allmänt/avtal Mall Avrop av konsult: (word > nytt > LSU Projekt) Mall Beställning av konsult, ej årsavtal: (word > nytt > LSU Projekt) 3.3 Planering, styrning och kontroll av projekteringen Allmänt om styrning av projekteringen Projektledarens ansvar för styrning av projekteringen avser bland annat att: initiera och delta i konstruktionsgenomgångar som genomförs av respektive teknikområde initiera och medverka i gemensamma genomgångar av programkrav, driftsfrågor, konstruktionslösningar och miljöaspekter för samordning mellan berörda teknikområden ansvara för att projekteringsmöten protokollförs i syfte att samordna och styra projekteringsarbetet se till att en konsekvensbeskrivning avseende framställda önskemål om programförändringar tas fram som underlag för beslut av förvaltare eller styrgrupp. bevaka att arbetet genomförs inom fastställda ramar för kvalitet, tid och ekonomi bevaka ändringar och tilläggsarbeten, såväl reglering av konsulters uppdrag inom projektets ramar som programändringar. bevaka att gestaltningen följs upp av ansvarig arkitekt inom Landstingsservice Projektledaren fattar beslut inom ramen för uppdraget och meddelar fortlöpande de direktiv som krävs för projekteringens framdrift. Vid frågor som inte kan hanteras inom de ramar som gäller för projektet skall projektledaren rapportera till förvaltaren som återkommer med beslut om fortsatt hantering. Projektledaren svarar för att samtliga konsulter har tillgång till och kännedom om de styrande dokument som gäller. Styrande dokument finns på: Uppdatering av projektplan Uppdateringen görs vid behov med avseende på planering, styrning, och kontroll av projekteringen. 16 av 52

17 Checklista start av projekt : (word > arkiv - nytt > på datorn > LSU Projekt) Projektrapport Redovisas regelbundet till förvaltare, och styrgruppsberedning. Projektrapport: (word > arkiv - nytt > på datorn > LSU Projekt) Möten under projekteringen Mötesordning redovisas i projektplan. När konsulter upphandlats skall startmöte genomföras där förutsättningarna för projekteringen klargörs. Vid startmötet kallar projektledaren berörda deltagare enligt 3.1 ovan. Mötena genomförs fortlöpande under hela projekteringsskedet, med periodicitet som anpassas till projektets art och omfattning. Mall_ projekteringsmöte_protokoll: (word > nytt > LSU Projekt) Tidplaner Projektledaren ansvarar för upprättande av nödvändiga tidplaner Projektledaren svarar även för att tidplaner är kända och respekteras av alla projektdeltagare och att de fortlöpande stäms av under projekteringsarbetet. Nedan exempel på typer av tidplaner som kan behövas upprättas: Huvudtidplan Projekteringstidplan Mötestidplan Beslutstidplan Upphandlingstidplan Se vidare under 5.5 Ekonomi Projektledaren ansvarar för att budget och prognos upprättas i Agressoportalen. Prognosen skall hållas uppdaterad under hela projektet. Projektledaren ansvarar för styrning av projektets ekonomi samt upprättar kostnadsprognoser och rapportera projektets ekonomi till förvaltaren. Projektledaren ansvarar för kontering och bestyrkande av projektets fakturor i LSU:s fakturasystem. Projektledaren skall månadsvis redovisa projektets status och ekonomi. Rutiner för kostnadskalkylering, budget, kostnadsuppföljning, och kostnadsstyrning se vidare under 5.6 Hantering av ändringar Förändring kan utgöras av programändring eller ändringar inom projektets ramar. Programändringar skall behandlas enligt delegationsordning. Förvaltaren ansvarar för att beslut tas enligt delegationsordningen vid programändringar oavsett om ändringen initieras av hyresgäst, teknik- eller driftavdelningen. Utökade medel skall tilldelas projektet. Vid ändringar eller tilläggsarbeten enligt AB eller ABT skall projektledaren handlägga detta enligt delegationsordningen. 17 av 52

18 Mall ÄTA_blankett: (word > nytt > LSU Projekt) Mall ÄTA_lista: (word > nytt > LSU Projekt) Kontroll av projektering Projektledaren ansvarar för kontroller av projekteringen genom att bevaka att respektive konsult upprättar projektanpassad egenkontrollplan. Egenkontrollplanen skall minst omfatta relevanta krav som redovisas i programhandlingar, styrande dokument, underhandsdirektiv meddelade vid möten samt lagstiftning och andra myndighetskrav. Krav och anvisningar från byggarbetsmiljösamordnaren samt KA-PBL skall beaktas i projekteringen. Vid färdigprojektering skall kvittens på genomförd egenkontroll inhämtas från respektive konsult. 3.4 Hantering av gestaltningsfrågor i projekteringsskedet Gestaltningsprogram kompletteras under projekteringsskedet. Projektledaren bevakar att konsulterna redovisar hur gestaltningen utvecklas under projektets gång. Att tydliga och lättförståeliga presentationshandlingar tas fram som redovisar hur projektet kommer att se ut när det är färdigställt/byggt. Ansvarig arkitekt inom Landstingsservice och representant för Kultur i Länet ska ges möjlighet att delta i projektmöten och följa projekteringen, alternativt få protokollen. Projektledaren ansvarar för att de får relevant information och kallas till rätta möten. 3.5 Hantering av miljöaspekter i projekteringsskedet Miljöprogram kompletteras under projekteringsskedet. Projektledaren bevakar att konsulter redovisar hur miljöaspekterna beaktas i miljö- och egenkontrollplaner för eget arbete. Projektledaren svarar för att miljöbesiktningar och miljöinventeringar genomförs och att projektanpassat miljöprogram upprättas i de fall detta inte utförts i programskedet. Miljöprogram, Laglista ( SundaHus Miljödatabas:( ) Se även bilaga bilaga Hantering av arbetsmiljöaspekter i projekteringsskedet Byggarbetsmiljösamordnare skall utses enligt gällande AFS. Mall Arbetsmiljöplan_ projektering: (word > arkiv - nytt > på datorn > LSU Projekt) Se även bilaga bilaga Handlingar Projektering skall resultera i preliminär handling (förhandskopia FK). Underlag till projektering Ritningar och beskrivningar upprättas på underlag av programhandlingar. Förhandskopia (preliminär handling) Den preliminära handlingen skall skickas på remiss intern inom LSU (förvaltare, teknik, funktionsplanerare) Projektledaren lämnar direktiv om användande av projektportal för datakommunikation. När handlingen godkänts av LSU skall handlingen stämplas förfrågningsunderlag. (Jämför CAD-anvisning) CAD-anvisning: 18 av 52

19 Mall Utlåtande handlingar: (word > arkiv - nytt > på datorn > LSU Projekt) Granskningshandling Alla avvikelser från gällande projekteringsanvisningar skall särskilt redovisas. Innan handlingarna stämplas förfrågningsunderlag skall handlingen godkännas av systemansvarig på LSU. Om inget svar inkommit efter 10 dagar kan handlingen stämplas förfrågningsunderlag Förfrågningshandlingar Handlingar som utgör underlag för entreprenadförfrågan skall alltid redovisas som Förfrågningsunderlag. Minimikravet på de tekniska handlingarna är att de skall redovisa objektet på den detaljnivå som krävs för att anbudsgivare skall kunna kalkylera kostnaden för att genomföra projektet. Handlingarna skall anpassas till beslutad upphandlings- och entreprenadform. Specifikation av förfrågningshandlingars omfattning, detaljeringsgrad och eventuella uppdelning för delad entreprenad redovisas i projektplan. Förutom tekniska handlingar, skall även standardavtal (AB, ABT), administrativa föreskrifter som innehåller administrativa krav och förutsättningar som påverkar genomförandet, samt kompletterande dokument, utförande- eller informationshandlingar, t ex tidplaner, arbetsmiljöplaner, kvalitetsplaner, miljöplaner, APD-planer etc. bifogas märkta med FU. I förfrågningsunderlag skall även anges om särskild kompetens efterfrågas, t ex. utifrån specifik miljöaspekt i projektet. Mall Administrativa föreskrifter: (word > arkiv - nytt > på datorn > LSU Projekt) Bygghandlingar Handlingar som skall ligga till grund för byggproduktionen skall redovisas som Bygghandling. Den utgörs av de förfrågningshandlingar, reviderade med eventuella ändringar som framkommit under upphandlingsperioden. Bygglov och bygganmälan Projektledaren skall tillse att bygglovsritningar, bygglovsansökan, rivningslovsansökan eller bygganmälan utförs, om så erfordras. Dessa undertecknas av chefen för Projektavdelningen. Checklista_PBL_BVL_AFS: (word > arkiv - nytt > på datorn > LSU Projekt) 3.8 Projektrapport Projektledaren skall till förvaltaren i en projektrapport redovisa projektets status i förhållande till gällande projektplan. Mall projektrapport: (word > arkiv - nytt > på datorn > LSU Projekt) 3.9 Upphandling Projektledaren skall innan upphandlingsarbetet påbörjas säkerställa att genomförande ingår i tidigare skriftlig beställning till projektavdelningen. Beslut om initiering av upphandling enligt gällande delegationsordning. Upphandling av entreprenörer görs baserat på upprättade förfrågningsunderlag och i enlighet med Lagen om offentlig upphandling (LOU). 19 av 52

20 Chefen för projektavdelningen fattar beslut om hur och i vilken form anbudsförfrågan skall skickas ut. Anbudsförfrågan görs på framtaget förfrågningsunderlag. När anbud har inkommit gör projektledaren en avstämning av upprättad projektkalkyl och eventuell uppdatering av denna. Vid eventuell avvikelse från fastställd budget för projektet redovisas den uppdaterade projektkalkylen för förvaltaren som skall fatta beslut om genomförande enligt delegationsordningen. Uppdatering av projektplanen görs med avseende på upphandlings- och produktionsskede. Projektledaren bevakar anbudens giltighetstid. I förekommande fall skall beslut om genomförande anges i anbudsförfrågan som villkor för upphandlingens fullföljande. Upphandlingsförfarande Annonsering Projektledaren svarar för att anbudsförfrågan annonseras enligt vad som regleras av LOU. Tider för annonsering enligt LOU skall beaktas. Anbudsinfordran Projektledaren svarar för att anbudsinfordran görs enligt anbudsformulär. Mall Anbud_ inbjudan GE: (word > arkiv - nytt > på datorn > LSU Projekt) Mall Formulär_GE: (word > arkiv - nytt > på datorn > LSU Projekt) Rättning av förfrågningsunderlag under anbudstiden Rättningar får göras under anbudstiden under förutsättning att alla anbudssökande underrättas. Eventuellt måste anbudstiden förlängas i samband därmed. Anbudshantering Fram till den tidpunkt under en upphandling då tilldelningsbeslut fattas gäller enligt sekretesslagen en absolut anbudssekretess d.v.s. uppgift som rör anbud får inte lämnas ut. Inkomna anbud, anbudsansökningar och anbudskompletteringar Projektledaren skall senast två dagar före anbud förväntas inkomma anmäla detta till receptionen på LSU. Inkomna anbud ankomststämplas på kuvertet och läggs oöppnade inlåsta hos Registraturen fram till anbudsöppnande. Inkomna anbud och anbudskompletteringar ankomststämplas och sänds vidare till handläggare som protokollför handlingarna. Projektledaren svarar för att anbud som inte inkommit den formella vägen ankomststämplas och förvaras på säkert sätt fram till anbudsöppnande. Anbudsöppning Anbudsöppning sker enligt krav i LOU. Anbuden öppnas ett i taget och anbudsstämplas, numreras enligt den turordning som de öppnas samt signeras av de närvarande personerna. Detta gäller samtliga handlingar som ingår i anbudet. Anbudsöppningsprotokoll upprättas där samtliga anbud förtecknas. Alla närvarande undertecknar protokollet. Mall Öppning_förteckning_anbud : (word > arkiv - nytt > på datorn > LSU Projekt) Mall Öppning_ protokoll: (word > arkiv - nytt > på datorn > LSU Projekt) För sent inkomna anbud, anbudskompletteringar och övrig korrespondens För sent inkomna anbud skall förkastas. Anbudsgivare skall då underrättas. 20 av 52

21 Anbudsutvärdering Anbud utvärderas efter de utvärderingskriterier som angivits i annons och förfrågningsunderlag. Observera att utvärdering inte får ske på annan grund än vad som angetts i förfrågningsunderlaget. Det är mycket viktigt att utvärderingen sker objektivt. Erbjudanden som inte har efterfrågats och som en leverantör presenterar i sitt anbud eller muntligen (option) får inte påverka utvärderingen. Vid upphandling där prekvalificering (urval, selektiv etc) sker, utvärderas företaget under prekvalificeringen. I steg två kan endast anbudet utvärderas. Det innebär exempelvis att företagets kvalitets- och miljöledningssystem utvärderas i steg 1, medan endast kvalitetsrespektive miljöansvariga redovisade i anbudet kan utvärderas i steg 2. Förhandling Förhandling får enbart ske om alla anbudsgivare behandlas lika. Förhandlingen skall protokollföras. Produktionsbeslut Efter genomgång av anbudshandlingar och utvärderingar kontrolleras att projektet kan fullföljas enligt gällande beslut om genomförande. Produktionsbeslut kan fattas enligt gällande delegationsordning. Tilldelningsbeslut Beslut om antagande av anbud/tilldelning av entreprenad får ske då produktionsbeslut föreligger. Ett beslut fattas om vilket eller vilka anbud som ska antas och vilka anbudsgivare som ska tilldelas kontrakt. Beslut skall godkännas av projektchef. Till beslutet ska anbudsutvärderingen samt en motivering som förklarar utvärderingsgrunderna biläggas. När beslut om leverantör och anbud fattats skall upplysningar lämnas till varje anbudssökande eller anbudsgivare om beslutet och skälen för det. Sådana upplysningar skall lämnas genast eller så snart det är möjligt till den leverantör som begär det. De uppgifter som enligt LOU skall lämnas ut sedan tilldelningsbeslut har fattats avser skälen för att en viss leverantör tilldelats upphandlingskontraktet. På begäran av anbudsgivare (eller anbudssökande) har den upphandlande enheten även skyldighet att lämna upplysningar om varför hans anbud (eller ansökan) förkastats. Efter det att tilldelningsbeslut fattats gäller fortfarande sekretesslagens bestämmelser, dock har den absoluta sekretessen hävts. Istället skall en skadebedömning göras som innebär att uppgifter i fråga om upphandlingen inte får lämnas ut om det kan antas att ett utlämnande innebär skada, främst ekonomisk, för landstinget eller Landstingsservice i Uppsala. Överklagandetid Tilldelningsbeslut vinner laga kraft om begäran om överprövning inte har inkommit till Länsrätten inom den tidsfrist som regleras av LOU. Vid eventuella överprövningsärenden skall samråd alltid ske med chefen för Projektavdelningen. Kontraktsgenomgång/Anbudsgenomgång Innan kontraktsskrivning kan LSU tillsammans med leverantören gå igenom samtliga kontraktshandlingar och leverantörens anbud. Detta för att undanröja missförstånd och därmed säkerställa överenskommelsen. Kontraktsgenomgången ska protokollföras Beställning och kontrakt Beställning upprättas först då tidsfrist för överprövning löpt ut. 21 av 52

22 Efterannonsering Upphandlingar över tröskelvärdet skall efterannonseras enligt LOU Avtal med entreprenör För varje upphandling skall skriftlig beställning göras enligt mall. Projektledaren svarar för att beställning upprättas. Undertecknas av LSU enligt gällande delegationsordning. Projektledaren ombesörjer att beställningen skickas i två exemplar till entreprenören, samt bevakar att ett undertecknat exemplar återkommer och diarieförs. Beställning med tillhörande handlingar utgör kontrakt för entreprenad. I beställningen åberopas anbud*, relevanta förfrågningshandlingar, samt eventuella kompletterande dokument som kommit fram under upphandlingsperioden, t ex á-prislistor, som kontraktshandling *Om anbud innehåller uppgifter som avviker från vad som avtalats bör ett upphandlingsprotokoll upprättas som anger förtydliganden av avtalet. Anbud skall då inte åberopas som kontraktshandling. Mall Beställning, avtalsentreprenör: (word > arkiv - nytt > på datorn > LSU Projekt) Mall Beställning, ej avtalsentreprenör: (word > arkiv - nytt > på datorn > LSU Projekt) Mall Partneringavtal: (word > arkiv - nytt > på datorn > LSU Projekt) Hantering av små projekt Med små projekt avses projekt där ingen projektör eller arkitekt anlitas. Vid små projekt tillämpas en enklare byggprocess Vid beställning skall avrop göras. Projektledaren informerar ansvarig arkitekt inom Landstingsservice och stämmer av gestaltningsfrågor projekten administreras av projektledaren som beställer tjänsten av årsentreprenör I kostnaden för ett projekt ska även relationsritningar ingå. Projektledaren lämnar relationsunderlag på kopia av gällande ritning med textförklaring och eventuell måttsättning till CAD-ansvarig på Teknikavdelningen. Relationsunderlaget införs av CAD-ansvarig på gällande relationsritning eller lämnar till konsult. Avtalsvillkor och lista på upphandlade entreprenörer finns på LSU:s Projektplats Mall Upphandlingsbeslut: (word > arkiv - nytt > på datorn > LSU Projekt) Mall Tilldelning: (word > arkiv - nytt > på datorn > LSU Projekt) Mall Nej_tack: (word > arkiv - nytt > på datorn > LSU Projekt) Instruktion byggledare: (word > arkiv - nytt > på datorn > LSU Projekt) Miljö_checklista_för_små_projekt: (word > arkiv - nytt > på datorn > LSU Projekt) 3.10 Komplettering av projektorganisation Projektledaren svarar för att projektgruppen kompletteras med de resurser och kompetenser som krävs för produktionens genomförande, samt att driftens medverkan i produktionsskedet klargörs. När byggledare utsetts regleras fördelning av ansvar och befogenheter mellan projekt- och byggledare i projektplanen. I de fall särskild produktionsledningsfunktion utsetts (ex vid delad entreprenad) regleras fördelning av ansvar och befogenheter mellan bygg- och produktionsledning i projektplanen. Särskild miljöansvarig utses för produktionsskedet. Byggarbetsmiljösamordnare skall utses för produktionskedet enligt gällande AFS. I projektplanen delegeras även det ansvar och de befogenheter som enligt denna handbok åläggs projektledaren. Projektledaren svarar ytterst för handläggning av miljöfrågor i produktionsskedet i samråd med 22 av 52

23 miljösamordnare vid LSU. Eventuellt utses särskild sakkunnig i miljöfrågor som miljöansvarig i projektet. Den miljöansvarige skall vara väl förtrogen med Landstingets miljöpolicy och miljöarbete. Rutin driftens medverkan i projekt: (word > arkiv - nytt > på datorn > LSU Projekt) Rutin Instruktion för byggledare: (word > arkiv - nytt > på datorn > LSU Projekt) Förhandsanmälan till AMV och ansökan om byggnadstillstånd Byggarbetsmiljösamordnare skall tillse att förhandsanmälan AMV och ansökan om byggnadstillstånd skickas in om så erfordras. Blankett Förhandsanmälan byggarbetsplats: ( ) Checklista_PBL_BVL_AFS: (word > arkiv - nytt > på datorn > LSU Projekt) 3.11 Planering, styrning och kontroll av produktion Projektledaren skall se till att en detaljerad produktionstidplan upprättas, som möjliggör uppföljning av produktionens framskridande Projektledarens styrning av produktionen innebär Att se till att projekterade lösningar och utformningar omsätts i produktion som uppfyller byggherrens och samhällets krav och förväntningar Att se till att E upprättar produktionsplaner innehållande tidplaner och arbetsberedning Att leda byggmöten för övergripande samordning och styrning av produktion, ekonomi, planering samt kontroll av UE Att planera och genomföra avsyningar, besiktningar och uppföljning av entreprenörers egenkontroll för att verifiera produkten Att bevaka att myndighetskrav och gällande lagstiftning beaktas i produktionen 3.12 Möten under produktionsskedet Projektets möten under produktionsskedet organiseras i en struktur som anpassas till förutsättningarna och behoven i det aktuella projektet. I planeringen skall framgå mötestypens syfte, beslutsnivå och beslutsmässighet, deltagare och mötesfrekvens. Mötesordning redovisas i projektplan. Exempel på mötesformer: Startmöte med entreprenörer Startmöte med upphandlad/-e entreprenör/-er skall hållas där uppdragets omfattning och gränsdragning, ekonomi, tider, organisation behandlas. Vid startmöte skall även genomgång ske av vilka handlingar och uppgifter som enligt kontrakt skall tillhandahållas av entreprenören. Mall Möten_dagordning_startmöte: (word > arkiv - nytt > på datorn > LSU Projekt) Byggmöten Byggmöten skall genomföras i alla projekt. Mötena genomförs fortlöpande under hela produktionsskedet, med periodicitet som anpassas till projektets art och omfattning. Mall Byggmöte_protokoll: (word > arkiv - nytt > på datorn > LSU Projekt) 3.13 Tidplaner Projektledaren ansvarar för styrning av produktionen inom ramen för fastställd huvudtidplan, samt att detaljerade tidplaner för produktionsskedet. Projektledaren ansvarar för att tidplaner är kända och respekteras av alla entreprenörer och att de fortlöpande stäms av under produktionen. Om avvikelser från upprättade tidplaner konstateras skall i första hand korrigerande åtgärder vidtas, inom projektets ramar, för att återföra arbetet till tidplanen. Om revidering av fastställd tidplan är oundviklig, och detta leder till att projekttidplanen påverkas, 23 av 52

Handbok för projektledning inom LSU Rev datum 2012-08-02

Handbok för projektledning inom LSU Rev datum 2012-08-02 Handbok för projektledning inom LSU Rev datum 2012-08-02 Utskrift från original på LSU projektserver. Denna handbok är avsedd som stöd vid genomförande av byggprojekt inom ramen för Landstingsservice Projektavdelnings

Läs mer

Handbok för projektledning inom LSU Rev datum

Handbok för projektledning inom LSU Rev datum Handbok för projektledning inom LSU Rev datum 2011-10-25 Utskrift från original på LSU projektserver. Denna handbok är avsedd som stöd vid genomförande av byggprojekt inom ramen för Landstingsservice Projektavdelnings

Läs mer

Handbok för projektledning inom LSU Rev datum 2014-04-17

Handbok för projektledning inom LSU Rev datum 2014-04-17 Handbok för projektledning inom LSU Rev datum 2014-04-17 Föregående version 2013-10-24 Utskrift från original på LSU projektserver. Denna handbok är avsedd som stöd vid genomförande av byggprojekt inom

Läs mer

Trafikkontorets krav

Trafikkontorets krav Trafikkontorets krav avseende kvalitetsledningssystem vid leverans av varor, tjänster och entreprenader 2(2) Innehållsförteckning sida Inledning 3 1. på leverantör 4 2. Kvalitetsledningssystem 5 3. Resurser

Läs mer

Förfrågan Arkitekt Kv Enen 8 & 9

Förfrågan Arkitekt Kv Enen 8 & 9 1/6 Förfrågan Arkitekt Kv Enen 8 & 9 2013-03-08 1. INLEDNING Denna förfrågan avser projektering av Arkitekthandlingar. Som option kan även uppdraget utökas och komma att omfatta upphandling och samordning

Läs mer

RIKTLINJE PROJEKTERANDE KONSULTER

RIKTLINJE PROJEKTERANDE KONSULTER RIKTLINJE PROJEKTERANDE KONSULTER KARLSTADS KOMMUN REVIDERINGAR Nedan redovisas de fem viktigaste revideringarna sedan den förra utgåvan. X X X X X Senaste revidering markeras med vertikal linje i vänstermarginalen

Läs mer

Avrop från ramavtal med förnyad konkurrensutsättning

Avrop från ramavtal med förnyad konkurrensutsättning 1 (7) Landstingsstyrelsens förvaltning SLL Juridik och upphandling INSTRUKTION VID FÖRNYAD Avrop från ramavtal med förnyad konkurrensutsättning Denna checklista och instruktion har tagits fram för att

Läs mer

A) Upphandlingsföreskrifter Vindkraftverk 12KS/0282. A) Upphandlingsföreskrifter

A) Upphandlingsföreskrifter Vindkraftverk 12KS/0282. A) Upphandlingsföreskrifter 1 INNEHÅLLSFÖRTECKNING 1 3 1.1 Benämningar 3 1.2 Omfattning 3 1.3 Avtalsform och antal leverantörer som tilldelas kontrakt 3 1.4 Upphandlingsförfarande 3 1.5 Förfrågningsunderlag 3 1.6 Tillhandahållande

Läs mer

Upphandlingspolicy. MA Upphandlingsenheten. Upphandlingspolicy 1(10)

Upphandlingspolicy. MA Upphandlingsenheten. Upphandlingspolicy 1(10) Upphandlingspolicy MA Upphandlingsenheten Upphandlingspolicy 1(10) Innehållsförteckning Upphandlingspolicy... 3 Upphandlingsrutiner... 3 Inledning... 3 Grunderna för offentlig upphandling... 3 Omfattning...

Läs mer

Lokalprojekt från idé till verklighet

Lokalprojekt från idé till verklighet Lokalprojekt från idé till verklighet Innehållsförteckning 3 Samarbete 4 Att påverka 5 Olika roller 6 Olika skeden 9 Behovsanalys 10 Förstudie 11 Program 12 Genomförande 16 Överlämnande 19 Utvärdering

Läs mer

Investeringsprocessen

Investeringsprocessen Dokumentnamn Dokumenttyp Fastställd/upprättad Beslutsinstans Anvisning 2016-06- Kommunchef Dokumentansvarig/processägare Version Senast reviderad Giltig till Kommunstyrelsen/fastighetoch servicenämnden

Läs mer

Upphandla på Stockholms universitet enligt LOU (Lagen om offentlig upphandling)

Upphandla på Stockholms universitet enligt LOU (Lagen om offentlig upphandling) Upphandla på Stockholms universitet enligt LOU (Lagen om offentlig upphandling) Delprocess/Processteg i Inköpsprocessen Processteg/i processteget ingående uppgifter Ansvarig/roll Hjälpmedel (mall, checklista,

Läs mer

BILAGA FUKT KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR

BILAGA FUKT KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR Version: 1a 2014-10-01 1 INNEHÅLLSFÖRTECKNING BEHOVSANALYS... 3 KRAVSPECIFIKATIONER... 3 Lokal- och funktionsprogram... 3 Lokal- Fastighets- tomtutredning och plananalys... 3 Byggnadsprogram... 4 BESLUTSUNDERLAG

Läs mer

VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING

VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING FÖRFATTNINGSSAMLING Nr KS 14 b 1 (5) VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING Fastställd av kommunstyrelsen 2013-05-07, 101 Sammanfattning Vägledande råd och bestämmelser är ett komplement till

Läs mer

IDAG. Handläggande under byggtid Besiktning Genomgång case ABK december Sara Bäckström 2

IDAG. Handläggande under byggtid Besiktning Genomgång case ABK december Sara Bäckström 2 IDAG Handläggande under byggtid Besiktning Genomgång case ABK09 Sara Bäckström 2 Byggherrens handläggning under byggtid God projektstyrning Vattentätt kontrakt Effektiv organisation-beror på komplexitet

Läs mer

Ombyggnad - processen Lilliehorn Konsult AB Per Lilliehorn

Ombyggnad - processen Lilliehorn Konsult AB Per Lilliehorn Ombyggnad - processen Per Lilliehorn Standardförändringar 2 Byggprocessen Min definition: Börjar med att någon vill bygga ett nytt hus eller bygga om ett befintligt och slutar med att byggnaden, efter

Läs mer

Hela byggprocessen. verktyg för att säkerställa att byggprojekten utförs så. effektivt som möjligt och uppfyller samtliga ställda mål.

Hela byggprocessen. verktyg för att säkerställa att byggprojekten utförs så. effektivt som möjligt och uppfyller samtliga ställda mål. Byggprocessen På Higabgruppen värderar vi kundnytta och långsiktighet högt och vi vill bygga och förvalta fastigheter som erbjuder god kvalitet och god funktion för kunden. Hela byggprocessen Kostnader

Läs mer

Förslag på Kontrollplan enligt PBL

Förslag på Kontrollplan enligt PBL 1 1(1) Förslag på Kontrollplan enligt PBL 2013-05-28 Stadsbyggnadsförvaltningen, Helsingborg Magnus Stenbocksskolan Gamla Staden 6:96, Helsingborg Uppdragsnummer: 246221 Uppdragsansvarig: Maria Orsmark

Läs mer

ADMINISTRATIVA FÖRESKRIFTER

ADMINISTRATIVA FÖRESKRIFTER A 1(12) UNDERHÅLLS OCH SERVICEENTREPRENAD EL Stiftelsen Haparandabostäder och Haparanda Kommuns fastigheter Administrativa föreskrifter A 2(12) Dessa Administrativa föreskrifter ansluter till AF AMA 07

Läs mer

Handläggningsordning vid genomförandet av direktupphandlingar vid Högskolan Dalarna

Handläggningsordning vid genomförandet av direktupphandlingar vid Högskolan Dalarna Handläggningsordning vid genomförandet av direktupphandlingar vid Högskolan Dalarna Bilaga 2 till dokumentet Regler vid inköp och upphandling vid Högskolan Dalarna Beslut: 2015-04-10 Reviderad: - Dnr:

Läs mer

Lilliehorn Konsult AB. Rebus 1. Vad betyder de olika delarna i nedanstående räknetal? 2 + 2 + 96 = 100. 2012 Folkuniversitetet_Ombyggnadsprojekt

Lilliehorn Konsult AB. Rebus 1. Vad betyder de olika delarna i nedanstående räknetal? 2 + 2 + 96 = 100. 2012 Folkuniversitetet_Ombyggnadsprojekt Rebus 1 Vad betyder de olika delarna i nedanstående räknetal? 2 + 2 + 96 = 100 1 Byggprocessen Min definition: Börjar med att någon vill bygga ett nytt hus eller bygga om ett befintligt och slutar med

Läs mer

Utvärderingsrapport för upphandling. DU-UPP Transport av avfall

Utvärderingsrapport för upphandling. DU-UPP Transport av avfall Utvärderingsrapport för upphandling DU-UPP13-163 Transport av avfall 1 ALLMÄN ORIENTERING 3 1.1 Upphandlingsobjekt 3 1.2 Upphandlande enhet 3 1.3 Ansvarig för upphandlingen 3 1.4 Projektgrupp 4 1.5 Typ

Läs mer

Förstudie Förekomsten ändrings

Förstudie Förekomsten ändrings www.pwc.se Caroline Liljebjörn Certifierad kommunal revisor 30 oktober 2014 Förstudie Förekomsten ändrings och tilläggsarbeten (ÄTA) Kalmar kommun Innehållsförteckning 1. Inledning... 1 1.1. Bakgrund...

Läs mer

BILAGA FÖRVALTARE/TEKNISK FÖRVALTARE KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR

BILAGA FÖRVALTARE/TEKNISK FÖRVALTARE KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR Version 2 2014-10-01 1 INNEHÅLLSFÖRTECKNING BEHOVSANALYS... 3 KRAVSPECIFIKATIONER... 4 Lokal- och funktionsprogram... 4 Lokal- Fastighets- tomtutredning och plananalys... 4 Byggnadsprogram... 4 BESLUTSUNDERLAG

Läs mer

BESTÄLLARINFORMATION ORIENTERING OM BESTÄLLARENS VERKSAMHET

BESTÄLLARINFORMATION ORIENTERING OM BESTÄLLARENS VERKSAMHET B B1 BESTÄLLARINFORMATION ORIENTERING OM BESTÄLLARENS VERKSAMHET Ålands landskapsregering har tillsatt en arbetsgrupp med uppdrag att leda projekteringen av en tillbyggnad av det s.k. Nya internatet vid

Läs mer

ADMINISTRATIVA FÖRESKRIFTER

ADMINISTRATIVA FÖRESKRIFTER ADMINISTRATIVA FÖRESKRIFTER Information om myndigheten Den upphandlande myndigheten: 212000-0555 Upphandlare: Andreas Holmer Telefon nr: 0370-377140 Upphandlingen inbjuder till anbudssökande gällande -

Läs mer

AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VVS- KONSULTTJÄNSTER STOCKHOLM

AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VVS- KONSULTTJÄNSTER STOCKHOLM AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VVS- STOCKHOLM 2011-07-08 INLEDNING Detta dokument kompletterar bilaga 1- Administrativa föreskrifter avseende VVS-konsulttjänster, och anger

Läs mer

Upphandling av arkitekttjänster. Diarienr 09-189

Upphandling av arkitekttjänster. Diarienr 09-189 Upphandling av arkitekttjänster Diarienr 09-189 Innehåll 1 Om PTS... 3 2 Bakgrund och syfte... 3 3 Ekonomisk kapacitet och intyg... 3 3.1 Registreringsbevis... 3 3.2 Skattekontroll... 3 3.3 Sanningsförsäkran...

Läs mer

Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6

Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6 Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6 AF-beskrivning För entreprenaden gäller Allmänna bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med de

Läs mer

IDAG. Handläggande under byggtid Besiktning Repetition. 15 januari 2015 Sara Bäckström 2

IDAG. Handläggande under byggtid Besiktning Repetition. 15 januari 2015 Sara Bäckström 2 IDAG Handläggande under byggtid Besiktning Repetition 15 januari 2015 Sara Bäckström 2 Byggherrens handläggning under byggtid Viktigt med kommunikation!!! God projektstyrning Effektiv organisation-beror

Läs mer

RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY

RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY 1 (7) RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY Inledning Syftet med denna projektpolicy är att skapa en tydlig och enhetlig styrning och struktur för projektarbete i kommunen. Målet med projekt i Strömsunds

Läs mer

PROJEKTORGANISATION [PROJEKTNAMN]

PROJEKTORGANISATION [PROJEKTNAMN] STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (10) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(10) UTGÅVEHISTORIK FÖR DOKUMENTET

Läs mer

BILAGA PROJEKTLEDARE KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR

BILAGA PROJEKTLEDARE KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR Version: 3 2014-10-01 1 INNEHÅLLSFÖRTECKNING PROGRAMSKEDE... 4 ARBETSMETODIK... 4 BEHOVSANALYS... 4 KRAVSPECIFIKATIONER... 5 Lokal- och funktionsprogram... 5 Lokal- Fastighets- tomtutredning och plananalys...

Läs mer

Introduktion till Riktlinje för Partnering. Henrik Erdalen

Introduktion till Riktlinje för Partnering. Henrik Erdalen Introduktion till Riktlinje för Partnering Henrik Erdalen 2018-02-28 Vägen till en riktlinje för partnering Historik Erfarenheter från genomförda projekt Arbetsgrupp Partnering Författande av Riktlinje

Läs mer

TEKNISK RIKTLINJE TR utg 1

TEKNISK RIKTLINJE TR utg 1 SvK4005, v4.0, 2016-04-27 ENHET, VERKSAMHETSOMRÅDE VÅR BETECKNING HM TR 13-02-02 DATUM SAMRÅD 2016-09-13 N, A, F, S, K, H TEKNISK RIKTLINJE UTGÅVA 1 TD FASTSTÄLLD Arbetsmiljökrav Totalentreprenad Uppdragstagare

Läs mer

Dokument 1 till Kontrakt PROJEKTGENOMFÖRANDE

Dokument 1 till Kontrakt PROJEKTGENOMFÖRANDE Dokument 1 till Kontrakt 2011-04-20 Sid 1 (7) Dokument 1 till Kontrakt PROJEKTGENOMFÖRANDE Unicon 2011 Dokument 1 till Kontrakt 2011-04-20 Sid 2 (7) Innehåll: 1. PROJEKTLEDNING... 3 1.1. Allmänt... 3 1.2.

Läs mer

Upphandling av gardiner och textilier

Upphandling av gardiner och textilier Diarienummer 09-10474 Datum 2009-10-19 Upphandling av gardiner och textilier Förfrågningsunderlag Diarienummer 09-10474 Författare Lina Schött Post- och telestyrelsen Box 5398 102 49 Stockholm 08-678 55

Läs mer

1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35

1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35 Innehåll Inledning 5 1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35 2 Genomförande av konsultuppdrag och utförande av entreprenad 39 Uppstart 41 Startmöte 46 Kartläggning

Läs mer

Teknisk handbok Projektering

Teknisk handbok Projektering Teknisk handbok Projektering Teknisk handbok Projektering... 1 Läsanvisningar... 2 1. Lagar, bestämmelser och riktlinjer... 2 1.1. Handlingar som åberopas... 2 2. Projektledning... 2 2.1. Projektstart...

Läs mer

AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VENTILATIONSKONSULTTJÄNSTER STOCKHOLM

AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VENTILATIONSKONSULTTJÄNSTER STOCKHOLM AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE STOCKHOLM 2011-07-08 INLEDNING Detta dokument kompletterar bilaga 1- Administrativa föreskrifter avseende Ventilationskonsulttjänster, och anger

Läs mer

Upphandlingsföreskrifter, UF

Upphandlingsföreskrifter, UF Dokument 00, UF GSM-R Terminalfilter TRV 2014/71742 Sida 1 (7) Innehåll UFA ALLMÄN ORIENTERING 3 UFA.1 Personuppgifter... 3 UFA.2 Orientering om sortiment... 3 UFB UPPHANDLINGSFÖRESKRIFTER 3 UFB.1 Former

Läs mer

Riktlinjer Projekterande konsulter

Riktlinjer Projekterande konsulter Skapad: 2001-06-12 Senast ändrad: 2013-02-18 R 5 Claes Magnusson Kerstin Paulson Karin Sjöndin 2001-06-12 2013-02-18 2013-02-18 2(11) Förord Dessa riktlinjer beskriver de projekterande konsulternas arbete

Läs mer

DETTA SAMARBETSAVTAL ( Avtalet ) är träffat mellan:

DETTA SAMARBETSAVTAL ( Avtalet ) är träffat mellan: DETTA SAMARBETSAVTAL ( Avtalet ) är träffat mellan: (1) Trelleborgs kommun, genom Kommunledningsförvaltningen, org nr 212000-1199 ( Kommunen ); och (2) Acrinova AB, org nr 556984-0910 ( Bolaget ). (1)

Läs mer

Kontrollansvarig. Byggherrens stöd vid projektering och byggande. www.karf.se

Kontrollansvarig. Byggherrens stöd vid projektering och byggande. www.karf.se Kontrollansvarig Byggherrens stöd vid projektering och byggande www.karf.se 1 I denna broschyr avser Kontrollansvarig och Kontrollplan de begrepp som finns reglerade i Plan- och bygglagen, PBL (kap10 9,

Läs mer

Vem är ansvarig för vad inom bygg- och anläggning?

Vem är ansvarig för vad inom bygg- och anläggning? Vem är ansvarig för vad inom bygg- och anläggning? Den här broschyren vänder sig till dig som har ett arbetsmiljöansvar inom bygg- och anläggning. Här kan du läsa om vad som behöver göras under olika skeden

Läs mer

Halmstad Arena utvärdering av projektet

Halmstad Arena utvärdering av projektet Halmstad Arena utvärdering av projektet Januari 2011 Bo Thörn Certifierad kommunal revisor Innehållsförteckning INLEDNING 1 PARTNERINGSDEKLARATIONEN 1 RESULTAT 2 PRODUKT 2 PROCESS 2 EKONOMI 3 UPPFÖLJNING

Läs mer

Upphandlings- och inköpsreglemente för Malung-Sälens kommun

Upphandlings- och inköpsreglemente för Malung-Sälens kommun Upphandlings- och inköpsreglemente för Malung-Sälens kommun Antagen av kommunfullmäktige 2013-10-28 93 Gäller från och med 2013-11-26 Reviderad 2014-11-03 av upphandlingsenheten Innehåll Syfte...3 Regler...3

Läs mer

SP:s projektrutiner 2011-05-24. Magnus Holmgren

SP:s projektrutiner 2011-05-24. Magnus Holmgren SP:s projektrutiner 2011-05-24 Magnus Holmgren Styrande dokument Vision, affärsidé, strategi, etc. SP:s huvudprocess Projekt Huvudprocess projekt Försäljning Projektstart Genomförande Rapportering Projektslut

Läs mer

Riktlinjer för upphandling i Hallstahammars kommun

Riktlinjer för upphandling i Hallstahammars kommun Riktlinjer för upphandling i Hallstahammars kommun Inledning: Kommunen är totalt sett en mycket stor köpare av varor och tjänster. Denna upphandlingspolicy syftar till att kommunens medel används effektivt

Läs mer

Inköps- och upphandlingsriktlinjer

Inköps- och upphandlingsriktlinjer Inköps- och upphandlingsriktlinjer Antagen av kommunstyrelsen/2016-11-08 2 (8) Innehållsförteckning 1 Riktlinjer för Inköp och upphandling... 3 1.1 Inköp och upphandlingar... 3 1.2 Behöriga beställare...

Läs mer

ADMINISTRATIVA FÖRESKRIFTER

ADMINISTRATIVA FÖRESKRIFTER Handling Sidantal 9 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER FÖR KONSULTUPPDRAG SOM GENOMFÖRS ENLIGT RAMAVTAL 2008-11-01 till 2010-03-31 Utgivare Newsec Asset Management AB Datum: 2008-05-23 BET

Läs mer

HKF 9420 HUDDINGE KOMMUNS FÖRFATTNINGSSAMLING

HKF 9420 HUDDINGE KOMMUNS FÖRFATTNINGSSAMLING 1 (7) Antagen av kommunfullmäktige 1995-06-12, 91, med ändring i kommunstyrelsen 1996-12-02, 271, med ändring i kommunfullmäktige 2001-10-08, 147, 2003-01-20, 5, 2005-10-24, 20, 2008-12-08, 213, 2013-06-11,

Läs mer

Ramavtalsbilaga 7, Avropsförfarande E-handelstjänst via molntjänst

Ramavtalsbilaga 7, Avropsförfarande E-handelstjänst via molntjänst Ramavtalsbilaga 7, Avropsförfarande E-handelstjänst via molntjänst Innehållsförteckning 1 Tillvägagångssätt vid avrop från ramavtal... 2 1.1 Förnyad konkurrensutsättning... 2 1.2 Krav som får kompletteras

Läs mer

MILJÖPLAN. Servicegruppen i Europa AB. Uppdrag: Beställning/ Förfrågningsunderlag. Entreprenad entreprenad entreprenad entreprenad entreprenad

MILJÖPLAN. Servicegruppen i Europa AB. Uppdrag: Beställning/ Förfrågningsunderlag. Entreprenad entreprenad entreprenad entreprenad entreprenad Uppdrag: Servicegruppen i Europa AB MILJÖPLAN Beställning/ Förfrågningsunderlag Total- General- Under- Utförande- Entreprenad entreprenad entreprenad entreprenad entreprenad Beställarens Ombud j Beställarens

Läs mer

Lag (2007:1091) om offentlig upphandling

Lag (2007:1091) om offentlig upphandling Upphandlingsfunktionen 2009-01-13 Lag (2007:1091) om offentlig upphandling Trädde ikraft 2008-01-01 Disposition: Kap 1-14 Över tröskelvärdena (varor och tjänster: > 200 000 Euro) Kap 15 Under tröskelvärdena

Läs mer

Upphandlingsprocessen Riktlinjer och stöd för våra leverantörer inför upphandlingen

Upphandlingsprocessen Riktlinjer och stöd för våra leverantörer inför upphandlingen Upphandlingsprocessen Riktlinjer och stöd för våra leverantörer inför upphandlingen Upphandlingsprocessen ut ett leverantörsperspektiv Analys, planering & förfrågan När en upphandling startar görs flera

Läs mer

ANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND

ANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND ANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND 2013-04-25 Norrköping Kommun inbjuder Er härmed att som totalentreprenör lämna anbud på skötsel och underhållsarbeten vid hamnområde i Arkösund. Ett

Läs mer

Kvalitetsplan Projekt: Rönnebadet

Kvalitetsplan Projekt: Rönnebadet Projekt: Rönnebadet Fastställd: 2014/12 Innehållsförteckning Kvalitetsplan Kvalitetsplan... 1 Innehållsförteckning Kvalitetsplan... 2... Error! Bookmark not defined. Kvalitets och miljöledning... 3 Organisation...

Läs mer

Förslag till AF-texter avseende avfallshantering i en rivningsentreprenad

Förslag till AF-texter avseende avfallshantering i en rivningsentreprenad Bilaga 7 Förslag till AF-texter avseende avfallshantering i en rivningsentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det

Läs mer

BILAGA ARBETSMILJÖ KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR

BILAGA ARBETSMILJÖ KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR Version: 2a 2014-10-01 1 INNEHÅLLSFÖRTECKNING PROGRAMSKEDE... 3 BEHOVSANALYS... 3 KRAVSPECIFIKATIONER... 3 Lokal- och funktionsprogram... 3 Lokal- fastighets- tomtutredning och plananalys... 3 Byggnadsprogram...

Läs mer

RIKTLINJER FÖR UPPHANDLING VID UPPSALA UNIVERSITET

RIKTLINJER FÖR UPPHANDLING VID UPPSALA UNIVERSITET 1 (8) Universitetsledningens kansli Leif Petersson 2003-10-07 RIKTLINJER FÖR UPPHANDLING VID UPPSALA UNIVERSITET 2 (8) Innehållsförteckning 1. Bakgrund 1.1 Lagen om Offentlig Upphandling (LOU) 1.2 Affärsmässighet

Läs mer

ANBUDSFORMULÄR. Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder. Kod Text Rev. Begärda handlingar: Lämnas genom: Bilaga:

ANBUDSFORMULÄR. Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder. Kod Text Rev. Begärda handlingar: Lämnas genom: Bilaga: 1 Titel / Kapitelrubrik ANBUDSFORMULÄR Handling 7 Handläggare Susanna Björklöf Status Förfrågningsunderlag Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder Projektnummer Datum 2012-01-23

Läs mer

VAD BORDE BYGGHERREN KRÄVA AV KONSULTER?

VAD BORDE BYGGHERREN KRÄVA AV KONSULTER? Serien - Byggherrens betydelse Hur konsulterna vill utveckla byggsektorn i samarbete med byggherrarna VAD BORDE BYGGHERREN KRÄVA AV KONSULTER? Seminarium 25 september 2003 LILJEWALL arkitekter ab Göteborgsregionens

Läs mer

UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016

UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 Upphandling av projektörer Administrativa föreskrifter Informationsleveranser Checklista Bilagor September 2016 ADMINISTRATIVA FÖRESKRIFTER Det som anges

Läs mer

Inledning. Upphandlingsrättsliga principer

Inledning. Upphandlingsrättsliga principer Inledning Offentlig upphandling är en process för inköp av varor, tjänster och entreprenader som görs av offentlig sektor och som regleras av Lagen om offentlig upphandling (LOU). Syftet med reglerna är

Läs mer

Dokumenthanteringsplan Styrande och stödjande processer i Mölndals stad

Dokumenthanteringsplan Styrande och stödjande processer i Mölndals stad KS 399/14 Dokumenthanteringsplan Styrande och stödjande processer i Mölndals stad 2.5.1 Upphandla varor, tjänster och ramavtal Antagen av Kommunstyrelsen 26:e november år 2014 Gäller från och med 2015-01-01

Läs mer

VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING

VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING FÖRFATTNINGSSAMLING Nr KS 14 b 1 (6) VÄGLEDANDE RÅD OCH BESTÄMMELSER FÖR UPPHANDLING Fastställd av kommunstyrelsen 2013-05-07, 101 Reviderad av kommunstyrelsen 2017-08-22 216 Sammanfattning Vägledande

Läs mer

Upphandling av teknisk konsult. Diarienr 09-190

Upphandling av teknisk konsult. Diarienr 09-190 Upphandling av teknisk konsult Diarienr 09-190 Innehåll 1 Om PTS... 3 2 Bakgrund och syfte... 3 3 Ekonomisk kapacitet och intyg... 3 3.1 Registreringsbevis... 3 3.2 Skattekontroll... 3 3.3 Sanningsförsäkran...

Läs mer

Inköpspolicy för Fyrbodals kommunalförbund

Inköpspolicy för Fyrbodals kommunalförbund Antagen av direktionen 2013-02-07 Inköpspolicy för Fyrbodals kommunalförbund Affärsmässighet Upphandling skall göras med utnyttjande av de konkurrensmöjligheter som finns, och även i övrigt genomföras

Läs mer

Vad du behöver veta när du ska lämna anbud. Pia Nedby, SISAB Upphandling24 Konferens Stora säljdagen 2013-04-10

Vad du behöver veta när du ska lämna anbud. Pia Nedby, SISAB Upphandling24 Konferens Stora säljdagen 2013-04-10 Vad du behöver veta när du ska lämna anbud Pia Nedby, SISAB Upphandling24 Konferens Stora säljdagen 2013-04-10 SISAB boulevard 190 skolor + 400 förskolor = 1,7 miljoner kvadratmeter Det skulle krävas

Läs mer

Att beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn

Att beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser

Läs mer

06.51 Administrativa arbetsuppgifter

06.51 Administrativa arbetsuppgifter 06.51 Administrativa arbetsuppgifter Fastighetsteknisk drift och yttre skötsel Doknr. 06:51 Innehållsförteckning A Administrativa arbetsuppgifter... 3 A0 Allmänt... 4 A0.1 Hjälpmedel m m... 4 A0.2 Tillhandahållanden

Läs mer

NY BYGGNAD FÖR NATURVETENSKAPLIGA FAKULTETEN VID GÖTEBORGS UNIVERSITET. Detta avtal om projektering ( Avtalet ) har ingåtts mellan följande parter.

NY BYGGNAD FÖR NATURVETENSKAPLIGA FAKULTETEN VID GÖTEBORGS UNIVERSITET. Detta avtal om projektering ( Avtalet ) har ingåtts mellan följande parter. Bilaga10 KONCEPT 2017-04-20 AVTAL OM PROJEKTERING AV PROGRAMHANDLING NY BYGGNAD FÖR NATURVETENSKAPLIGA FAKULTETEN VID GÖTEBORGS UNIVERSITET Detta avtal om projektering ( Avtalet ) har ingåtts mellan följande

Läs mer

Vår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m. Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3

Vår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m. Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3 UPPHANDLINGSFÖRESKRIFTER 1 (6) Vår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3 STOCKHOLM - ARLANDA AIRPORT Konsultuppdrag Bussdepå

Läs mer

Upphandling av tekniska konsulttjänster inom området telefoni. Diarienr 09-1376

Upphandling av tekniska konsulttjänster inom området telefoni. Diarienr 09-1376 Upphandling av tekniska konsulttjänster inom området telefoni Diarienr 09-1376 Innehåll 1 Om PTS... 3 2 Bakgrund och syfte... 3 3 Ekonomisk kapacitet och intyg... 3 3.1 Registreringsbevis... 3 3.2 Skattekontroll...

Läs mer

E-ARKIV 2013. - Avropsvägledning vid förnyad konkurrensutsättning 1(7)

E-ARKIV 2013. - Avropsvägledning vid förnyad konkurrensutsättning 1(7) E-ARKIV 2013 - Avropsvägledning vid förnyad konkurrensutsättning 1(7) INNEHÅLLSFÖRTECKNING 1 INLEDNING... 3 2 ALLMÄNT OM RAMAVTALET E-ARKIV 2013... 3 3 AVROPSFÖRFARANDE... 3 4 AVROPSFÖRFRÅGANS INNEHÅLL...

Läs mer

Skellefteå kommun inbjuder till anbudsgivning gällande - Nyckelfri hemtjänst -, enligt nedanstående instruktioner och bifogade handlingar.

Skellefteå kommun inbjuder till anbudsgivning gällande - Nyckelfri hemtjänst -, enligt nedanstående instruktioner och bifogade handlingar. 1 Föreskrifter 1.1 Upphandlande myndighet Trädgårdsgatan 6 931 85 Skellefteå 212000-2643 Hemsida: http://www.skelleftea.se 1.2 Upphandlingen inbjuder till anbudsgivning gällande - -, enligt nedanstående

Läs mer

FÖRFRÅGNINGSUNDERLAG UPPHANDLING AV ARKITEKTTJÄNSTER FÖR FÖRSTUDIE MM OMBYGGNATION SOLHÖJDENS ÄLDREBOENDE

FÖRFRÅGNINGSUNDERLAG UPPHANDLING AV ARKITEKTTJÄNSTER FÖR FÖRSTUDIE MM OMBYGGNATION SOLHÖJDENS ÄLDREBOENDE FÖRFRÅGNINGSUNDERLAG UPPHANDLING AV ARKITEKTTJÄNSTER FÖR FÖRSTUDIE MM OMBYGGNATION SOLHÖJDENS ÄLDREBOENDE Öckerö Fastighets AB Peter Albinsson 2018-03-13 1 Innehåll 1 Upphandlingsföreskrifter... 3 1.1

Läs mer

Konsulter är betydelsefulla

Konsulter är betydelsefulla Konsultupphandling Konsulttjänster Tjänsten avslutas med att ritningar, beskrivningar och utlåtande levereras eller att någon form av rådgivning lämnas. Förutsättningarna är unika för varje enskilt uppdrag

Läs mer

RAMAVTAL FÖR JURIDISKA TJÄNSTER

RAMAVTAL FÖR JURIDISKA TJÄNSTER Diarienummer 2015/136 RAMAVTAL FÖR JURIDISKA TJÄNSTER Detta ramavtal, ( Ramavtalet ), har träffats mellan Tredje AP-fonden, ( AP3 ) och [firma leverantör] ( Juristbyrån ). 1. Bakgrund 1.1 AP3 har genomfört

Läs mer

Ramavtalsbilaga 7, Avropsförfarande Ekonomisystem som tjänst

Ramavtalsbilaga 7, Avropsförfarande Ekonomisystem som tjänst 1/5 Ramavtalsbilaga 7, Avropsförfarande Ekonomisystem som tjänst Innehållsförteckning 1 Tillvägagångssätt vid avrop från ramavtal... 2 1.1 Förnyad konkurrensutsättning... 2 1.2 Krav som får kompletteras

Läs mer

Syfte Syftet är att definiera och beskriva roller, ansvar och befogenheter för förvaltningens miljö och energiarbete.

Syfte Syftet är att definiera och beskriva roller, ansvar och befogenheter för förvaltningens miljö och energiarbete. Sidan 1 av 201-10-07 sfördelning Syfte Syftet är att definiera och beskriva roller, ansvar och befogenheter för förvaltningens miljö och energiarbete. Roller och ansvar Ansvaret för miljöarbetet följer

Läs mer

Entreprenadavtalets livscykel. Filip Funk

Entreprenadavtalets livscykel. Filip Funk Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och

Läs mer

Förfrågningsunderlag, innehåll i korthet

Förfrågningsunderlag, innehåll i korthet Förfrågningsunderlag, innehåll i korthet Krav på leverantörens tekniska specifikationer Utvärderingsregler Kommersiella villkor Administrativa bestämmelser Sara Bäckström 2 Förfrågningsunderlag, krav Tillfrågade

Läs mer

Förslag till AF-texter avseende avfallshantering i en byggentreprenad

Förslag till AF-texter avseende avfallshantering i en byggentreprenad Bilaga 9 Förslag till AF-texter avseende avfallshantering i en byggentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det aktuella

Läs mer

Upphandling av provningstjänster EMC

Upphandling av provningstjänster EMC ADMINISTRATIVA FÖRESKRIFTER 1 (8) Dnr 16EV764 Upphandling av provningstjänster EMC Elsäkerhetsverket inbjuder er att lämna anbud på rubricerad upphandling i enlighet med detta dokument med bilagor. ELSÄK2000,

Läs mer

KVALITETSSYSTEM SS ISO 9001 KONSULTER I SAMVERKAN

KVALITETSSYSTEM SS ISO 9001 KONSULTER I SAMVERKAN KVALITETSSYSTEM SS ISO 9001 KONSULTER I SAMVERKAN copyright Ateljé Arkitekten, tel 0511-108 28 Gäller fr o m 1996-01-01 Senaste översyn 2002-09-21 0. Orientering 1. Omfattning och tillämpning 2. Referenser

Läs mer

FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1

FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1 HÄRJEDALENS KOMMUN FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1 PROJEKTPOLICY Denna projektpolicy syftar till att göra projektarbete som arbetsform effektivt samt att ange riktlinjer

Läs mer

Tillämpningsanvisningar

Tillämpningsanvisningar Upphandlingspolicy Tillämpningsanvisningar s Upphandlingspolicy beslutades av Regionfullmäktige 2011-11-28. Avdelningen för Koncerninköp har genomfört en uppdatering av Tillämpningsanvisningarna för att

Läs mer

1. Anvisningar för upphandlingen

1. Anvisningar för upphandlingen Förfrågningsunderlag 2014-03-21 Upphandlande organisation Upphandling REGION GOTLAND Bostad med särskild service på Gotland för vuxna med psykiska funktionsnedsättningar. Dag Hultemar 2014-18 Sista anbudsdag:

Läs mer

Krav på riktlinjer vid direktupphandlingar

Krav på riktlinjer vid direktupphandlingar Krav på riktlinjer vid direktupphandlingar Direktupphandling får användas om kontraktets värde uppgår till: Lagen (2007:1091) om offentlig upphandling (LOU) Högst 505 800 kronor, dvs. högst 28 procent

Läs mer

Policy och riktlinjer för upphandling Antagen av kommunfullmäktige 2005-mm-dd Ersätter upphandlingspolicy antagen 2003-09-22

Policy och riktlinjer för upphandling Antagen av kommunfullmäktige 2005-mm-dd Ersätter upphandlingspolicy antagen 2003-09-22 Policy och riktlinjer för upphandling Antagen av kommunfullmäktige 2005-mm-dd Ersätter upphandlingspolicy antagen 2003-09-22 Upphandlingspolicy Vallentuna 2005.doc 1/6 Policy Vallentuna kommuns och kommunala

Läs mer

Uppdatering EIO Q Ledningssystem

Uppdatering EIO Q Ledningssystem Uppdatering EIO Q Ledningssystem December 2017 Följande dokument har uppdaterats: - Startsida - Strategiprocessen - Årsplan - Nödläge - Organisationsplan - Presentation Ledningssystemet - Försäljning -

Läs mer

Ramverk för projekt och uppdrag

Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 1 (9) Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 2 (9) BAKGRUND/MOTIV... 3 MÅL OCH SYFTE... 3 DEFINITIONER AV PROJEKT... 3 MODELL FÖR PROJEKTSTYRNING...

Läs mer

Inbjudan till anbudsgivning Neuropsykiatriska utredningar

Inbjudan till anbudsgivning Neuropsykiatriska utredningar 1(6) Inbjudan till anbudsgivning Neuropsykiatriska utredningar Härmed inbjuds Ni att inkomma med anbud om Neuropsykiatriska utredningar. Bifogat förfrågningsunderlag innehåller samtliga förutsättningar

Läs mer

KVALITETSLEDNINGSSYSTEM

KVALITETSLEDNINGSSYSTEM KVALITETSLEDNINGSSYSTEM Bröderna Näslund Byggare AB Revision A 2009-02-30 Revision B 2012-04-03 INNEHÅLL KVALITETSPOLICY 3 ORGANISATION OCH LEDARSKAP 3 Allmänt 3 Organisation 3 Kvalitetssystem 3 Intern

Läs mer

Granska. Inledning. Syfte. Granskningsprocessen

Granska. Inledning. Syfte. Granskningsprocessen Sida: 1/9 LEDNINGSYSTEM Datum: 2010-04-23 Dokumenttyp: Rutin Process: Utöva tillsyn och Tillståndspröva Dokumentnummer: 124 Version: 1 Författare: Anna Norstedt, Anders Wiebert mfl Fastställd: Ann-Louise

Läs mer

TEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN

TEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN 2014-01-21 TEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN BILAGA 3 AF AMA REV ÄNDRINGEN AVSER DATUM SIGN A Allm 14-01-21 INNEHÅLLSFÖRTECKNING UTFÖRANDEENTREPRENAD... 4 INLEDNING Denna skrift ansluter till

Läs mer
